当前位置首页 > 办公文档 > 活动策划
搜柄,搜必应! 快速导航 | 使用教程  [会员中心]

路基工程施工方案及施工方法

文档格式:DOC| 7 页|大小 222KB|积分 20|2022-04-17 发布|文档ID:76141612
第1页
下载文档到电脑,查找使用更方便 还剩页未读,继续阅读>>
1 / 7
此文档下载收益归作者所有 下载文档
  • 版权提示
  • 文本预览
  • 常见问题

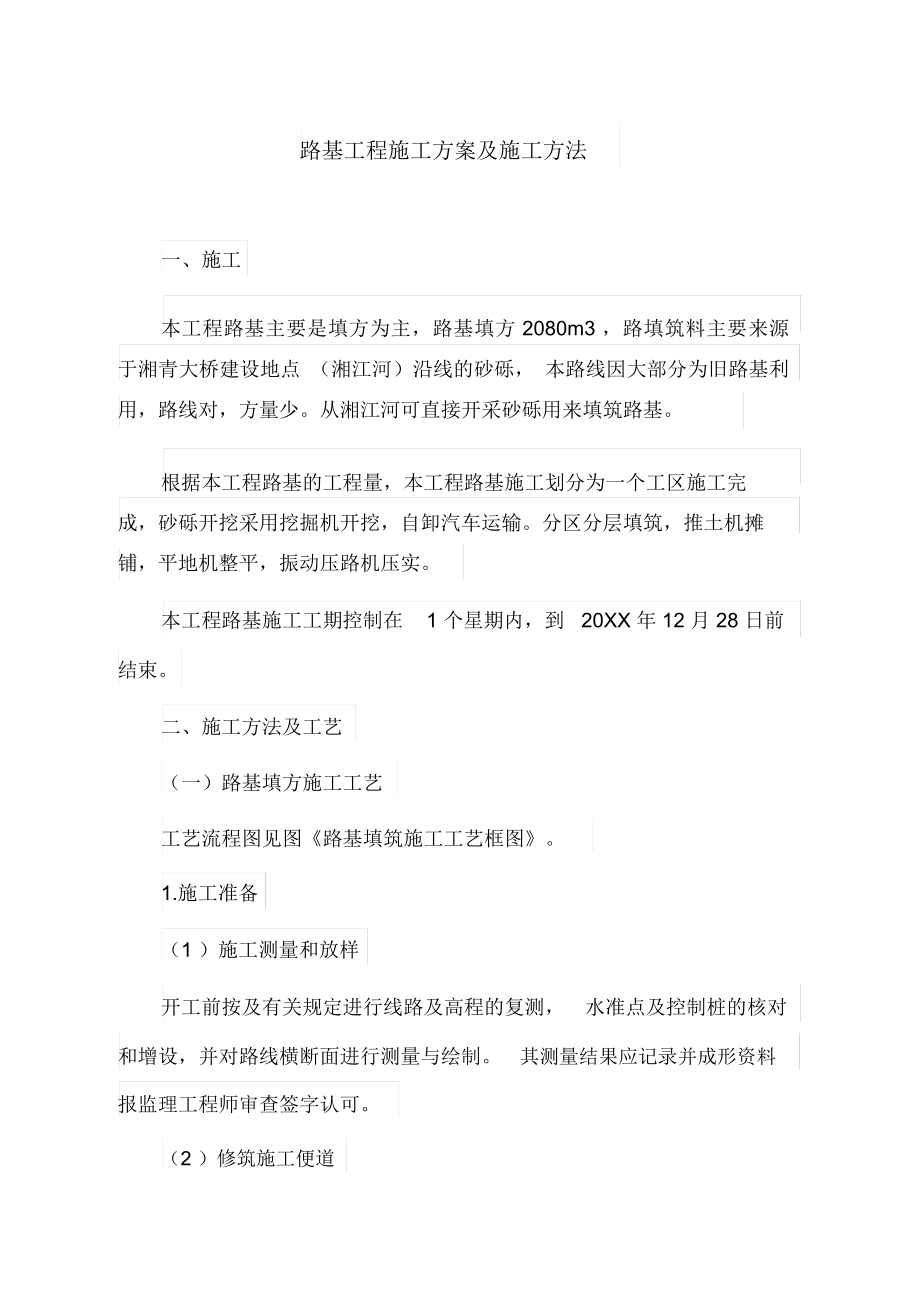

  • 路基工程施工方案及施工方法一、施工本工程路基主要是填方为主,路基填方 2080m3 ,路填筑料主要来源于湘青大桥建设地点 (湘江河)沿线的砂砾, 本路线因大部分为旧路基利用,路线对,方量少从湘江河可直接开采砂砾用来填筑路基根据本工程路基的工程量,本工程路基施工划分为一个工区施工完成,砂砾开挖采用挖掘机开挖,自卸汽车运输分区分层填筑,推土机摊铺,平地机整平,振动压路机压实本工程路基施工工期控制在 1 个星期内,到 20XX 年 12 月 28 日前结束二、施工方法及工艺(一)路基填方施工工艺工艺流程图见图《路基填筑施工工艺框图》1.施工准备(1 )施工测量和放样开工前按及有关规定进行线路及高程的复测, 水准点及控制桩的核对和增设,并对路线横断面进行测量与绘制 其测量结果应记录并成形资料报监理工程师审查签字认可2 )修筑施工便道施工便道本着少占耕地的原则,尽量利用既有道路2.基底处理路堤施工的基底, 按基底的土壤性质、 基底地面所处的自然状态, 同时结合设计对基底的稳定性要求和路堤填筑高度等采取相应的方法与措施处理1 )填筑前,按规定对基底范围内的地表杂土,树根等进行清除,用推土机推除耕植土到指定地点以备复耕,按规定对基地整平压实。

    2 )对不同高度路堤根据设计文件要求进行基地处理施工3.压实工艺试验路堤填方施工前 28 天,先根据填料及压实机具不同选择不小于 50m(全幅路基)长度的路堤段进行碾压工艺试验,据此选定最佳工艺参数,包括填料的最佳含水量、填料的松铺厚度,以及压实机型,行进速度、压实遍数等经监理工程师批准后作为控制标准, 指导同类施工, 确保路基填筑质量4.路堤填筑采用“四区、八流程”工艺施工四区段” 是将作业面分为卸料区、摊铺区、碾压区和检测区,做到界限分明,以便于严格控制摊铺厚度、平整度、含水量,控制碾压范围和碾压遍数,防止漏压,最后便于正确检测密实度八流程”是指填料选择、基底处理、摊铺平整、含水量控制、振动碾压、检测签认、路基成型、边坡修整整个路堤施工做到区段合理,流程清晰,保证填方地段施工质量、 密实度符合要求 填筑中先用推土机摊铺,人工找平,再压路机碾压,机械不能及的边角、桥台边及台后,用人工配合摊铺、小型机械碾压5.路基整修①填筑至标高后,进行平整和测量恢复中线,水平测量,施放路基边桩,修筑路拱,并用光轮压路机碾压一遍②修整的路基表层厚 150mm 内,不应留有尺寸大于 100mm 的材料③路基整修采用人工或机械的方法将路基两侧超填的余土清除场外。

    ④整修需加固的坡面时, 应预留加固位置 当填土不足或边坡受雨水冲刷形成小冲沟时,应将原边坡挖成台阶,分层填补⑤整修路基时应将边沟内的杂物清除干净,保证排水畅通6.结构物台背回填(1 )桥台缺口填筑,待构造圬工强度达到允许强度后进行2 )填筑范围台背填土顺路线方向长度,顶部为距翼墙不小于台高加 2m ;底部距基础内缘不小于 2m ;桥台背填土长度不应小于台高的 3~4 倍,填土长度每侧不小于 2 倍孔径长度3 )使用机械在桥台周围 1 米以外使用大型机械分层填筑,振动碾压,在桥台周围 1m 以内采用冲击夯,分层夯填4 )填筑材料填筑材料应符合设计和要求5 )填筑方法在回填压实作业中, 应对称回填压实, 保持结构物完好, 每层松铺厚度不大于 15cm.(二)路基借方施工工艺1.土质路堑开挖首先清除湘江河开挖施工范围内的河床表土、 杂草等,然后从砂砾比较丰富的地方开始, 自上而下逐层挖掘 挖掘采用横挖法 应先对湘青的砂砾位置进行勘察, 现进行拟定施工, 早报监理工程师批准后, 再进行施工施工中就注意:(1 )平曲线外边沟沟底纵坡与曲线前后的沟底相衔接,曲线内侧不得有积水或外溢现象发生2 )路基交接处的边沟应徐缓引向路堤两侧的天然沟或排水沟,防止冲刷路堤。

    3 )所有排截水设施要满足沟基稳固、沟形整齐、坡底平顺,排水防止对路基产生危害 截水沟弃土置于路堑与截水沟间, 形成土台,台顶截水沟设 2% 的横坡,土台边坡脚距堑顶的距离不小于设计规定三)浆砌片石挡土墙本标段防护工程 726.1m3. 砌筑材料我单位采用结构密实, 质地均匀、不易风化且无裂缝的硬质石料,其抗压强度不小于 30MPa ,并尽量选用较大的石料砌筑 块石选用形状大致方正, 上下面大致平整, 厚度不小于 0.2m ,宽度和长度约为厚度的 1 ~1.5 和 1.5 ~3 倍,用作镶面时,由外露面四周向内稍加修凿 片石选用具有两个大致平行的面, 其厚度不小于 0.15m ,宽度和长度不小于厚度的 1.5 倍,用作镶面的片石,选择表面平整,尺寸较大的石料并稍加修整1 )、浆砌片石挡土墙浆砌片石挡土墙砌筑我们按“先砌角石、再砌面石、最后砌腹石”的顺序进行砌筑 角石选取比较方正、 大小适宜的石块并稍加清凿, 角石砌好后将线移挂到角石上, 再砌面石,面石留一运送填腹石料的缺口, 砌完腹石后再封砌缺口腹石采取往运送石料方向倒退着砌筑的方法, 先远处,后近处腹石与面在一样按规定层次和灰缝砌筑整齐、砂浆饱满。

    1 、施工前先清除边坡、基底上的松动石块、碎屑、草木等杂物,砌筑时采用分层砌筑,分层高度 70 ~120cm (约 3~4 层),分层与分层间的砌缝隙大致找平, 层面砌成与斜面相垂直或成水平面, 并按规定距离设置伸缩沉降缝 砌体在设缝处断开和取齐, 缝两侧石料进行修凿 墙后按规定设防水层和反滤层,墙身留置泄水孔2 、墙底最下一层砌筑时,将片石的大南朝下,而后上面石块利用其自然形状与下层石块相互交错的衔接在一起,做到犬牙交错、搭接紧密砌时,每一块片石先铺砂浆,而后安放石块,经左右揉动几下,再用手锤轻击,将下面砂浆挤密实 在已砌好的片石侧面继续安砌时, 除座浆外并在相邻石块侧面铺抹砂浆,瑞砌片石,并向下面及抹浆的侧面用手挤压,用锤轻击,将下面和侧面的砂浆挤实, 挤出的砂浆刮起再用 分层内各层石块的砌缝尽可能错开, 分层与分层间的砌缝要错开, 且错开距离要大于8cm.3 、砌体较长时间时采用分段分层砌筑,但两相邻工作段的砌筑高差一般不超过去时 1.2m ;分段位置尽量设在沉降缝或伸缩缝处,各段水平砌缝确保一致4 、浆砌镶面石时,先根据接砌部位的情况,估计所需的石块形状、大小,然后选石,不垫砂浆进行试砌, 再根据试砌情况找出石块中碍事的大棱角,用大锤打掉, 用手锤打击小棱角, 用凿子凿击底面放不平或影响上部接砌的突出部分, 然后铺上砂浆,将石块翻回,用小撬棍将石块拨正,使两边灰缝合适。

    如石块较小,用手锤轻轻敲击,如石块较大,用手左右揉动,使灰缝挤实5 、设置沉降伸缩缝时, 根据设计规定的位置, 采用跳段砌筑的方法,使相邻两段砌石高度错开, 并在接缝处做一个外露面, 挂线砌筑, 达到又直、又平沉降伸缩缝在施工中要控制其垂直, 且缝两侧砌体表面需要平整,不能搭接,同时,接缝中按设计要求填塞沥青麻絮,防止砌体漏水6 、砌筑上层砌块时,避免振动下层砌块砌筑工作中断后恢复砌筑时,对已砌筑的砌层表面加以清扫和湿润7 、砌体外露面勾缝采用平缝法进行 先用水将砌体浇洒湿润再勾缝,按“自上而下: 的顺序先勾水平缝后勾坚缝 勾水平缝时用长溜子将灰浆压入缝内,自左向右随压随勾, 勾完一段后, 溜子自左向右在缝内溜压密实、平整,使其深浅一致勾坚缝时用短溜子在灰板上将灰刮起,然后勾入竖缝中,塞密、压平最后用扫帚用扫清余灰2 )、防护工程施工质量控制要点1 、所采用材料规格和质量符合要求2 、所使用砂浆的配合比符合试验规定3 、砌体分层错缝,浆砌时坐浆挤紧,嵌填饱满密实。

    点击阅读更多内容
    卖家[上传人]:彩渊文化
    资质:实名认证
