变电站场平工程施工方案培训资料

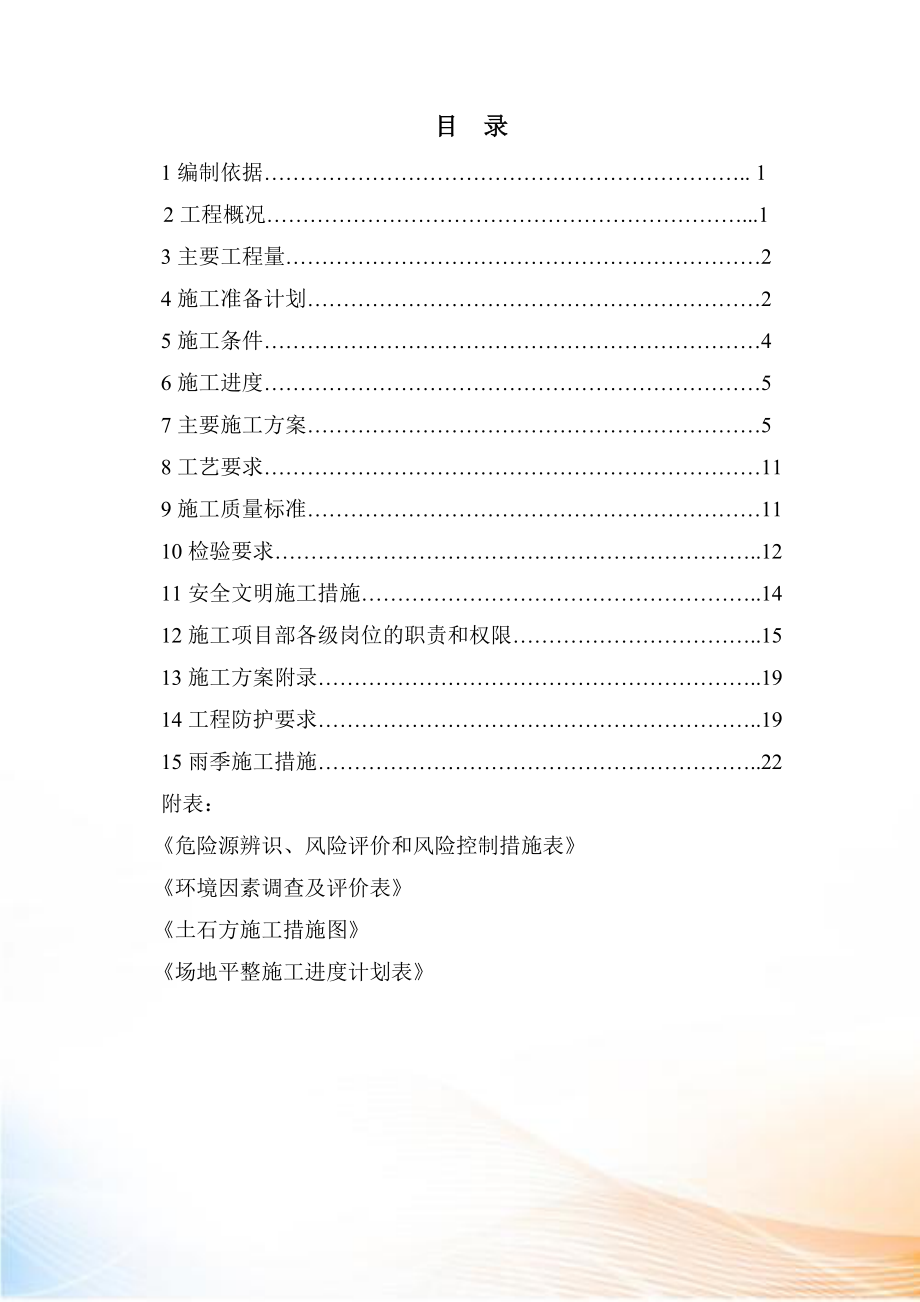

目 录1编制依据………………………………………………………….. 12工程概况…………………………………………………………...13主要工程量…………………………………………………………24施工准备计划………………………………………………………25施工条件……………………………………………………………46施工进度……………………………………………………………57主要施工方案………………………………………………………58工艺要求……………………………………………………………119施工质量标准………………………………………………………1110检验要求…………………………………………………………..1211安全文明施工措施………………………………………………..1412施工项目部各级岗位的职责和权限……………………………..1513施工方案附录……………………………………………………..1914工程防护要求……………………………………………………..1915雨季施工措施……………………………………………………..22附表: 《危险源辨识、风险评价和风险控制措施表》 《环境因素调查及评价表》 《土石方施工措施图》 《场地平整施工进度计划表》1编制依据1.1与业主签订的合同、会议纪要;1.2已批准的施工图、设计变更单;1.3者保220kV变电站新建工程施工组织总设计;1.4者保220kV变电站新建工程概算文件;1.5现行有关施工标准、规程、规范等;1.5.1《国家电网公司施工项目部标准化工作手册》 220kV变电工程分册(2022版);1.5.2《110kV ~ 1000kV变电(换流) 站土建工程施工质量验收及评定规程》 (Q/GDW183-2014);1.5.3《地基基础工程施工质量验收规范》GB50202-2022;1.5.4《工程测量规范》GBJ50026—2022;1.5.5《电力建设安全工作规程》DL5009.1—2022;1.5.6《建筑施工手册》第五版1.6类似工程的施工经验、专题总结;1.7有关的施工及安全会议纪要和有关正式文件;2工程概况2.1场平规模:本变电站占地20812m2,即31.218亩。
2.2场地地形地貌 拟选站址区域位于广西西北部,地处云贵高原南缘及向广西低山丘陵过渡的大斜坡地带,总体地貌特征为西北高、东南低,区内以低山(少为中山)丘陵地形为主,岩溶地形次之站址属岩溶地形,微地貌表现为山顶鞍部及两侧缓斜坡,鞍部呈近东西走向,整个场地呈南北两侧高、中间低的特征,场地南北两侧坡度一般10-25,西部斜坡较陡,可达30-40,鞍部坡度5-10,场地主要为杂树及油茶种植地,局部为荒坡拟选场地高程在1071-1099m,相对高差约28m2.3地层岩性场地位于山顶鞍部及其两侧斜坡,场地地层较复杂,场地地层主要由第四系全新统耕植土(Q4pd)、残坡积层(Q4el+dl)的混碎石粘土、碎石土及下伏的二叠系中统吴家坪组至长兴组(P2w-c)灰岩组成1-1耕植土(Q4pd),灰褐色,稍湿,可塑,含5~50%碎石及块石,粒(块)径0.2~20cm不等,表层植物根系发育,层厚0.5~1.2m;全场地分布2-1碎石土(Q4dl):杂色,松散-稍密,含50~90%碎石及块石,成分主要为灰岩,棱角状,粒(块)径0.2~30cm不等,层厚0~1.9m;主要在场地北侧斜坡上分布2-2混碎石粘土(Q4el+dl):灰黄、棕黄色,稍湿,可塑,局部夹软塑,干强度、韧性均中等,层厚0~7.2m;呈现厚度由斜坡至鞍部逐渐增厚的特征,场地大部分区域分布,部分区域钻孔未揭穿该层; 钻孔1S44在5.4~7.2m、7.5~9.0m为土洞。
2-3混碎石粘土(Q4el+dl):灰黄、棕黄色,湿,软塑,干强度、韧性均中等,层厚0~7m;主要在溶沟、溶槽内分布2-4碎石土(Q4el):灰黄色,稍密,成分主要为灰岩(场地南侧山坡成分为砂泥岩),棱角状,粒径多在0.2~10cm之间,少量粒径可达50cm,粘性土充填,含量占25~35%,场地南侧山坡及场地内其他局部区域该层表现为碎块石,层厚0~8.3m;场地内部分钻孔揭露,部分区域钻孔未揭穿该层 ③灰岩(P2w-c):灰色、灰褐色,块状、碎裂构造,隐晶质结构,夹燧石灰岩及方解石条带,基岩内部分区域裂隙较发育,浅层强风化基岩裂缝内夹泥,埋深0~18.6m,<20m范围内岩溶发育微弱,溶沟溶槽较发育,本次勘察中仅在钻孔1C7在24m以下发现高度约2.7m的溶洞,为粘土及碎石部分充填,在钻孔1C9内19.0~20.3m间发现高度约1.3m的溶洞,未充填;本次勘探未揭穿本层2.4地下水条件受地形地貌、地层岩性及地质构造的控制,站址场地地下水主要为岩溶裂隙水岩溶裂隙水主要赋存于下部灰岩的节理裂隙及溶隙孔洞之中,由于场地位于山顶、地势较高,地表水和地下水难以汇集,地下水埋藏深、水量贫乏,地下水对基础施工无影响;由于场地位于山顶鞍部,雨季施工时可能会有地表水临时汇集,建议施工时增加临时抽排水措施。
2.4.2 地下水水化学特征 根据区域地质资料及邻近场地岩土勘察资料,场地地下水水化学类型为重碳酸钙型,矿化度低(小于0.25克/升),根据《岩土工程勘察规范》(GB50021-2022 2022年版)有关规定判定:地下水对混凝土结构具微腐蚀性;对钢筋混凝土结构中的钢筋具微腐蚀性2.5场平特点:该平场工程由南北方向中部(长度方向)分别向东西方向按0.5%坡度向外倾斜,形成一个平台东侧至场地中部标高由1083.57m~1083.82m,西侧至场地中部标高由1083.61m~1083.82m;最高挖方高度15m左右,最高填方高度7m左右,挖填方深度大;石方含量大,石材坚硬3主要工程量序号 工程名称单位工程量备 注一场地平整M220812根据现有设计图纸1土方开挖M312177暂按设计提供比例土石比3:72土石方回填M317215根据现有设计图纸3石方M328413暂按设计提供比例土石比3:74草皮、树根、耕植土、淤泥清理 M34162暂按表层0.2m计算4施工准备计划4.1人员配备序号工种单位数量备注1管理人员位22技术员位23安全员位14材料员位25机械操作员位76驾驶员位67测量工位210电工位211修理工位212普工位104.2机具配备序号机械名称规格型号单位数量备注1挖掘机330型台32挖掘机320型台44轮式装载机ZL-50台25振动压路机YZ-16JA台16自卸汽车红岩辆97蛙式打夯机HW-150台38柴油发动机100kW台19柴油发动机10kW台110柴油发动机5kW台24.3力能配备根据站区施工用电总体规划,由项目部统一布置二级配电箱,各施工区分别设置三级配电箱,做到三级配电保护,施工临时用电由三级配电箱采用移动式卷线盘引至临时用电点。
由于站区内10kV箱式变压器未安装,在未安装之前自行采用四台柴油发电机供电,解决用电问题电缆埋深700~800mm穿越道路处加装钢制保护管,过道路处及地面将有重物堆放处电缆埋深不小于0.8m在电缆的引出端、终端、中间接头、直段每隔100米处和走向有变化的部位埋设标示牌直埋电缆与电杆基础边线、排水沟、油管道的平行间距大于1m;与构建筑物基础边线间距大于0.6m电源电缆采用带钢铠的五芯电力电缆,主要敷设方式为直埋供电盘柜采用统一形式、配置空气开关,漏电保护装置等设备施工用水点从总水管接入,引至施工区域,支管管径48mm;再分别用塑料软管引至各个施工用水点由于站区没有地下水,者保乡的水池长期处于无水状态,当地村民都是靠收集雨水生活施工用水采用2台水泵、2辆4m3运水车从18公里外的江河内购水,放入蓄水池,然后接到总水管 现场用的氧气、乙炔等用气都在外购买罐装气,用工棚分开堆放——常规通讯:根据现场实际情况,现场通讯主要用手机、小灵通(项目部领导、主要管理人员配备)联络同时在项目部办公室装有1部直拨电话和传真机,可满足内外工作联系的需要——网络通讯:通过线缆与业主、监理公司、各施工单位计算机网络连结。
外部接入宽带,保持与总公司及与外部的网络畅通项目部各部门、施工队至少配备一台计算机终端5施工条件5.1材料进货要求 施工所需的油料根据现场需要及时进场;其它消耗性材料及时在附近市场购买,满足需要5.2交叉配合作业要求5.3对上道工序要求坟墓的拆迁和赔偿;5.4对场地、道路要求5.5对消防设施要求3砂池;爆炸物品区消防设施配置按爆破施工方案要求确定5.4对环境气候要求5.5技术交底要求5.6其它要求6施工进度除施工准备外,计划工期为1.5个月,具体开工日期以甲方书面通知为准详见《场地平整施工进度计划表》7主要施工方案7.1施工工艺流程:根据本工程特点,施工工艺流程如下:施工区域控制桩、线测设、场地方格网复测→清除、转运挖填方区表层根植土、淤泥及杂物至现场指定地点集中堆放→[挖方区石方破碎头机械破碎→土石方开挖→土石方运输→分层回填摊平(第一层回填前先将底层碾压密实)→振动碾压→取样及质检]中括号内各工序依次循环进行直至完成7.2工程施工平面、高程控制测量:及时联系监理、业主单位与设计院进行现场测量控制网点的交接工作,办理有关的书面签证记录,并保存好有效的复测成果资料在施工过程中将按有关测量规范进行桩位的保护工作。
根据者保220kV变电站施工组织设计建立的控制网作为平场工程平面和高层的测设控制II级施工控制网建立以后,即可按照施工的需要进行放样工作场平工程测量的主要工作程序:测定开挖边界线─测定原始地貌高程─控制高程根据设计图纸,将需要的平面角点(或线条转点)坐标测设到地面上;采用SET5F全站仪进行,具体步骤如下:仪器支设(于已知平面控制点上方)——对中——整平——精确对中——精确整平——后视另一已知平面控制点上的接收靶(归零)——根据已计算的需测设点参数(平面角度、高程、距离)读数——指挥布点人员移动接收靶至测设位置——定位(用木桩、铁钉、红油漆等标注清晰)——继续测设下一角点直至所有点位——后视闭合先置接收靶的已知控制点——读数记录(测量允许偏差应遵照《工程测量规范》(GB50026-2022)的有关规定,如超出允许偏差应重新测设)——将测设的点位用白灰连线——加密标识边线——复测(重复上述各项工作,两次测量误差复合有关规定,该测设工作即可完成)场地方格网测量采用DS3水准仪、5m塔尺、50m钢卷尺进行先将场地按纵横方向10m间距分格,依次测量各交点高程(如遇高程变化较大处,可适当增加测点),高程测量步骤如下:仪器支设(于测量区域与后视点中部)——初步整平——精确整平——后视立于已知高程控制点上的塔尺——计算并记录仪高——前视立于方格网交点上的塔尺——读数——记录——继续测设下一交点直至所有点位——后视闭合先置塔尺的已知高层控制点——读数记录(测量允许偏差应遵照《工程测量规范》的有关规定,如超出允许偏差应重新测设)。
施工高程测设采用DS3水准仪、5m塔尺进行高程测量步骤如下:仪器支设(于测量区域与后视点中部)——初步整平——精确整平——后视立于已知高程控制点上的塔尺——记录仪高——计算需测设高程的读数——前视立于需测设高程处的塔尺——读数指挥持尺人员上下移动塔尺——定位画线、标识(先用石笔紧贴塔尺底部画一水平细线,再用红油漆画一“T”字)、记录——继续测设下一测点直至所有点位——后视闭合先置塔尺的已知高层控制点——读数记录(测量允许偏差应遵照《工程测量规范》的有关规定,如超出允许偏差应重新测设)施测人员应具有测量资质,且对所使用仪器的操作步骤和方法熟悉,爱护设备;责任心强,认真负责,积极主动,有协作精神;妥善保管测量仪器,防止设备日晒、雨淋、击打和受潮;并必须按时送检取得计量检定合格证妥善保管测量的原始资料,原始资料的记录及时、不得涂改,项目记录齐全,数据准确,分类管理,同时也为今后合理的利用积累经验、数据测量操作人员应轻拿轻放仪器,测设时不能扰动仪器;无关人员不要触摸已安置好的仪器;持接收靶的人员要对正控制点,保持接收靶竖直;持塔尺的人员要保持塔尺竖直7.3土石方开挖1:0.75,绝对不能挖成直边坡,以免跨塌造成事故。
35,横坡不得超过107.4土方回填回填土为本现场开挖区内粉质粘土及灰岩等破碎石渣料,适宜作回填土,石渣料粒径不大于每层铺土厚度的2/3,草皮、耕植土、淤泥和淤泥质土不能作为站区下层的回填土,可作为护坡面层绿化的面层土;填土土料含水量的大小,直接影响到碾压质量,含水量过小,碾压不实;含水量过大,则易成橡皮土由于平场属一般性回填,根据土的种类和《建筑施工手册》(第四版)第292页,本工程的土为粉质粘土,则最优含水量ωop=12~15%(重量比),最大干密度ρdmax=1.85~1.95(t/m3)土料含水量一般以手握成团,落地开花为适宜当含水量过大,应采取翻松、晾干、风干、换土回填、掺入干土或其它吸水性材料等措施;如土料过干,则应预先洒水湿润,每1 m3铺好的土需补充的水量按下式计算:V=ρW(ωop-ω)/(1+ω)式中 V——单位体积内需补充的水量(L);ω——土的天然含水量(%)(以小数计);ωop——土的最优含水量(%)(以小数计);ρW——填土碾压前的密度(kg/m3)当含水量小时,亦可采取增加碾压遍数的措施在气候干燥时,须采取加速挖土、运土、平土和碾压过程,以减少土的水分散失。
必须符合设计要求和施工验收规范的规定,场平范围内土石方回填前,首先进行回填区基底处理清理基底障碍物及建筑垃圾和施工范围内200mm厚的表层土、淤泥等不良土壤,拔掉树根,排除坑穴中积水、杂物,并采取措施防止地表滞水流入填方区浸泡地基,造成基土下沉;在松土及耕植土上回填前,首先碾压密实;当填方区地面坡度大于1:5时,将填土基底做成阶梯形,阶高0.2~0.3m,阶宽不小于1m,然后分层填土,以利结合和防止滑动必须对填土基底处理的方法和结果,作出隐蔽工程记录,并取得监理或建设单位同意填方应在边坡设一定坡度,以保持填方稳定,填方的边坡应按规定采用1:1.5场平回填土压实系数为0.94,选用YZ-16JA振动压路机,局部配HW-150蛙式打夯机夯实根据机械性能和《建筑施工手册》(第五版),采用分层铺土,分层碾压的施工方法每层铺土厚度250~350mm,每层碾压遍数4遍,并经取样试验达到设计规定的压实系数,否则必须增加碾压遍数直到合格为止1)为保证每层铺土厚度均匀,在填土工作面用小木桩标出每层铺土厚度和压实后高度,作为铺填厚度的标志2)对大面积填方,其碾压顺序应由边缘逐渐压向中央,循环进行,对狭窄面积填方,应从两侧压至中央。
3)机械碾压回填,在碾压之前宜先用轻型推土机推平,低速碾压4~5遍,使表面平实,避免碾轮下陷;采用振动平碾压实时,应先静压,而后振压4)碾压机械压实填方时,应控制行车速度,一般平碾、振动不超过2km/h,并控制压实遍数5)每层填方分段填筑时,接缝处应作成大于1:1.5的斜坡形,碾压时轮迹重叠150~250mm;运行中碾轮边距填土边缘应大于500mm,以防止发生溜坡倾倒;边角、边坡边沿碾压不到之处采用蛙式打夯机进行;上下两层接缝错开的距离不应小于1m 6)碾压一层完后,应用人工或机械将表面拉毛,土层表面太干时,应洒水湿润后再继续回填,保证上下层接合良好7)回填时,应注意妥善保护定位桩、轴线桩、标高桩,防止碰撞损坏或下沉8)夜间作业,应合理安排施工顺序,设置足够照明,汽车卸土专人指挥9)非机电设备操作人员不准擅自动用机电设备,使用蛙式打夯机时,要两人操作,其中一人负责移动胶皮线,操作夯机人员,必须戴绝缘手套,以防触电,打夯时要精神集中,两机平行操作不小于3m,在同一夯行路线上,前后距离不得小于10m10)压路机制动器必须保持良好,停止时,应将制动器制动住,禁止坡道上停车7.5雨季施工措施 土方开挖必须考虑排水,根据地形,从浅挖区到深挖区,采取分层取土,由外向里,由边到中适当设置纵横坡度,以利雨天排除地面积水或地下渗水,同时在取土时尽量避免留下较大土坑,防止雨水积水。
每日施工的土料要随挖随运,挖出的松土应在雨前运至填方段回填,防止雨水浸泡雨季施工土方开挖时开挖至设计标高以上30—50cm停止开挖,待晴后再挖至设计标高土方回填需设2%—4%的横坡,以利排水每日回填土随铺随压,必要时可采取挖排水沟的办法排水和机械抽排积水8工艺要求8.1土石方开挖工艺要求挖方区为粘土及灰岩,土质比较稳定,挖方边坡按设计要求做成1:0.75;8.2回填土工艺要求同一层填土,应采用同类土填筑,不同类填土,应分层铺填,不得将各种土任意混杂使用,透水性大的土应填在透水性差的土质下1:2阶梯形边坡,每台阶取高50cm宽100cm9施工质量标准场地平整质量标准项次检验项目单位允许偏差备注1标高偏差场地平整挖方mm50机械作业2填方mm50机械作业3表面平整度场地平整挖方mm≤50机械作业4压实系数填方mm符合设计规定0.9410 检验要求10.1回填土料的检验要求在施工中严格按照规范和验评标准的要求,对回填土的土质、含水率经常作出观查和判断,必要时取样分析要选择场地内开挖的粘土及灰岩等破碎石渣料作回填土,石渣料粒径不大于每层铺土厚度的2/3,草皮、耕植土、淤泥和淤泥质土不能作为站区下层的回填土,可作为护坡面层绿化的面层土。
填土为粉质粘土,则最优含水量ωop=12~15%(重量比),最大干密度ρdmax=1.85~1.95(t/m3)土料含水量一般以手握成团,落地开花为适宜当含水量过大,应采取翻松、晾干、风干、换土回填、掺入干土或其它吸水性材料等措施;如土料过干,则应预先洒水湿润10.2单位、分部、分项、检验批检验要求:草皮、树根、耕植土、淤泥和淤泥质土清理完毕,应报有关部门验收一般采用环刀法(或灌砂法),算出土的干密度,进而算出土的压实系数,符合设计要求即≥0.94后,才能进行上层土的回填2取样1组进行检验2取样1点,但总数不能少于10点,长度、宽度均应每20m取1点,每边不应少于1点进行检验10.3施工过程中见证点(W点)和停工待检点(H点)的设定和检验要求:对场地平整工程,见证点有:回填土压实度取样停工待检点有:每层填土完毕,在上层填土施工前;平场工程开挖和回填完毕见证点必须在24小时前书面报请监理见证取样;停工待检点必须待检验报告出来, 验收合格后才能进行下道工序施工10.4技术记录要求 根据《国家电网公司施工项目部标准化工作手册》 220kV变电工程分册(2022版)、《110kV ~ 1000kV变电(换流) 站土建工程施工质量验收及评定规程》 (Q/GDW183-2014), 施工过程中应建立和完善以下各项记录(不限于此):SXMB11 施工日志SXMB20 工作联系单SXMB21 会议记录SXMB24 会议记录问题执行反馈表SXMB25 监理工程师通知回复单SZLB4 工程控制网测量报审表SZLB5 计量器具台账SZLB6 主要测量计量器具/试验设备检验报审表SZLB7 试验(检测)单位资质报审表SZLB14 材料试验委托单SZLB18 试品/试件试验报告报验表SZLB24 工程质量活动记录SZLB25 工程质量通病防治工作总结SZLB26 过程质量检查表SZLB27 工程质量问题处理单SJSB2 图纸预审记录SJSB6 图纸收发登记表SJSB7 工程变更收发登记表SJSB8 交底记录SJSB9 工程变更执行报验单单位工程定位放线检验批质量验收记录 土方开挖工程检验批质量验收记录土方回填工程检验批质量验收记录石方爆破开挖工程检验批质量验收记录分项工程质量验收记录表分部(子分部)工程质量验收记录表单位(子单位)工程质量验收记录及评定表土壤击实见证取样委托单回填土见证取样委托单土壤击实试验记录回填土试验记录隐蔽工程记录(地基验槽)测量施工记录10.5计量器具配备要求计量器具配备计划序号计量器具名称规格型号单位数量备注1全站仪SET5F台12水准仪DS3台13塔尺5m把14钢卷尺50m把15钢卷尺5m把2所有计量器具应经有资质的计量检定单位校验合格,并在有效期内使用。
11安全文明施工措施11.1作业人员统一着装进入施工现场的施工人员、操作人员必须接受安全教育、培训,经考核合格,方准上岗作业11.2坚持每天站班会制度,严格执行“三交”、“三查”11.3每班施工前,施工作业人员必须进行安全技术交底,填写工作票,并经签字后方可进行现场施工操作11.4各岗位应认真检查本岗位的设备、施工用具及材料等是否完好、合格,发现事故隐患,不得施工,应立即上报项目负责人,待排除故障检查后,方准施工11.5严禁施工人员家属、儿童等无关人员和车辆进入开挖作业区11.6施工现场严禁大声喧哗打闹,杜绝违章指挥、违章作业对于严重违章作业、野蛮施工行径及事故不断者,做清退处理11.7遇雷雨、闪电、大雾、雨天等恶劣天气时,禁止进行开挖作业11.8机械操作人员必须是经有关部门培训,并持有操作证11.9汽车运土时,现场时速不得超过15km/h每天施工完毕后,认真清理现场施工用具、材料等,并对施工器具进行必要的清洁和按规定存放11.10加强机械、车辆维护保养,严禁机械带病运行11.11施工队站每日举行安全例会,每周一组织安全学习,形式广泛、题材灵活按照惯例进行日常安全检查,对于检查出的问题立即组织整改,每周组织安全全面大检查一次,对该周的安全管理、执行情况做总结、评比,并对下周安全生产工作做针对性的计划、布置。
11.12现场废弃油渍应定置贮存,不得污染场地、水源采取有效措施控制现场粉尘扩散场地积水必须及时导流、抽排11.13加强现场交通管制,施工机械不得乱停乱放做好防火安全12施工项目部各级岗位的职责和权限施工项目部各级岗位的主要职责和权限表岗 位主 要 职 责项目经理(常务项目副经理)(1)是落实变电站施工现场管理职责的第一责任人,在授权范围内代表施工单位全面履行施工承包合同;对施工生产和组织调度实施全过程管理;确保工程施工顺利进行(2)组织建立相关施工责任制和各种专业管理体系并组织落实各项管理组织和资源配备,监督有效地运行,负责项目部员工管理职责的考核及奖惩,进行利益分配(3)组织编制符合工程项目实际的《项目管理实施规划》(施工组织设计)、《工程创优施工实施细则》、《安全文明施工实施细则》、《应急预案》和《输变电工程施工强制性条文执行计划》等实施性文件,并负责落实和监督(4)组织制订施工进度、安全、质量及造价管理实施计划,实时掌握施工过程中安全、质量、进度、技术、造价、组织协调等的总体情况,组织召开项目部工作例会,安排部署施工工作(5)对施工过程中的安全、质量、进度、技术、造价等有关要求执行情况进行检查、分析及纠偏(6)针对工程实施和检查中出现的重大问题,负责妥善处理,提请有关方协调解决,并制订纠正预防措施(7)合理安排工程资金使用;审核“安措费”使用计划(8)组织落实安全文明施工、职业健康和环境保护有关要求,促进项目的各项管理活动的开展落实(9)组织工程内部验收和质量评定工作,申请工程验收,安排工程竣工后期相关管理工作(10)项目投产后,组织对项目管理工作进行总结;接受审计,安排项目部解体后的收尾工作项目副经理(1)按照项目经理的要求,对职责范围内的管理体系正确有效运行负责,保障体系正常运行(2)按照项目经理的要求,负责组织各项管理工作,对施工班组进行业务指导(3)全面掌握分管范围内的施工过程中安全、质量、进度、技术、造价、组织协调等的总体情况,对安全、质量、进度、技术、造价有关要求执行情况进行检查、分析及纠偏;组织召开相关工作会议,安排部署相应工作(4)针对工程实施和检查中出现的问题,负责妥善处理,重大问题提请项目经理协调解决(5)组织落实分管范围内的安全文明施工、职业健康和环境保护有关要求,促进相关工作有效开展(6)积极完成项目经理委派的其他各项管理工作,对这些管理工作负全面责任项目总工(1)认真贯彻执行上级和施工单位颁发的规章制度、技术规范、标准。
组织编制符合变电站工程实际的实施性文件和重大施工方案,并在施工过程中负责技术指导和把关(2)组织对施工图及时预审,接受业主项目部组织的交底活动对施工图纸和工程变更的有效性执行负责,在施工过程中发现施工图纸中存在问题,负责向监理项目部提出书面资料(3)组织相关施工作业指导书、安全技术措施的编审工作,组织项目部安全、质量、技术及环保等专业交底工作负责对承担的施工方案进行技术经济分析与评价(4)组织编制设备、材料供货计划、大型机具配置计划、技术培训计划并督促实施(5)组织本项目部全员的安全、质量、技术及环保等相关法律、法规及其他要求等的培训(6)定期组织项目专业管理人员,检查或抽查工程安全和质量当工程项目安全和质量存在问题或隐患时,提出技术解决和防范措施(7)在项目经理的领导下,主持项目施工日常管理工作,负责落实业主、监理项目部对工程技术方面的有关要求(8)负责及时组织项目部管理人员收集、整理及汇总施工过程资料,项目投产后组织移交竣工资料(9)协助项目经理做好其他各项施工管理工作(10)负责施工新工艺、新技术的研究、试验、应用及总结技术员(1)认真贯彻执行有关技术管理规定,积极协助项目经理或项目总工做好各项技术管理工作(2)认真阅读有关设计文件和施工图纸,在施工过程中发现设计文件和施工图纸存在问题及时向项目总工提出。
施工过程中加强对设计文件等资料做到闭环管理(3)编写和出版各工序施工作业指导书、安全技术措施等技术文件;并在施工过程中负责落实有关要求和技术指导(4)在工程施工过程中随时进行检查和技术指导,当存在问题或隐患时,提出技术解决和防范措施(5)负责组织施工队伍做好项目施工过程中的施工记录和签证(6)不断提高自身的业务素质,并从技术方面指导和支持项目部的各项管理工作质检员(1)积极协助项目经理全面负责项目实施过程中的质量控制和管理工作(2)认真贯彻执行上级和公司颁发的规章制度、技术规范、质量标准,参与编制符合项目管理实际情况的质量实施细则和措施,并在施工过程中监督落实和业务指导(3)组织项目部职工学习工程质量验收规范和产品质量标准定期检查工程施工质量情况,参加质量事故调查,提出事故处理意见(4)按照有关要求或档案资料管理办法,收集、审查、整理施工记录表格、试验报告等资料(5)组织进行隐蔽工程和关键工序检查,对不合格的项目应责成返工,督促班组做好质量自检和施工记录的填写工作(6)完成项目经理安排的其他各项施工管理工作安全员(1)积极协助项目经理全面负责施工过程中的安全文明施工和管理工作,确保施工过程中的安全(2)认真贯彻执行上级和公司颁发的规章制度、安全文明施工规程规范,结合项目特点制订安全健康环境管理制度,并监督指导施工现场落实(3)负责施工人员的安全教育和上岗培训,参加项目总工组织的安全交底。
参与有关安全技术措施等实施文件编制,审查安全技术措施落实情况(4)负责制订工程项目安全工作目标计划负责编制安全防护用品和安全工器具的购置计划负责建立并管理安全台账(5)负责布置、检查、指导施工队伍安全施工措施的落实工作,并协助施工队伍提高专业水平,开展各项业务工作(6)监督、检查施工场所的安全文明施工情况,组织召开安全专业工作例会,总结安全工作(7)调查安全事故,提交调查报告,提出整改意见和防范措施有权制止和处罚违章作业和违章指挥行为(8)督促并协助施工班组做好劳动防护用品、用具和重要工器具的定期试验、鉴定工作(9)开展安全施工的宣传和推广安全施工经验造价员(1)严格执行国家、行业标准和企业标准,贯彻落实主管单位有关造价管理和控制的要求,负责项目施工过程中的造价管理与控制工作(2)负责施工图预算、工程变更费用计算和核实按规定向业主和监理项目部等有关方报审(3)编制工程进度款支付申请和月度用款计划(4)负责编制工程竣工结算资料,按规定向业主和监理项目部等有关方报审(5)负责收集、整理工程实施中造价管理工作基础资料信息资料员(1)负责对工程施工图纸、设计文件、施工信息及内、外的行政文件(资料)的接收、传递和保管;保证其安全性和有效性(2)负责向业主、监理项目部的方案(措施)报审工作(3)负责有关会议纪要整理和资料翻译工作;音像资料的收集和整理工作;负责现场网站的维护工作,P3&EXP软件的加载工作(4)根据项目总工要求,建立文件资料管理台账,及时进行档案移交工作综合管理员(1)负责该项目的双文明建设管理和生活、后勤、安全保卫工作(2)负责现场的接待和各种会议会务管理工作材料员(1)严格遵守物资管理及验收制度,加强对设备、材料和危险品的保管,建立各种物资供应台账,做到账、卡、物相符(2)以审定后的设备、材料供应计划为依据,负责办理甲供设备材料的催运、装卸、保管、发放,自购材料的供应、运输、发放、补料等工作(3)负责对到达现场(仓库)的设备、材料进行型号、数量、质量的核对与检查。
收集项目设备、材料及机具的质保等文件(4)负责工程项目完工后多余材料的冲减退料工作(5)做好到场物资的跟踪管理,以实现质量可追溯性施工队长(副队长)(1)是落实本队施工现场管理职责的第一责任人,在授权范围内代表本队全面落实施工任务;对本队施工生产和组织调度实施全过程管理;确保本队范围内的工程施工顺利进行(2)组织建立相关施工责任制并组织落实各项管理组织和资源配备,监督有效地运行,负责本队员工管理职责的考核及奖惩,进行利益分配(3)认真贯彻落实项目部编制的《项目管理实施规划》(施工组织设计)、《工程创优施工实施细则》、《安全文明施工实施细则》、《应急预案》和《变电站工程施工强制性条文执行计划》等实施性文件,并组织编制符合工程项目实际的《施工方案》、《作业指导书》(4)组织制订本队施工进度、安全、质量及造价管理实施计划,实时掌握施工过程中安全、质量、进度、技术、造价、组织协调等的总体情况,组织召开本队工作例会,安排部署施工工作(5)对本队施工过程中的安全、质量、进度、技术、造价等有关要求执行情况进行检查、分析及纠偏(6)针对工程实施和检查中出现的重大问题,负责妥善处理,提请有关方协调解决,并制订纠正预防措施(7)组织落实安全文明施工、职业健康和环境保护有关要求,促进队部的各项管理活动的开展落实队技术专责(1)认真贯彻执行上级和施工单位颁发的规章制度、技术规范、标准。
组织编制符合变电站工程实际的施工方案,并在施工过程中负责技术指导和把关(2)组织本队技术人员对施工图及时预审,在施工过程中发现设计文件和施工图纸存在问题及时向项目总工提出施工过程中加强对设计文件等资料做到闭环管理,接受项目部组织的交底活动3)认真编制相关施工作业指导书、安全技术措施,组织本队安全、质量、技术及环保等专业交底工作负责对承担的施工方案进行技术经济分析与评价(4)编制设备、材料供货计划、大型机具配置计划、技术培训计划并督促实施(5)组织本队全员的安全、质量、技术及环保等相关法律、法规及其他要求等的培训(6)在工程施工过程中随时进行检查和技术指导,当存在问题或隐患时,提出技术解决和防范措施(7)负责组织施工队伍做好项目施工过程中的施工记录和签证(8)在队长的领导下,主持本队施工日常管理工作,负责落实业主、监理、项目部对工程技术方面的有关要求(9)组织工程队级验收和质量评定工作,申请工程验收(10)负责及时组织本队人员填写、收集、整理及汇总施工过程资料,工程结束后移交项目部班组长(1)是落实本班组施工现场管理职责的第一责任人,在授权范围内代表本班组全面落实施工任务;对本班组施工生产和组织调度实施全过程管理;确保本班组范围内的工程施工顺利进行(2)负责本班组员工工作行为的考核及奖惩,进行利益分配(3)认真贯彻落实项目部及施工队的各项管理规定,认真接受项目部和施工队对《施工方案》、《作业指导书》的交底,并组织班组员工具体落实(4)组织班组站班会,认真落实“三交”、“三查”(5)合理安排本班组工作任务,团结协调班组间相互关系(6)针对工程实施和检查中出现的问题,负责妥善处理(7)服从上级管理和指导(8)努力学习业务知识,提高技能水平作业人员(1)认真贯彻落实项目部及施工队的各项管理规定(2)认真接受项目部和施工队对《施工方案》、《作业指导书》的交底,按照图纸、方案和有关规程规范要求施工(3)熟练掌握本工种技能,遵守操作规程(4)充分发挥个人的才智,认真完成工作任务,确保本职工作顺利进行(5)针对工程实施和检查中出现的问题,认真妥善处理(6)服从上级管理和指导,团结协作,密切配合(7)努力学习业务知识,提高技能水平13施工方案附录13.1施工进度表13.2者保220kV变电站新建工程场地平整工程0SH危害辨识与危险评价一览表13.3者保220kV变电站新建工程场地平整工程环境因素调查及评价表14工程防护要求14.1作好站区的排水,避免雨水浸泡,防止边坡垮塌沉陷14.2开挖回填中如遇较大雨雪天气,车辆不要在场地上行走,避免压坏场地附件危险源辨识、风险评价和风险控制措施表项目部名称:四川电力建设三公司者保220kv变电站工程项目部 施工阶段: 编号:001作业项目危险源时态状态作业条件危险性评价风险级别风险控制措施LECD测量放线坡顶陡坎测量√33191级加强观察,改换地点挖土作业边坡系数不够√333212级加强观察,改换地点坡顶无截水沟√317212级先挖截水沟边坡岩石松动滑落√163181级加强检查、巡视机械操作不当√√11771级加强技能培训装车时无人指挥√√0.53710.51级安排人员指挥装车过满石块在运输过程中滑落√√333272级装车完毕后机械处理机械与机械间距过小√0.5173.51级按安全施工措施在坡顶挖石渣料√√12361级小心操作站区内挖断电源√√0.5173.51级按施工交底站区内挖断水管√√0.5110.51级按施工交底警戒人员和机械距离太近√√0.2678.41级按安全技术交底运输作业道路边坡过陡√0.567212级修整道路道路宽度偏小√167422级修整道路重车下坡时刹车不灵√√137212级机械保养汽车速度过快√√327242级按安全技术交底施工道路差、路面不平整√163182级修整道路装车时卸土时倒车速度过快√√167422级按安全技术交底道路转弯半径偏小√0.567211级按安全技术交底夜间施工汽车灯光差√163182级机械保养土石方回填临边或边坡卸土时机械刹车不良√361181级机械保养深坑作业边坡小或雨后岩石松动√333272级加强检查、巡视打夯机电机绝缘差√167422级加强检查、巡视打夯机电源线老化、破损√167422级加强检查、巡视人员不穿绝缘鞋和不戴绝缘手套√√167422级加强检查、巡视深坑作业边坡上方无警示标志√0.52771级加强检查、巡视深坑回填作业时机械振动√13391级加强检查、巡视维修作业机械进检修埸时误操作√√167422级加强培训搬运重物配件抬扛不当√√127141级加强检查、巡视三角架起吊支撑不当√137212级加强检查、巡视葫芦使用不当√127141级加强检查、巡视机械高处作业措施不当√13391级按安全技术交底配电盘未遮盖严密被雨淋√337632级加强检查、巡视使用大锤不当√√363542级加强检查、巡视清洗配件与人体接触√√1061602级按安全技术交底维修作业时测距滑落伤人√√1215302级加强检查、巡视吊车配合检修时意外伤人√√1215302级加强检查、巡视使用撬棍不当√361181级加强检查、巡视修理轮胎时卡圈在充气中飞出√√137212级加强检查、巡视使用千斤顶时,地面沉陷,支撑打滑√√127141级加强检查、巡视拆装电瓶不当,电解液渗漏伤人√√13391级加强培训使用扳手时用力过猛,造成人员意外受伤√√167422级加强培训氧气、乙炔放置不规范√13131级加强检查、巡视气割工作中明火伤害√√163181级加强检查、巡视充电配制电解液、硫酸操作不当√√13131级加强检查、巡视砂轮片破损意外伤人√137212级加强检查、巡视车斗支撑架不牢√√1315452级加强检查、巡视氧气、乙炔在露天放置√327422级加强检查、巡视检修机械时地面有油污或废材料√0.56391级加强检查、巡视检修使用汽油时无防火措施√√6371263级加强检查、巡视压路机作业压路机在坡道上碾压时制动失灵√√11331级机械保养夜间作业时灯光照明不足√0.56391级加强检查、巡视临边碾压时无安全距离√√163181级加强检查、巡视推土机牵引时连接装置断裂√1115151级加强检查、巡视倒退碾压时无人指挥和监护√163181级加强检查、巡视振动影响建筑物和其他精密设备√√127141级隔离辨识评审人: 审核人: 批准人: 编制日期: 年 月 日最新 精品 Word 欢迎下载 可修改环境因素调查及评价表序号环境因素生产部门/工序环境影响环境影响程度现有管理措施措施检查人1噪声排放机械修理噪声污染轻微噪声测定周树荣挖掘机噪声污染一般个体防护周树荣装载机噪声污染一般个体防护周树荣压路机噪声污染一般个体防护周树荣汽车噪声污染一般个体防护周树荣2粉尘排放作业场所的清理、清扫卫生污染大气一般作业前洒水周树荣3化学危险品、油品的污染油库、材料库及其作业面污染土地一般加强检查周树荣机械修理污染土地一般加强检查周树荣废棉布、废纸污染土地一般加强检查周树荣4有毒、有害物的废液排放、废棉布废物处理污染土地一般统一处理周树荣机械维修保养废渣污染土地一般统一处理周树荣5火灾、爆炸的发生办公室、施工现场配电室污染土地轻微加强巡视检查周树荣电(气)焊作业点垃圾污染大气轻微定期清扫垃圾周树荣清理与修复机械用汽油污染土地一般注意烟火使用周树荣油库、炸药库、作业面污染大气一般此区域严禁烟火周树荣6废弃物的排放检修机械产生废油污染土地一般集中存放回收处理周树荣办公室废复印纸、复印机用的碳粉盒污染土地一般集中存放回收处理周树荣施工中的废铁、废料污染土地一般集中存放、统一处理周树荣焊条头、废把钳污染土地轻微统一回收处理周树荣电缆外皮、废电缆污染土地轻微统一回收处理周树荣废油漆、油漆桶、油漆刷污染土地、轻微回收处理周树荣7废气排放焊接作业污染大气轻微个人防护周树荣8污水排放现场施工区域、生活区域污水污染水体一般使用沉淀池周树荣9用电消耗现场施工区域用电、生活区域用电资源消耗一般教育、培训、减少使用时间周树荣 者保220kV变电站新建工程场地平整工程施工进度计划表 序号 进度计划 日期项目名称进度计划2022年12月2022年1月2022年2月1020311020281020311施工准备2南侧区域开挖3北侧区域开挖4东侧区域回填5西侧区域回填说明: 1、本工程计划开工日期为2022年12月26日,完工日期为2022年2月20日,计划施工工期为55天。
2、为保证本计划的顺利实施,离不开相关各方的大力支持与合作编制单位:四川电力建设三公司者保220kV变电站新建工程项目部 编制日期:2022.12.20。
