水库除险加固工程主体建筑物施工方法

文档格式:DOC| 3 页|大小 15KB|积分 14|2024-04-16 发布|文档ID:240568186
第1页
下载文档到电脑,查找使用更方便 还剩页未读,继续阅读>>
1 / 3
此文档下载收益归作者所有 下载文档
  • 版权提示
  • 文本预览
  • 常见问题

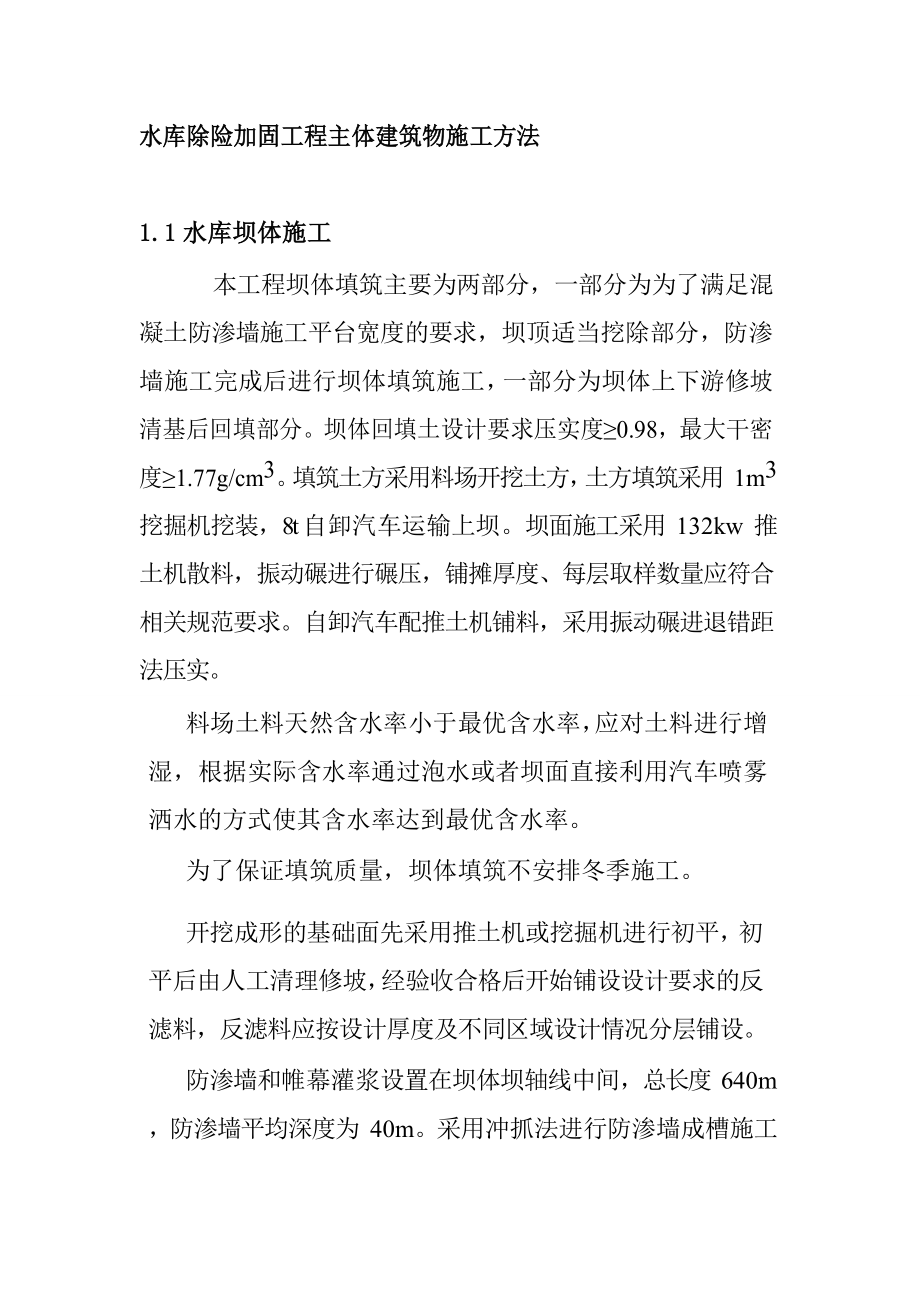

  • 水库除险加固工程主体建筑物施工方法1.1水库坝体施工本工程坝体填筑主要为两部分,一部分为为了满足混凝土防渗墙施工平台宽度的要求,坝顶适当挖除部分,防渗墙施工完成后进行坝体填筑施工,一部分为坝体上下游修坡清基后回填部分坝体回填土设计要求压实度≥0.98,最大干密度≥1.77g/cm3填筑土方采用料场开挖土方,土方填筑采用 1m3 挖掘机挖装,8t 自卸汽车运输上坝坝面施工采用 132kw 推土机散料,振动碾进行碾压,铺摊厚度、每层取样数量应符合相关规范要求自卸汽车配推土机铺料,采用振动碾进退错距法压实料场土料天然含水率小于最优含水率,应对土料进行增湿,根据实际含水率通过泡水或者坝面直接利用汽车喷雾洒水的方式使其含水率达到最优含水率为了保证填筑质量,坝体填筑不安排冬季施工开挖成形的基础面先采用推土机或挖掘机进行初平,初平后由人工清理修坡,经验收合格后开始铺设设计要求的反滤料,反滤料应按设计厚度及不同区域设计情况分层铺设防渗墙和帷幕灌浆设置在坝体坝轴线中间,总长度 640m,防渗墙平均深度为 40m采用冲抓法进行防渗墙成槽施工,均采用抓斗成槽;优质膨润土泥浆护壁,确保孔壁稳定帷幕灌浆设置在防渗墙底下入岩深度6.0m。

    1.2建筑物施工输水建筑物、新建溢洪道、泄洪排沙建筑物、坝体护坡等采用机械开挖为主,人工开挖为辅机械开挖主要采用挖掘机开挖,人工开挖主要是边坡整修,基础开挖等,依地质情况,临时边坡取 1:1.0~1:1.25土方填筑工程就近堆存的土料采用 132kw 推土机推运,碾压采用 132kw 推土机推平,振动碾压实,边角及狭窄部位采用 2.8kW 蛙式打夯机压实混凝土采用现场拌合设备制作浇注时,下部及水平部分混凝土采用混凝土搅拌运输车运输,溜槽入仓浇筑,1.1kw 振动器振捣;上部混凝土采用履带吊吊运入仓钢筋在加工厂除锈、平直、切断、弯曲成型钢筋和模板由载重汽车或平板拖车运至现场现场人工绑扎,钢筋接头采用电弧焊接或机械连接模板采用定型组合钢模板, 人工立模1.3清基及弃土弃渣先把库内水放空,待坝顶充填灌浆结束后再将原坝顶混凝土路面拆除, 然后拆除原干砌石护坡,护坡拆除完毕后再进行坡面清基,要求将上下游坝坡、库底范围内的草根、腐殖质、空洞等清理干净,平均清理深度50cm清基用1m3挖掘机开挖,59Kw推土机配合、8t自卸汽车运到坝外指定场地,本项目区下游为茹河河道,可将弃土弃渣倒入河道岸坡工程位于严寒地区,每年有效施工时间短。

    每年冬季坝体填筑及混凝土浇筑不宜施工工程区每年 6 月~9 月为汛期,10 月~次年 5 月为枯水期根据工程建设内容和工程量,施工期为第一年 3 月至第一年 11 月底,总工期计划9个月(具体详见施工进度计划横道图三)在编制施工总进度中,具备运行基本条件的主体工程必须在确定的工期前完成, 其它附属或配套工程可另行安排。

    点击阅读更多内容
    卖家[上传人]:阿宝
    资质:实名认证
