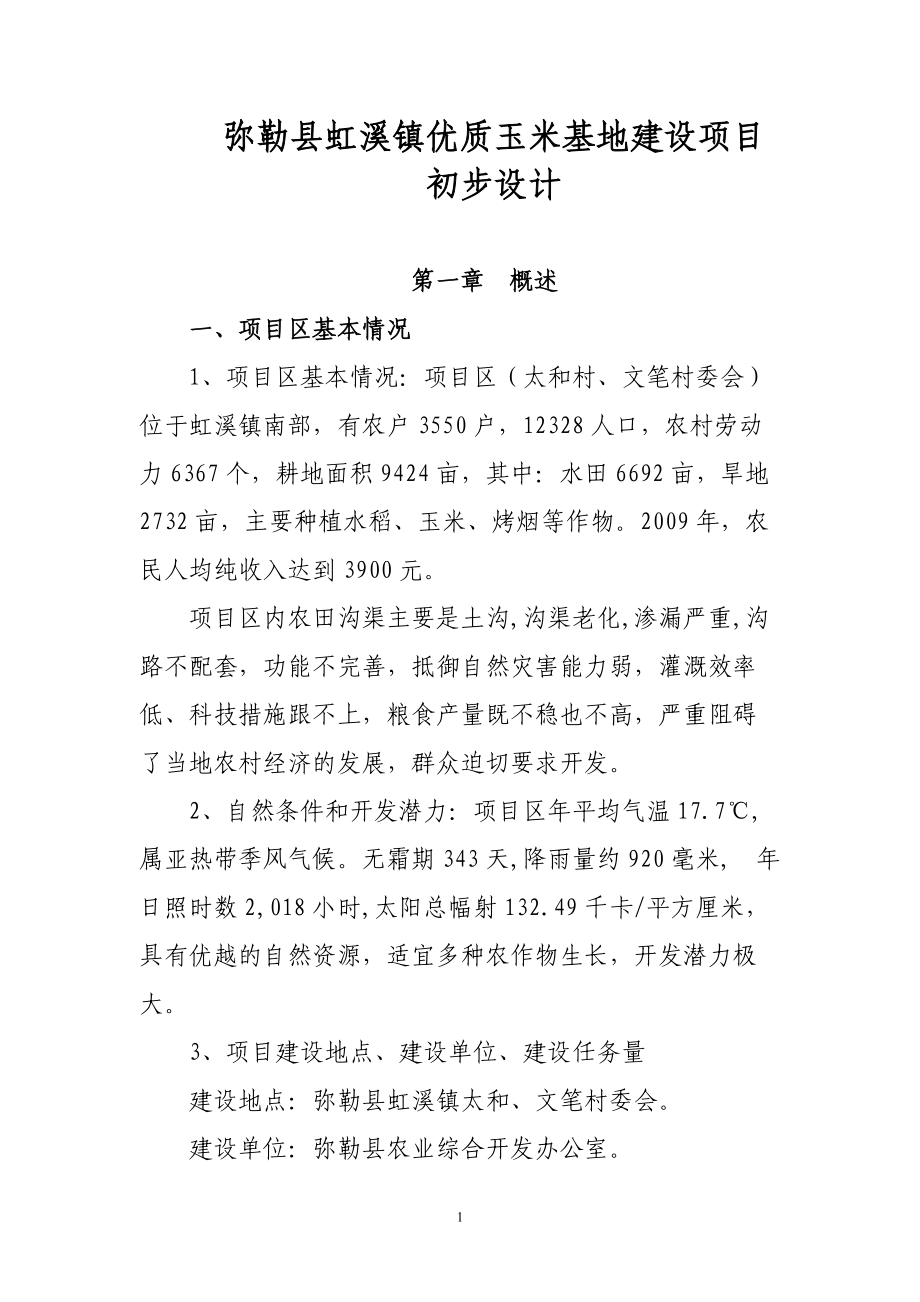

优质玉米基地建设项目初步设计

弥勒县虹溪镇优质玉米基地建设项目初步设计第一章 概述一、项目区基本情况1、项目区基本情况:项目区(太和村、文笔村委会)位于虹溪镇南部,有农户3550户,12328人口,农村劳动力6367个,耕地面积9424亩,其中:水田6692亩,旱地2732亩,主要种植水稻、玉米、烤烟等作物2009年,农民人均纯收入达到3900元项目区内农田沟渠主要是土沟,沟渠老化,渗漏严重,沟路不配套,功能不完善,抵御自然灾害能力弱,灌溉效率低、科技措施跟不上,粮食产量既不稳也不高,严重阻碍了当地农村经济的发展,群众迫切要求开发2、自然条件和开发潜力:项目区年平均气温17.7℃,属亚热带季风气候无霜期343天,降雨量约920毫米, 年日照时数2,018小时,太阳总幅射132.49千卡/平方厘米,具有优越的自然资源,适宜多种农作物生长,开发潜力极大3、项目建设地点、建设单位、建设任务量建设地点:弥勒县虹溪镇太和、文笔村委会建设单位:弥勒县农业综合开发办公室建设任务量:建设0.28万亩优质玉米基地二、投资规模及资金构成2011年农业综合开发优质玉米基地建设项目预算总投资333万元根据2011年农业综合开发的投入政策,资金筹措方案为:财政资金314万元,(中央农业综合开发资金190万元,省农业综合开发资金86万元,州农业综合开发资金15万元,县农业综合开发资金23万元),群众筹资投劳19万元(其中:现金4万元,投工投劳15万元)。
三、建设内容及投资金额2011年优质玉米基地建设项目,拟总投资333万元分项如下:1、水利措施计划投资278万元修建不同规格沟渠2条,长41902、农业措施计划投资34万元其中:修建5米宽机耕路1条,长1940米,投资19万元;平整土地,改良土壤0.1万亩,投资15万元3、科技措施计划投资12万元推广各类实用增产措施,实施病虫害统防统治,测土配方施肥等,计划培训农户2000人次4、其他措施投资9万元其中:项目管理费6万元主要用于项目实地考察、项目验收业务培训、项目及工程招标、资金和项目公示及勘察设计等方面;工程管护费3万元四、项目效益项目实施后,可新增灌溉面积0.1万亩,改善灌溉面积0.18万亩,新增节水灌溉面积0.1万亩,年节约量5万立方米有效解除项目区农业生产洪涝、干旱频繁、土壤肥力不足问题,加强了农业基础设施,降低农业生产成本,减轻农民劳动强度,提高土地的利用率和产出率促进优质玉米向优质高产高效发展,促进农村向生产发展、生活宽裕、乡风文明、管理民主的社会主义新农村迈进0.28万亩优质玉米基地建成后,加强了农田基础设施,提高了抵御自然灾害能力,可促进项目区农业一年两熟发展为一年三熟。
通过改造项目区的0.28万亩农田,以增加收获一茬冬早鲜玉米计算,每亩收获鲜玉米800公斤,年可新增优质鲜玉米224万公斤,以3元/公斤计算,可新增产值672万元;扣减增量成本680元/亩(种子40元,化肥160元,人工16个工日每亩50元/人工=800元),合计280万元;项目区农民增加纯收入392万元,项目区农民人均增加纯收入318元第二章 建设内容整个项目建设预计工程总量为:开挖土方12910.2m3,夯压回填土方5865.6 m3,一般回填土方7249.8 m3,M5浆砌块石7503.5m3 ,C15埋块石砼边墙465.6m3,C15渠底砼344.8m3,C20砼120m3, M10砂浆粉面(平面)2576㎡,M10砂浆粉面(立面)8852㎡,机耕路铺白砂10088m3,钢筋制安9吨.一、水利措施修建不同规格沟渠2条,总长4190米,其中:1、1#主干渠840米、2#主干渠1130米,总长1970米1#起点为杨梅冲水库引水沟,终点为文笔瓦窑;2#起点文笔瓦窑,终点为高家寨进村路口1#为项目区引水主干渠,2#负责项目区800亩农田灌溉由于现在为土渠,水流不畅,渗漏严重,造成水资源浪费。
为了节约水资源,充分发挥工程效益,对引水干渠道进行防渗是非常必要的本次设计长1970米,灌溉耕地面积2200亩,设计流量达Q=0.3m3/s根据渠道沿线的地形、地质状况、结合施工、建材情况,设计渠道过水断面为梯形断面,M5浆砌块石结构渠底宽1米,渠顶宽1.6米,沟深0.82米边坡i=1/0.3,边墙为重力式挡墙,墙高0.9米,墙顶宽0.4 米,墙底宽0.7米,边墙采用M5砂浆块毛石支砌,M10砂浆粉面;底板厚0.28米,其中:C15砼厚0.08米、M5砂浆块毛石支砌厚0.2米暗渠盖板为C20钢筋混凝土预制块厚0.2米,板长3米计划完成开挖土方5319 m3,一般回填土方5319 m3,M5浆砌块石2895.9 m3,C15渠底砼157.6 m3,M10砂浆粉面(立面)3546㎡,M10砂浆粉面1576㎡2、1#主干渠长280米,起点为太和村进村路,终点为排洪大沟;设计排灌结合,为项目区排洪沟,负责320亩农田灌溉设计过流量Q=2.5m3/s根据渠道沿线的地形、地质状况、结合施工、建材情况,设计渠道过水断面为梯形断面,M5浆砌块石结构渠底宽1米,渠顶宽1.9米,沟深1.42米边坡i=1/0.3边墙为重力式挡墙,墙高1.5米,墙顶宽0.4米,墙底宽0.85米,边墙采用M5砂浆支砌块石,M10砂浆粉墙面;底板厚0.28米,其中:C15砼厚0.08米、M5砂浆支砌毛石厚0.2米。
计划完成开挖土方1260m3,一般回填土方1260 m3, M5浆砌块石677.6 m3, C15渠底砼23.52 m3,M10砂浆粉面(立面)840㎡,M10砂浆粉面224㎡3、1#主干渠配路长1940米,排灌结合,负责2000亩农田灌溉渠道采用梯形断面,M5砂浆块石支砌,M10砂浆粉墙面,根据地势和田间水平情况,1#干渠采取分段设计处理第一段长380米,起点文笔瓦窑,终点毕家寨村口;设计过流量Q=0.1-0.3m3/s渠底宽1米,渠顶宽1.5米,沟深0.82米边坡i=1/0.3,边墙为重力式挡墙,墙高0.9米,墙顶宽0.4米,墙底宽0.7米,边墙采用M5砂浆块石支砌,M10砂浆粉墙面;底板厚0.28米,其中:C15砼厚0.08米、M5砂浆块石支砌厚0.2米计划完成开挖土方980.4 m3,夯压回填土方1185.6 m3,铺白砂1976m3,M5浆砌块石638.4m3,C15埋块石砼边墙91.2 m3,C15渠底砼31.92 m3,M10砂浆粉面(立面)722㎡,M10砂浆粉面152㎡第二段长1560米,设计过流量Q=0.1~0.3m3/s渠底宽1米,渠顶宽1.7米,沟深1.12米边坡i=1/0.3,边墙为重力式挡墙,墙高1.2米,墙顶宽0.4米,墙底宽0.8米,边墙采用M5砂浆块石支砌,M10砂浆粉墙面;底板厚0.28米,其中:C15砼厚0.08米、M5砂浆块厚0.2米。
计划完成开挖土方5350.8 m3,一般回填土方670.8 m3,夯压回填土方4680 m3,铺白砂8112m3,M5浆砌块石3291.6 m3,C15埋块石砼边墙374.4 m3,C15渠底砼131.04 m3,M10砂浆粉面(立面)3744㎡,M10砂浆粉面624㎡二、农业措施1、改良土壤0.1万亩,具体措施:⑴测土配方施肥,增施商品有机肥和配方肥,培肥地力;⑵通过实行水旱轮作,秸秆还田,改善土壤结构及通透性;⑶土地平整措施2、 修建机耕路1条,总长1940米设计路宽5米,边墙为梯形断面,路肩采用M5砂浆块石支砌,C15埋石砼压顶,边墙顶宽0.4米,底宽0.6~0.8米;高0.8~1.2米,路面采用砂、石混合铺设机械碾压,厚0.1米三、科技推广措施开展玉米高产创建活动,举办示范样板1000亩,以点带面,创建高产示范区,以增产增收为目标通过高产创建、树立典型、示范展示、辐射带动,推进规模化种植、标准化生产和产业化经营,全面提升项目区粮食综合生产能力和市场竞争能力一)主要技术措施1、统一品种:根据品种选择应具备高产、抗性好、株型紧凑等优良性状,统一供应石糯1号品种,用种量按3公斤/亩计算。
2、统一机耕和种植规格:按照0.8米的行距统一进行机耕开沟,下透雨后及时进行抢墒播种,高产攻关田种植规格0.8米0.3米,每亩种植2800塘;核心区种植规格0.8米0.35米,每亩种植2350塘;每塘播种2~3粒种子,深度4~5厘米出苗后浇水抗旱保苗,保证苗全、苗齐、苗壮、苗匀,及时进行中耕除草五叶一心时进行间苗、定苗,去弱留强,每塘留苗2株3、统一盖膜和破膜:播种后及时组织农户盖膜和出苗后破膜4、统一测土配方施肥技术:项目区玉米田每亩采用尿素13公斤、普钙50公斤、硫酸钾20.4公斤,混合后施在沟内做底肥在5~6叶期结合中耕除草,亩追施尿素22公斤;在12叶期结合中耕培土,亩追施尿素52公斤样板田每亩施尿素11公斤、普钙40公斤、硫酸钾14.4公斤,混合后施在沟内做底肥在5~6叶期结合中耕除草,亩追施尿素19公斤;在12叶期结合中耕培土,亩追施尿素44公5、统一中耕管理和病虫害防治:适时召开项目区种植户中耕管理和病虫害防治培训会,并使用健壮素喷洒叶面,并检查督促玉米植株长势弱的农户增施化肥选用抗菌品种及提早播种的方式可有效预防玉米灰斑病的发生;玉米粘虫、蚜虫用触杀兼胃毒类农药喷杀 通过玉米高产创建活动的实施,进一步促进良种与良法的配套实施,切实加强主推品种、主推技术的推广及组装配套力度,集成和建立不同地域、不同高产水平下的玉米高产创建综合栽培模式。
二)加强科技培训,提高农民科学种田水平加强农业科技培训,培训工作坚持“三结合三为主”的培训模式:即坚持理论培训与实际操作相结合,以实际操作为主;坚持室内教学与室外教学相结合,以室外教学为主;坚持技术咨询与田间实际操作相结合,以田间实际操作为主;把潜在的生产力变为现实的生产力,引进先进的科技成果和实用的增产技术措施,教给农民,让广大的农民掌握和使用,在生产中发挥出更大的效益年计划培训0.2万人次,通过培训,使项目区基地内95%以上农户掌握生产技术,达到村有科技示范户,户有科技明白人,从而促进项目区农业向优质、无公害发展培训时间:2012年3月—2012年5月,整地、播种技术培训,2012年6月—7月,施肥、防治病虫害技术培训四、其它工作及措施项目管理费依据农业综合开发资金管理办法提取,财政资金投入500万元以内的按3.5%提取,超过500万元的剩余资金按1.5%提取工程管护费按单个土地治理项目财政资金1%提取第三章 资金来源和工程预算一、资金来源1、弥勒县虹溪镇优质玉米基地项目投资333万元,其中:财政资金314万元(中央财政资金190万元,省级政资金投资86万元,州级政资金投资15万元,县级政资金投资23万元),群众筹资19万元(其中:现金4万元,投工投劳15万元)。
二、资金构成弥勒县虹溪镇镇优质玉米基地项目建设,计划投资333万元根据现行农业综合开发投资政策,中央、省、州县三级按1∶0.45∶0.20承担,州县级配套资金中,州级40%,县级60%其中:中央财政资金190万元,为总投资的57%;省级财政资金86万元,为总投资的26%;州县级财政资金38万元(州级配套15万元,县级23万元),为总投资的11%;项目区群众自筹19万元(其中投劳折资18万元),为总投资的6%三、工程预算1、预算编制说明a 编制依据一、水利部水总[2002]116号文发布的《水利工程设计概(估)算编制规定》;二、水利部水总[2002]116号文颁发的《水利建筑工程预算定额》、《水利工程施工机械台时费定额》;三、云南省水利厅、云南省发展和改革委员会文件云水规计[2005]116号“云南省水利厅 云南省发展和改革委员会关于下发《云南省水利工程设计概(估)算编制规定》(试行)的通知”;四、设计的工程项目及相应工程量;五、价格水平:2011年7月市场平均价格及有关价格资料b 基础单价(1)、人工预算单价本工程人工预算单价按水利部水总[2002]116号文的有关规定按“引水工程及河道工程”标准计取,见下表:人工预算单价表 单位:元/工时工程项目工长高级工中级工初级工机械人工建筑工程4.914.563.872.113.87(2)、材料预算价格主要材料原价采用2011年7月市场价及有关价格资料,运杂费按目前市场运价计算,其它材料预算价格参照当地建设行政主管部门发布的价格信息分析确定。
各种材料预算价格见“主要材料预算价格汇总表”3)、施工用风、水、电价1、施工用电: 0.79元/kw.h2、施工用水:0.5元/m33、施工用风: 0.17元/m34)、施工机械台时费按水利部水总[2002]116号文颁发的《水利工程施工机械台时费定额》及有关规定计算5)、砂石料单价本工程所需砂石料从项目区最近石场采购预算单价根据石场采购价加至工地运杂费及采购保管费等构成c 编制方法(1)、主体建筑工程部分:执行水利部水总[2002]116号“关于发布《水利工程设计概(估)算编制规定》的通知”;建安工程预算单价用由直接工程费、间接费、计划利润、税金四部分组成主体建筑工程、安装工程采用工程量乘以工程预算单价计算定额上无法查询的金属结构安装费按材料价的15%计算2)、施工临时工程:按一至三部分建安工程费之和的0.5%计列 (3)、独立费用:包括建设管理费、工程监理费、勘测设计费其中建设管理费按建安工程费的2.5%计;工程建设监理费按建安工程费的2%计,勘测设计费按一至四部分投资的5%计4)、基本预备费:根据云水规计[2005]116号文件规定并按工程实际情况进行计算,初步设计按3%计取。
d 费率标准按水利部水总[2002]116号文的有关规定执行,“引水工程及河道工程”的相应取费标准见下表:有关费用取费标准表编号费用名称计费基础费率标准(%)建筑工程安装工程建筑工程安装工程1其他直接费直接费直接费22.72现场经费 人工费 45(1)土方工程直接费 4 (2)石方工程直接费6 (3)模板工程直接费6 (4)混凝土浇筑工程直接费6 (5)钻孔灌浆工程直接费 7 (6)其他工程直接费 5 3间接费 人工费 50(1)土方工程直接工程费 4 (2)石方工程直接工程费 6 (3)模板工程直接工程费 6 (4)混凝土浇筑工程直接工程费 4 (5)钻孔灌浆工程直接工程费 7 (6)其他工程直接工程费 5 4计划利润直接工程费+间接费同建筑工程775税金直接工程费+间接费+计划利润同建筑工程3.253.252、项目工程概算表2.1工程预算总表总 概(预) 算 表工程名称:弥勒县2011年虹溪镇优质玉米基地项目(扩初设计) 项次工程和费用名称概 算 价 值 (元)建筑工程费其它费用合 计一工程直接费 11#\2#主干渠(长1970米)878469.69 878469.6921#主排渠渠配路长380米262521.53 262521.5331#主排渠渠配路长1560米1257878.88 1257878.8841#主排渠长280米199521.42 199521.42 C20砼、预制管等204719.98 204719.98 9 小 计2803111.5 2803111.5二 工程间接费 1勘测设计费(站直接费的3%) 84093.3584093.352工程监理费(站直接费的2%) 56062.2356062.233工程管护费(站直接费的1%) 28031.1128031.114小 计 168186.69168186.69合计 合计合 计2803111.5224935.852971298.19日期: 2011 年 8 月 25 日 校核: 计算:2.2单项工程分析明细表序号编号工程或费用名称单 位数 量单价(元)合价(元)备 注一、1#、2#主渠 元 878469.69 (长1970米)1 开挖土方立方米5319.00 14.275529.80 2 一般回填土方立方米5319.00 4.6624786.54 3 M5浆砌块石立方米2895.9225.59653286.08 4 C15渠底砼立方米157.60 347.5854778.61 5 M10砂浆粉面(立面)立方米3546.00 14.1750246.82 M10砂浆粉面(平面)平方米1576.00 12.5919841.84 二1#主干渠配路 元 262521.53 长380米1 开挖土方立方米980.414.213921.68 2 夯压回填土方立方米1185.622.326438.88 3 铺白砂平方米197612.7225134.72 M5浆砌块石立方米638.4225.59144016.66 4 M5埋块石砼边墙立方米91.2326.4329770.42 7 C15砼底板立方米31.92 347.58 11094.75 M10砂浆粉面(立面)立方米722.00 14.1710230.74 M10砂浆粉面(平面)平方米152.00 12.591913.68 三1#主排渠配路 元 1257878.89 长1560米1 开挖土方立方米5350.814.275981.36 2 夯压回填土方立方米468022.3104364.00 一般回填土方立方米670.80 4.663125.93 3 铺白砂平方米811212.72103184.64 M5浆砌块石立方米3291.6225.59742552.04 4 M5埋块石砼边墙立方米374.4326.43122215.39 5 C15砼底板立方米131.04 347.58 45546.88 7 M10砂浆粉面(立面)立方米3744.00 14.1753052.48 8 M10砂浆粉面(平面)平方米624.00 12.597856.16 四1#主排渠 199521.43 长280米1 开挖土方立方米126014.217892.00 3 一般回填土方立方米1260.00 4.665871.60 5 M5浆砌块石立方米677.6225.59152859.78 7 C15砼底板立方米23.52 347.58 8175.08 8 M10砂浆粉面(立面)立方米840.00 14.1711902.80 9 M10砂浆粉面(平面)平方米224.00 12.592820.16 八C20砼、预制管等 元 204719.98 1 C20砼立方米120.00 392.35 47082.00 2 Q钢筋制安吨9.00 7704.22 69337.98 3 1*1.5m钢闸门道7.00 3500.00 24500.00 5 D30*200cmc预制管根100.00 350.00 35000.00 6 D50*200cm预制管根40.00 420.00 16800.00 7 D80*200cm预制管根20.00 600.00 12000.00 合 计 2803111.51 第四章 组织实施和运行管理一、组织机构设置及职责、前期准备工作1、 组织机构设置及职责为确保项目的顺利实施,成立以县长任组长,分管财政、农林水的副县长、财政局局长为副组长,相关部门的主要领导为成员的县农业综合开发领导小组,领导小组下设办公室负责项目的具体实施。
相应在项目区成立以乡镇长为组长、副镇长为副组长,相关单位领导为成员的项目实施领导小组,加强对项目建设的领导并积极组织各有关部门密切配合,广泛宣传,做好“三公示”,按照 “一事一议”的要求,积极发动群众自愿集资投劳参与建设,为农业综合开发项目的实施打好基础虹溪镇优质玉米基地项目建设,在弥勒县农业综合开发领导小组的统一领导下,由县农开办、县农业局、虹溪镇人民政府共同实施县农业综合开发办负责项目管理和资金管理;农业局虹溪农技站负责基地建设的农业科技措施的实施和科技培训、田间技术指导等;农发办、虹溪水务所负责基地建筑工程勘测、设计,技术指导;虹溪镇人民政府配合县农开办搞好项目组织实施工作固定项目参与人员,明确各自分工,责任到人,团结协作严格按项目要求,年初有计划、年中有督促检查,年终有总结2、前期准备工作在项目开工前,做好项目区规划及各方面的协调工作二、项目运行管理(一)施工质量技术要求 为确保工程的施工进度及工程质量,使工程做到优质、经济并按期竣工,根据国家及水利水电部有关工程施工及验收规范的规定及工程设计,特制定本技术要求1、一般规定(1)施工单位除应按设计图纸及技术要求施工外,还必须执行下列主要规范:①水利水电基本建设工程验收规程(试行)(SD184-86); ②水利水电工程施工测量规范(SDJ59-85); ③水利水电基本建设工程单元工程和质量等级评定标准(SDJ249-88); ④水工混凝土施工规范(SDJ207-82); ⑤水利水电基本建设工程施工质量检查规程;(2)工程施工前必须根据设计提供的控制点及基准点成果进行施工放线。
渠线应根据实际情况力求平直,转弯处应采用弧线连接3)工程开工前,必须组织有关人员认真学习有关施工规范、规程、质量标准,熟悉设计文件和施工技术要求4)与工程有关的质量、安全、施工人员及砼、钢筋工等应经过培训,以取得合格证后方可上岗5)施工中若发现实际情况与设计有出入时,应及时向监理、设计、建设三方提出,以便采取相应措施或修改设计6)施工单位应积极采用新工艺、新技术、新设备进行施工7)工程施工中应采取必要的措施,以保证工程和施工人员及相邻村庄、村民的安全8)施工中所采用的重大施工方法及措施必须先报监理、设计、建设三方,经同意后方可实施9)工程所需的材料及设备必须按设计指定的料场及厂家进行供应,并在材料到达工地后,定期将有关的材料证明随同进度报表报监理2 、田间管道土方开挖(1)施工放线施工放线应根据设计和实际情况进行,并在开挖线上用石灰或其它方法设立明显的管道开挖线,经监理验收合格后,方可进行开挖工作2)土方开挖①施工前应对施工人员进行技术交底,凡不熟悉本业务安全技术规程和设计的技术人员及未受过技术培训和安全教育的人员,均不得参加施工现场工作现场施工人员若对设计有异议,应通过施工单位的技术负责人向监理、设计、建设三方提出,但在未得到答复时,不得随意变更设计进行施工。
②基础开挖应采取用自上而下的方式进行,未经监理人员同意,不得采用自下而上或造成土体倒悬的开挖方式3)基础开挖完毕后,必须进行基础验收,每次验收长度不小于100m,先由基础验收小组进行现场鉴定,若没有需要处理的地质问题,才可开始整修;整修完毕后,再报监理进行验收;验收合格后,须通知测量人员进行测量工作,存在隐蔽工程的,应由验收小组成员汇签《隐蔽工程验收记录》;随后即可进行下一道工序的施工在测量人员未完成测量工作之前,不得进行下一道工序的施工3、 管道安装(1)基础验收合格后,方可进行管道的安装2)管材存放、搬运和运输时,应用非金属绳捆扎,管材端头应封堵3)管材、管件存放、搬运和运输时,不得抛摔和受剧烈撞击4)管材、管件在户外临时堆放时,应有遮盖物5)施工单位、施工人员应经过培训且熟悉给水管材的一般性能,掌握管道连接技术及工作要点6)在地下水位较高的地区或雨季施工,需进行降水或排水,地质差的地段,设置沟槽支撑或地基处理等措施7)沟槽槽底高度应按设计标高开挖,所有挖掘出来的土,堆放不能妨碍施工,同时防止堵塞道路,人工开挖时,要求最后形成的沟槽部平整、密实、无坚硬物质8)管道安装与铺设完毕,经隐蔽工程验收后,应及时回填,回填土要填到足够高度,防止槽外积水回灌,造成管道漂浮。
回填不得含有碎石、砖块及其它杂硬物体9)管道连接时,管端应洁净每次收工时,管口应临时封堵10)管道埋设的最小管顶覆土厚度不得小于0.3m11)管道在施工验收及运行中发生管壁漏水、管材破裂和接头渗漏等情况,应根据管道损害程度、部位及破坏原因确定修补方法(12)因管道地基沉降、温度变化、外部荷载变化等外部原因造成的管道破坏,在管道修复后还应采用相应措施消除各种外部原因13)在约6分钟内,将系统升压至系统试验压力,但不得小于0.8Mpa,稳压时间保持2小时,当压降大于0.02 Mpa,需对管道进行补水,使其保持设定的压力,检查管道及所有的接头、附配件等,若无渗漏现象时,管道强度试验为合格14)管道试验合格后,竣工验收前应进行冲洗和消毒4、 建筑材料(1)水泥:采用开远水泥有限公司及天生桥水泥厂的32.5#(原425#)普通硅酸盐水泥,运至工地的水泥应有制造厂的品质试验报告且每使用200t必须进行一次复检,检查项目包括水泥标号、凝聚时间、体积安定性2)砂:砂采用经监理工程师和建设方工程技术人员鉴定符合设计要求的砂,运至工地的砂料应质地坚硬、清洁、级配良好,其含泥量不得超过5%且不能含有泥团3)管道:管道生产厂家须通过ISO国际认证,钢管必须为玉溪“丰牌”、河北“东升”和河北“京华”厂家生产的合格产品(即国标热镀产品),所供管材必须有生产许可证、产品合格证。
配件为通海玛钢厂生产的“云海”牌产品和山西“太谷”牌产品塑管为昆明“特瑞特”、广东“雄塑”、广东“联塑”、台湾“华亚”厂家生产的合格产品,所供管材必须有生产许可证、产品合格证4)碎石:碎石运至工地应清洁、坚硬、级配良好,其含泥量不得超过1%5)毛石支砌要求毛石单个重量不少于25公斤,质地坚硬,不得架空,大小结合6)块石支砌要求块石四角周正,迎面光滑平整,不裂不损,质地坚硬,缺边掉角不超过3厘米5 、施工质量控制与检查(1)施工单位必须正确认识和处理质量与信誉,质量与效益的关系,推行全面质量管理,建立较完善的质量保证体系,配备专职质检员,进行质量检查和控制2)施工质量检查分为:①施工准备期检查;②施工过程检查;③隐蔽工程检查;④质量事故检查;⑤验收签证检查;施工准备工作检查不合格,不得进行相应主体工程施工;施工过程检查必须坚持“三检制”,即自检、复检、修检,上一道工序未进行质检或质检不合格不得进行下一道工序的施工;隐蔽工程或关键部位需经建设、监理及有关部门联合检查验收合格后方可覆盖;验收签证检查须经有关部门检查验收,发现质量事故应立即进行事故检查和处理3)质量检查用的检测器具,衡器及量器等应定期鉴定、校准。
4)发生一般质量事故,由施工单位提出处理意见,经施工单位技术负责人批准后实施,并报建设、监理核备发生重大质量事故应立即报建设、监理并汇同有关部门共同研究处理方案后由施工单位实施5)分项工程单元划分:渠道开挖工程、渠帮支砌工程每100m为一个单元,渠帮抹面工程、渠底混凝土工程每200m为一个单元,其它单项工程按每项次划分为一个单元6)分项工程单元质量检查与验收:每个单元工程完工后,由施工单位先进行“三检”,“三检”合格后,施工单位以书面形式向监理、建设、设计报请检查验收,经组织验收合格后,应立即填写《隐蔽工程验收记录》和《单元工程质量评总表》,并经有关人员签字后方为有效,单元工程未检查验收或验收不合格,不得进行下续工序的施工①渠道开挖检查与验收分为渠道施工放线和基础验收两部分②渠帮块石支砌检查验收包括成形外观、块石大小、砂浆标号、块石支砌工艺和砌体的密实性等砌体的密实性检查,须进行翻撬检查,检查数量及部位以每百米均匀分5—8个点为原则③渠帮抹面检查验收包括砂浆标号、成形外观等④渠底混凝土检查和验收分为渠底施工放线和混凝土浇筑两部分混凝土浇筑主要检查混凝土标号、浇筑厚度和密度性、成形外观等。
⑤机耕路的检查和验收:土料含水率应控制在15--30%,压实度待施工时作现场碾压试验,然后最终确定碾压厚度和碾压遍数7)在相应工程开工前,施工单位必须提出相应标号的砼及砂浆配合比设计,并作出试验报告,报监理、设计核备8)砂浆及砼的抗压强度检验(取样应在拌和点及施工点随机进行) 砌石砂浆:28d龄期每100m砌体取成型试件一组6个;粉面砂浆:28d龄期每粉200m渠道取成型试件一组6个;渠底砼: 28d龄期每浇筑200m渠底取成型试件一组3个;所有试件必须用水养护28d龄期9)砂浆及砼的坍落度每班至少应抽查两次,并应控制坍落度:砂浆在4—6cm,砼在5—8cm为宜10)砂浆及砼的抗压强度检验和坍落度试验由施工单位实施,在试验完成后,施工单位应尽快将试验成果报监理、建设,作为工程质量评定的依据5 、施工质量控制与检查在项目实施前,对工程措施本着公正、公平、平等、竞争、择优的原则,实行公开招标、合同管理确保项目建设按质、按量、按期完成在施工过程中,对土地治理项目实行目标责任制,采取定规模、定投资、定质量、定时间、定要求、定奖惩,做到每件工程有人抓,每个工地有人管推行了由监理单位、农业综合开发办、项目区乡镇、村农民义务监督员组成的四级质量监管机制,对工程施工进行监管。
监理单位负责审查和控制施工材料质量,督促检查施工单位严格执行国家工程技术规范标准,督促施工单位严格按工序施工,按进度施工,参与工程竣工预收和有关工程的签证项目镇也成立了由主管农、林、水的副镇长抓管的工程质检小组,狠抓工程建设,严格把好质量关 项目区群众推荐的质量监督员,通过工程指挥部统一培训后,进入工地,实行全天侯旁站式监督,发现问题及时向工程指挥部反映,由农发办人员进行核实处理农业综合开发办公室成立工程指挥部,制订严格的施工管理制度,负责协调施工单位、项目区群众,监理单位之间的关系,参与施工监管和技术指导,对施工过程中的各步骤,每个环节,每道工序都进行认真检查、核实为杜绝和防范偷工减料、弄虚作假的现象,农业综合开发办公室定期不定期地组织监理单位、施工队代表、项目区村、社、监理人员对工程进行破坏性的抽样检查,存在质量问题的一律返工三)项目资金管理项目资金固定专人管理,专账核算、专项审批、实行“县级报账制”管理群众自筹资金全部汇入专项资金账户,集中管理,统一使用二)科技推广措施的实施:项目配套农艺措施由弥勒县农业局虹溪农技站负责实施1)高产、优质、专用农作物新品种引进示范完成玉米良种推广2000亩。
2)农业关键核心技术示范推广重点示范推广测土施肥技术,示范面积1000亩3)农民和项目管理人员培训对项目区农民进行技术培训,印发培训资料2000份,培训人员2000人次,提高乡村干部、技术员、财务人员和受益农户的素质4)、技术措施保障:建立、建全、完善弥勒县农业科技推广体系网络,形成县、乡(镇)村三级推广网络县级(农技推广中心)负责组织协调;乡镇(农技站)负责技术培训、科普宣传、科技示范推广、服务;村级(农科辅导员)协助农技站做好宣传、动员、科技示范推广、服务建立完善的科技推广体系为项目实施提供强有力的保障三)项目竣工后的管护措施1、项目竣工后项目工程移交给项目区用水者协会管护、使用农业综合开发中低产田改造田间渠系配套工程完工,经验收合格投入使用后,将彻底改善项目区洪涝干旱现状,为产业化开发奠定基础但农业综合开发中低产田改造项目实施后,项目工程能否长期发挥效益,关键是加强已建工程在使用中的维护和管理,必须依靠项目区的基层组织,按谁受益谁管护的原则,制定维护措施一、项目实施竣工验收合格投入运行后,由农业综合开发办公室将所建项目工程移交给项目区用水者协会管护、使用;二、制定村规民约,加强宣传教育工作,提高村民爱护工程设施的自觉性。
2、项目运行管护方案和措施:项目投资由中央财政资金、地方各级财政投入以及项目区内群众自筹资金、投工投劳折资共同组成示范区建设面积按类别划分,属小型水利工程,按照小型水利产权制度改革要求,制定以下方案:⑴建立工程管理组织在聘请有资质单位对工程进行监理的基础上,充分发挥群众监督,由村委会确定一名水利专管人员负责工程运行,通过签订合同,明确管理人员的责、权、利,防止流于形式,加强工程管理,避免重建轻管的现象建立健全各项管理规章制度和村规民约,使项目得以良性循环运行,确保工程发挥长期效益⑵工程管理为保证工程设备的完好和灌溉系统的正常运行,专管人员应做好工程设备的管理,制定行之有效的管护措施,并严格认真执行对沟渠、农用机械等设备应定时检修,及时保养,保证系统正常运行对盗窃、破坏设施者进行处罚⑶工程调度运用制定用水计划,管理人员掌握玉米、水稻、蔬菜等作物在不同气候条件下的耗水情况和养分需求情况,根据工程条件、种植结构及作物灌溉制度,按作物需水、需肥要求制定一套切实可行的排灌水计划,保证田间水源排灌畅通建立工程技术档案为了分析工程运行状况,提高管理水平,应建立运行记录制度和工程技术档案,进行作物灌溉试验及效益跟踪观测。
管理人员要长期测试土壤含水量、作物耗水量、肥料供给量及农药用量,每次测试结束后,认真记录,并结合作物生长状况进行分析研究,提高科学管理水平开展产量,投入量与效益等基础数据资料的收集、整理和分析工作,不断积累经验,使项目的建设实施切实起到示范、指导和带动作用四) 施工总进度为了方便施工和不影响大春农业生产,我县2011年优质玉米基地项目基础设施建设实施时间拟定为2011年12月20日开始到2012年3月31日全面竣工交付使用第一阶段为实地勘测设计、编制扩初设计方案阶段(时间从2011年7月10日至9月15日);第二阶段为工程组织实施、施工阶段(时间从2011年10月1日至2011年2月28日);第三阶段为完善总结阶段(时间从2011年4月1日至5月10日);科技措施的实施从2012年2月1日开始实施,至2012年8月30日完成弥勒县农业综合开发办公室 2011年9月9日31。
