厕所施工组织设计

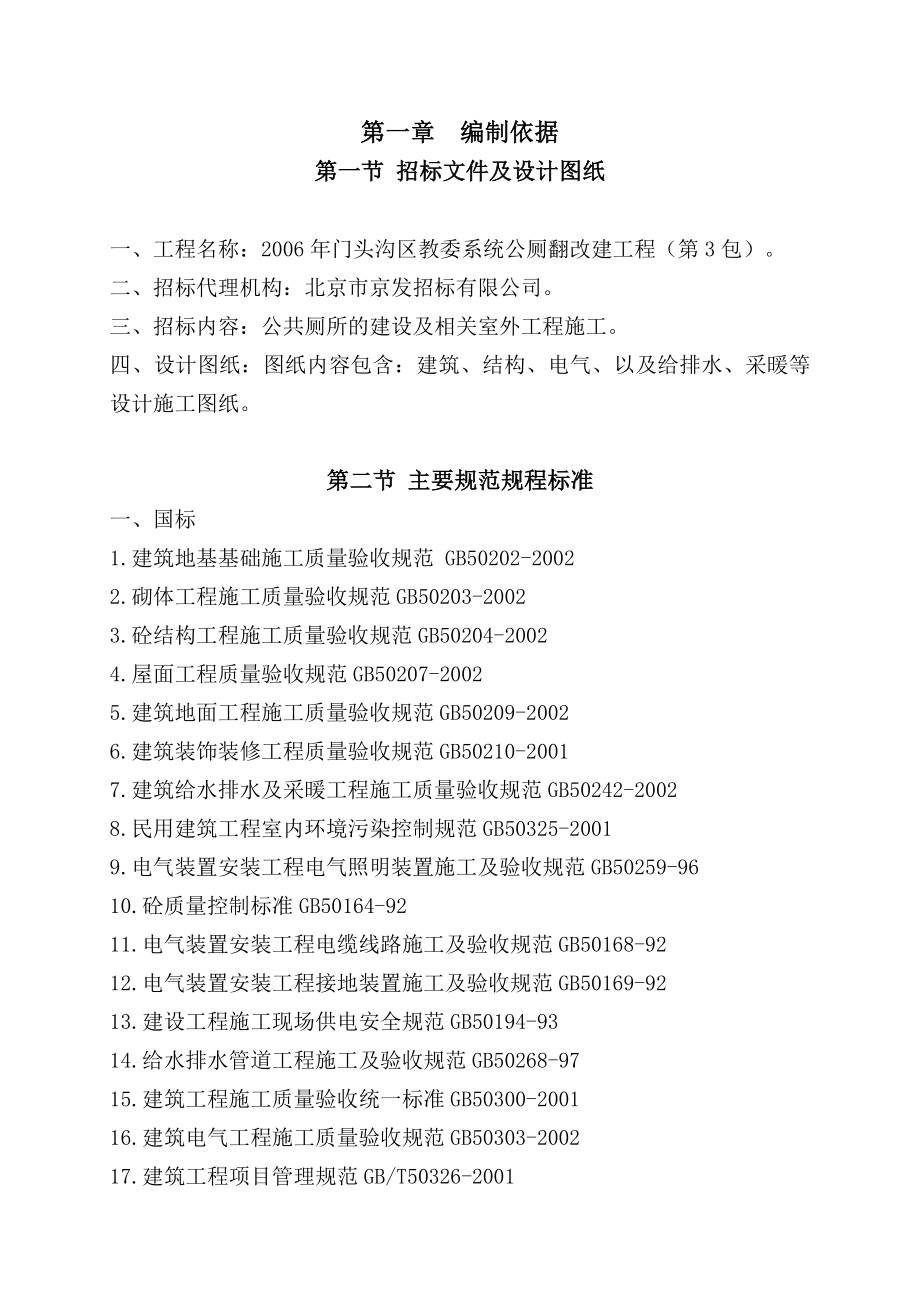

第一章 编制依据第一节 招标文件及设计图纸一、工程名称:2006年门头沟区教委系统公厕翻改建工程(第3包)二、招标代理机构:北京市京发招标有限公司三、招标内容:公共厕所的建设及相关室外工程施工四、设计图纸:图纸内容包含:建筑、结构、电气、以及给排水、采暖等设计施工图纸第二节 主要规范规程标准一、国标1.建筑地基基础施工质量验收规范 GB50202-20022.砌体工程施工质量验收规范GB50203-20023.砼结构工程施工质量验收规范GB50204-20024.屋面工程质量验收规范GB50207-20025.建筑地面工程施工质量验收规范GB50209-20026.建筑装饰装修工程质量验收规范GB50210-20017.建筑给水排水及采暖工程施工质量验收规范GB50242-20028.民用建筑工程室内环境污染控制规范GB50325-20019.电气装置安装工程电气照明装置施工及验收规范GB50259-9610.砼质量控制标准GB50164-9211.电气装置安装工程电缆线路施工及验收规范GB50168-9212.电气装置安装工程接地装置施工及验收规范GB50169-9213.建设工程施工现场供电安全规范GB50194-9314.给水排水管道工程施工及验收规范GB50268-9715.建筑工程施工质量验收统一标准GB50300-200116.建筑电气工程施工质量验收规范GB50303-200217.建筑工程项目管理规范GB/T50326-2001二、行业标准1.施工现场临时用电安全技术规范JGJ46-20052.建筑装饰工程施工及验收方法JGJ73-913.钢筋机械连接通用技术规程JGJ107-20034.建筑工程饰面砖粘接强度检验标准JGJ110-975.建筑地基处理技术规范JGJ79-2002三、地方标准1.建筑安装分项工程施工工艺规程DBJ/T01-26-20032.建筑内外墙涂料应用技术规程DBJ/T01-42-993.建筑内墙用耐水腻子涂料应用技术规程DBJ01-48-20004.建筑工程资料管理规程DBJ01-51-20035.北京市建设工程施工现场安全防护标准(京建施[2003]1号)6.北京市建设工程施工现场厂容卫生标准(京建施[2003]2号)7.北京市建设工程施工现场环境保护标准(京建施[2003]3号)8.北京市建设工程施工现场保卫消防工作标准(京建施[2003]4号)第三节 主要图集1.工程做法 88J1、88J22.屋面 88J5-13.卫生间、洗池 88J8、 88J124.塑钢门窗(2001版) 88J13-15.砼结构施工图 平面整体表示方法制图规则和构造详图00G1016.过梁图集(京92G21)7.建筑电气安装工程图集8.利用建筑物金属体做防雷及接地装置安装86SD5669.排水工程91SB410.管道支架及吊架91SB111.管道和设备保温S14712.防雷与接地装置92DQ1313.排水设备附件制造及安装91SB3-2314.卫生工程91SB215.给水工程91SB3第四节 主 要 法 规一、建设工程质量管理条例二、环境与职业安全卫生相关法律目录1.中华人民共和国宪法2.中华人民共和国刑法3.中华人民共和国劳动法4.中华人民共和国工会法5.中华人民共和国消防法6.中华人民共和国建筑法7.中华人民共和国环境保护法8.中华人民共和国环境噪声污染防治法9.中华人民共和国大气污染环境防治法10.中华人民共和国固体废物污染环境防治法11.中华人民共和国职业病防治法12.中华人民共和国水污染防治法三、主要环境与职业安全卫生行政法规及规章1.中华人民共和国环境保护标准管理办法2.北京市实施“中华人民共和国水污染防治法”条例3.北京市实施“中华人民共和国大气污染环境防治法”条例4.北京市实施“中华人民共和国大气污染环境防治法”条例行政处罚办法5.《国务院关于特大安全事故行政责任追究的规定》6.建设项目环境保护管理条例7.北京市环境噪声管理暂行办法8.《北京市建筑工程施工现场管理办法》(72号令)9.《质量、职业健康安全与环境管理手册》10.《质量、职业健康安全与环境管理程序文件》11.安全生产责任制12.安全生产教育制度13.临时用电管理制度14.打夯机使用安全技术规程1.5振捣器使用安全技术规程16.钢筋切断机使用安全技术规程17.钢筋弯曲机使用安全技术规程18.切割机使用安全技术规程19.电焊机使用安全技术规程20.气焊设备使用安全技术规程21.施工工地环保达标要求备注:工程施工中若出现新标准、规程法律法规等及时调整。
第二章 工程概况第一节 工程简介1、工程名称: 2006年门头沟区教委系统公厕翻改建工程(第3包)2、设计单位:北京市门头沟建筑设计所、北京科智成市政咨询有限公司、北京筑福建筑事务有限责任公司 3、监理单位:待定 4、建筑面积: 394.54m2(区幼儿园71.74 m2、大峪一小198.40m2、坡头中学124.40m2)5、地理位置:北京市门头沟区6、招标内容:公共厕所的建设及相关室外工程施工7、要求工期:区幼儿园:合同签订后34天大峪一小、坡头中学:合同签订后93天第二节 设计概况2.1区幼儿园公厕设计概况2.1.1建筑设计概况序号项目内 容1建筑面积71.74m22建筑层数地上一层3建筑层高 4.500m4建筑高度5.25m5建筑防火耐火等级二级6外装修深灰色外墙面砖、240×60、浅灰色外墙面砖、240×60、浅咖啡色外墙面砖、240×607门窗工程 外窗为塑钢中空磨砂玻璃;内门为木门刮腻子,刷底油,再刷调和漆两道8屋面工程屋11-A3-Ш49内装修 墙面为200×300釉面砖到顶;隔断选用架空防划防画板高1200;地面采用地暖,地砖地面10防水工程卫生间防水层为改性沥青涂膜防水一布四涂,厕所、盥洗室防水层卷高1800mm。
2.1.2结构设计序号项目名称内 容1结构形式基础结构形式条型基础主体结构形式砖混结构2砼强度等级圈梁、构造柱、C25梁、板C25其他C253抗震设防烈度7度4钢筋类别HPB235光圆钢筋、HRB335、变形钢筋5砌体结构±0.00以下采用煤矸石页岩实心砖砌筑,±0.00以上采用煤矸石页岩空心砖砌筑6钢筋接头形式本工程钢筋接头采用搭接接头7结构断面尺寸构造柱断面尺寸mm240×240、240×360、360×360圈梁断面尺寸㎜360×300、240×300楼板厚度㎜1202.1.3专业设计序号项 目内 容1室内给水系统给水管采用热镀锌钢管,丝扣连接,明装时刷银粉两道埋地时刷热沥青两道2室内排水系统 排水管采用UPVC管,承插连接3供电系统本工程供电负荷等级为三级,电源引自幼儿园配电室,供电电压为380/220伏三相五线4接地接地系统形式为TN-S系统,进线电缆埋地引入,电源进线处PE线做好重复接地,接地电阻小于10欧姆2.2大峪一小公厕设计概况2.2.1建筑设计概况序号项目内 容1建筑面积198.40m22建筑层数地上一层3建筑层高 4.00m4建筑高度4.50m。
5建筑防火耐火等级二级、设一个防火分区6外装修外墙面砖(深中浅色花贴)7门窗工程 外窗为塑钢中空玻璃带纱推拉窗;内门为塑钢(下半部塑钢板,上部玻璃)8屋面工程88J1-1,L25页,屋11,保温层为100厚聚苯板,防水层为Ⅱ级防水8型9内装修 墙面为250×330墙砖;地面为400×400地砖;顶棚为硅酸钙板10其他地砖面台阶、细石混凝土散水、地砖面坡道2.2.2结构设计序号项目名称内 容1结构形式基础结构形式条型基础主体结构形式砖混结构2砼强度等级垫层C10梁、板、柱C20基础混凝土C303抗震设防烈度7度4钢筋类别HPB235光圆钢筋、HRB335、变形钢筋5砌体结构±0.00以下采用煤矸石页岩实心砖砌筑,±0.00以上采用煤矸石KP1多孔砖砌筑6钢筋接头形式本工程钢筋接头采用搭接接头7结构断面尺寸构造柱断面尺寸mm240×240、240×360、240×320圈梁断面尺寸㎜240×360、240×240楼板厚度㎜1202.2.3专业设计序号项 目内 容1室内给水系统给水管采用热镀锌钢管,丝扣连接,明装时刷银粉两道埋地时刷热沥青两道2室内排水系统 排水管采用UPVC塑料管。
3供电系统本工程供电负荷等级为三级,电源进线方向根据现场确定4接地接地系统形式为TN-S系统,电源进线处N线做重复接地,引入电缆均应家保护器,重复接地装置的接地电阻小于4欧姆,整体建筑做等电位连接2.3坡头中学公厕设计概况2.3.1建筑设计概况序号项目内 容1建筑面积124.40m22建筑层数一层3建筑层高 3.80m4建筑高度4.70m5建筑防火耐火等级二级6外装修米黄色外墙面砖、蓝色外墙面砖、棕红色外墙面砖、白色外墙涂料7门窗工程 外窗为塑钢推拉窗;内门为双开塑钢半玻门8屋面工程88J1-1,屋119内装修 墙裙为白瓷砖;室内地面为防滑地砖;顶棚为耐水腻子10其他防滑地砖台阶、细石混凝土散水、防滑地砖坡道2.3.2结构设计序号项目名称内 容1结构形式基础结构形式条型基础主体结构形式砖混结构2砼强度等级圈梁、构造柱、C25梁、板C25素混凝土C103抗震设防烈度8度4钢筋类别HPB235光圆钢筋、HRB335、变形钢筋5砌体结构M10煤矸石砖砌筑6钢筋接头形式本工程钢筋接头采用搭接接头7结构断面尺寸构造柱断面尺寸mm240×240圈梁断面尺寸㎜240×240、240×360楼板厚度㎜1202.3.3专业设计序号项 目内 容1室内给水系统给水管采用热镀锌钢管,暗装、丝扣连接。
2室内排水系统 排水管采用UPVC管,粘接3供电系统本工程供电电压为380/220伏三相四线制4接地接地系统形式为TN-S系统,电源入户处均做好重复接地,接地电阻小于4欧姆、本建筑做总等电位连接第三章 施工部署第一节 项目组织机构及管理为保证本工程施工的工程质量、工期、安全文明生产的基本要求,我公司将组织下列人员组织一套完善的项目经理部组织管理三座厕所工程,项目组织主要人员构成如下:1、项目经理:1名,有资质证书,工程师职称,有5年施工同类工程施工经验 2、其它组织机构人员:技术员、质量检查员、安全员、材料员、土建工长、电气工长、水暖工长各3名,均有岗位证书持证上岗项目经理部组织机构系统图见下表:项 目 经 理项目技术负责人 统计组材料组安保组质量组技术组项目经理部管理标准为了规范项目管理工作,项目经理部严格执行本公司颁布的《质量、职业健康安全与环境管理》管理手册及程序文件,依据 :GB/T19001—2000、GB/T28001—2001、GB/T24001—19961、项目经理部管理职能: 项目经理部作为工程最高管理指挥中心,从项目基础、结构、装修、机电施工、安全、环保等方面全方位进行管理,讨论制定施工组织设计及各项施工方案,统筹安排项目总体进度计划,全面运筹整个项目的质量、工期、效益、人事、物资筹备等要素,协调解决施工中出现的各种矛盾,协调所有的交叉作业,使之成为一个有机的整体,保证施工的顺利进行。
2、项目经理部主要职能部门职能:技术组: 负责技术管理工作,图纸会审、施工组织设计、施工方案编制、技术措施与技术交底、工程洽商办理、新技术推广应用、技术资料收集整理,负责工程测量放线及各种计量工作,对测量设备进行状态标识,负责施工过程中试验工作,包括材料取样、报验、试验资料收集整理上报编制施工生产进度计划,安排生产活动,并负责对产品的可追溯性实施 质量组: 负责工程质量管理工作,对工程各环节的质量进行监督检查,负责工程质量评定的等级核定,负责分部分项工程质量检查,作好过程标识,负责机械设备状态标识,组织人员作好隐、予检工作,严格验收程序,作好记录,负责工程报验,负责现场安全文明施工管理工作,负责环境保护工作,负责工序样板标准的监督、控制质量工作和推广实行新的质量标准安全保卫组: 负责施工安全的监控包括现场的安全监督、安全交底、工人安全培训、安全保证资料的收集整理以及施工现场的保卫、消防和成品保护工作材料组: 参与对产品及材料供方的调查评价,根据《产品需用量计划》负责产品采购,并签定采购合同,负责进场材料、成品、半成品和构配件的验收,并对其标识,负责产品的收发,登记台帐,作好产品的保管、防护,负责施工机具、租赁材料及加工件的采购、运输、验收、储存、盘点及发放回收,工程实体材料报验、资料收集、上报、物资统计。
统计组:负责按照施工图纸计算工程各种材料的材料计划,并做好材料的成本核算工作3、主要岗位职能项目经理:代表公司履行工程承包合同,落实质量、职业健康安全与环境管理方针,实现质量、职业健康安全与环境管理目标,负责工程项目的全面管理工作,建立完善工程项目组织机构,明确各职能组职责,选择合格的劳务分包,签定劳务合同,负责改善现场施工条件,创造良好工作环境,负责组织项目质量、职业健康安全与环境管理计划的编制和实施,负责组织编制资源需求计划,全面落实资源配置,负责落实不合格品的预防与纠正 土建工长: 负责施工计划与组织、技术交底,现场质量监控,资源量调配,现场文明施工及临水、临电管理专业工长: 负责工程所有水、暖、电的施工、调试包括施工过程中的技术、施工协调,技术资料的收集整理 分包管理: 负责对业主直接分包及我方分包的单项工程进行管理,主要包括进场队伍的施工资质、人员的上岗证书,进场时间的工序交错安排及相关专业技术间的工艺协调进行控制和管理本公司分包管理制度如下:总则属本公司总包的工程,部分分部、分项工程需分包给其他单位施工均须符合本管理制度公司各有关部门需依照本公司的《质量、职业健康安全与环境管理手册》、《质量、职业健康安全与环境管理程序文件》的要求对分包方进行资质、水平的考察。
所有分包项目均由总包项目经理部统一管理,公司各职能部门对分包项目进行相应的监督管理所有分包单位必须服从总包单位管理质量管理分包工程负责人及技术负责人,对分包的工程质量终身负责分包施工队要建立健全内部的质量、职业健康安全与环境管理体系,设专职质量检查员,对所承担的工程质量进行日常自检,控制每道工序,以达到合同规定的质量标准随工程部位的施工,及时做好隐、预检及质量评定,经工长组织验收合格后报项目经理部进行签认和核定进场的材料必须经过项目经理部的严格检验和有关的复试,确保合格后才能使用,并提供相应的合格证书采购的过程应符合《质量、职业健康安全与环境管理程序文件》的有关规定及时回收经第三方见证取样的材料及部位的验收认证单,出现不合格时及时上报项目部和有关部门安全管理总包单位需审查分包单位的安全生产保证体系与条件,对不具备安全生产条件的,不得发包工程对分包的工程,承包合同中要明确安全责任总包单位要与分包单位签定详细的《安全生产协议书》,作到责任分清,明确安全要求,并认真监督检查总包单位有权对违反安全规定、冒险蛮干的分包单位勒令停产分包单位需对其在施人员进行入场安全教育,并需将教育记录提交总包单位安全员。
分包单位在施工中,搭设及使用的设施(机械、电、架),必须符合施工现场管理规定中的四项基本标准要求,主要安全设施的施工方案分包单位编制完成后,须经过总包项目经理部审批后才能实施并接受总包单位的管理和检查,分包单位安全员与总包单位安全员要保持联系分包单位进入施工现场的各级人员在施工中必须按要求合理使用劳保用品(劳保用品的购买、发放符合本公司《质量、职业健康安全与环境管理程序文件》的规定分包单位在施工中发生伤亡事故时,应保护好现场,并及时通知总包单位工程负责人,对于隐瞒不报者,责任自负,并承担上级单位对其的各种惩罚分包单位特殊作业人员必须持有效证件上岗分包单位在施工管理中,要做到安全生产文明施工,对自己队伍的工人进行经常性的教育,使其作到三不违反:不违章作业;不违章指挥;不违反劳动纪律因管理不善而发生事故所造成的一切经济损失,由分包单位自负第二节 总体施工部署3.1施工重点与难点 本工程施工场地狭小,施工生产组织困难施工对策:充分发挥本公司机械化程度高的优势,根据施工现场实际情况,对生产设施合理配置,充分利用现有资源;生活设施可就近解决,钢筋及木工加工可采用外租场地加工等措施;成立生产协调小组,每天对施工现场进行检查总结,每晚召开碰头会,及时处理生产组织问题,并及时进行调整。
按照施工进度计划的要求提前制定材料供应计划,及时运送施工用料到施工现场,以免延误工期对于用完的材料及时运走,做到活完场地清3.1.2雨季施工影响:本工程高峰施工正值雨季,给施工带来一定的困难应提前做好雨季施工措施施工对策:根据工程特点,依据有关国家、行业、地方规范、标准编制有效的雨季施工方案,编制详尽的分项工程技术交底,提出具体要求,落实到每个人现场施工人员充分熟悉施工图纸,对工程施工部位、技术、质量及安全要求了解清楚,施工时做到心中有数,加强对商品砼搅拌站的监督,根据公司技术管理标准签订技术补充合同,施工现场严格检查每周召开技术质量例会,针对上周出现的技术质量问题进行解决,并根据施工具体情况不定期召开技术质量会诊会议,及时解决施工中出现的技术难题具体措施详见“雨期施工方案”各专业、工序协调难度大: 在工期紧张的情况下,各专业、工种立体交叉作业多,施工场地狭小,需要加强施工组织和调度3.1.4本工程对文明安全施工及环保为重点的综合治理工作也有较高要求,力争本工程施工达到北京市文明施工标准施工对策:首先确定要以国家GB/T24001环境管理标准和GB/T28001职业安全健康安全管理标准及本企业程序手册和文件为标准,严格按照北京市《建设工程文明安全施工管理规定》等相关文件、规范规程组织施工,项目经理部成立环境保护领导小组,由项目经理部派专人负责组织做好工地环保工作;现场设环保监督员,负责施工现场日常环保监督检查工作,发现问题及时解决。
制定《安全文明施工措施》,严格落实执行措施实施有效,尤其防尘和防噪音措施尽力降低噪音,加强环保,并做好协调工作,积极参加各级政府及业主组织的各种活动,有效提高工程整体形象 噪音控制措施:为了尽量减少噪音污染,除了采用商品砼、机械设备用隔音棚处理外,还将采取以下措施:采用低噪振捣棒严格遵守本地夜间施工作业时间规定,合理安排施工时间,遇重大活动期间,配合工作,调整好施工进度教育职工不得敲打钢管、模板,尽量减少噪音加强对操作人员的教育,早晚施工不大声暄哗,建筑物资轻拿轻放,不从上往下扔东西,并做好施工中的计划调控装修期间,块材等建筑材料尽量采用定尺定料,减少现场切割夜间照明用的镝灯和碘钨灯采取低照,并且在建筑物四周搭设脚手架,沿全高满挂密目安全网,形成遮光带,以最大限度减少夜间光污染夜间不作业时关闭所有大型照明设施降低扬尘措施:基础施工期间,每天施工完毕及时清扫马路,运土车辆驶出现场前,要用水冲洗轮胎上的泥土和用毡布覆盖土,以免污染马路;日常施工期间,施工现场和周围马路每天派专人清扫和洒水,以避免扬尘建筑垃圾采用容器吊运,严禁随意凌空抛撒,施工现场设置密闭式垃圾站用于存放施工垃圾,并采用密闭容器及时清运消纳。
施工现场设置的搅拌机,配备降尘防尘装置各类机动车完善消排烟系统,减少尾气排放,减少对大气的污染3.1.5管道安装工程的施工重点和难点是管道连接和吹扫及清洗,要保证每道接口的严密性,特别是焊接接口,要严格按照焊接工艺进行焊接,确保每道焊口的焊接质量由于本工程属于公共建筑,对各种工艺管道的洁净度要求较高,所以在管道安装过程中要注意作好管道的防护工作,管道安装完毕后严格按照图纸及有关规范进行管道的冲洗3.2总体施工安排为使其尽快发挥效益,根据该工程特点和我公司同类工程施工经验,在满足工期、质量、安全的条件下进行部署3.2.1施工总体设想:根据本工程的特点和业主对工期的期望要求,每个施工区域平行流水作业,施工区域划分:以每座厕所为一流水段,划分为三个流水段3.2.2施工顺序上的部署原则:在工程上遵循先地下后地上,先结构,后装修,先土建后专业的施工顺序原则进行部署3.2.3在资源上的部署原则:3.2.3.1机械设备上的投入:砂浆搅拌采用生产能力为40m3/h的自动化搅拌站,砂浆运输采用人力手推车,钢筋连接采用绑扎连接;3.2.3.2周转材料的投入:砼柱、顶板结构模板采用覆膜多层板,基础采用定型组合钢模板,梁板支撑采用碗扣式脚手架早拆体系。
第三节 施工工艺流程 按“先地下,后地上”,“先外后内”的原则施工幼儿园公厕:基础结构工程计划工期6天(含回填土),主体结构工程计划工期6天,装修工程20天(含屋面工程);大峪一小、坡头中学公厕:基础结构工程计划工期17天(含回填土),主体结构工程计划工期14天,装修工程58天(含屋面工程),水电专业随工程进度配合进行基坑放线→基坑挖槽→基础垫层混凝土→基础砌砖→基础圈梁→基础回填→主体结构→屋面工程→门窗→装修工程→竣工收尾→竣工第四节 任务划分本工程任务划分由土建总包工程及部分设备安装工程组成,本次招标工程为图示土建基础、结构、内外装饰、门窗、电采暖、给排水、照明管线等结构流水段的划分:为了加快施工进度,加速模板及料具的周转,合理利用人力、物力资源,降低成本,减少结构施工中施工缝留设的随意性,综合施工技术要求,本工程流水段划分如下:本工程地下基础及结构工程,每座厕所为一个流水段,分为三个流水段第五节 施工进度计划施工进度计划编制原则: 本工程招标文件要求:区幼儿园公厕34天完成,计划工期34天完成;大峪一小、坡头中学公厕要求93天完成,计划工期93天完成,符合招标文件要求。
为合理利用资源配置划分为三个区域流水段顶板采用组合式竹胶合板混凝土工程全部采用现场搅拌混凝土施工总进度计划表见附表第六节 现场平面布置现场临设平面布置计划: 本工程三座厕所现场场地均极为狭窄根据本工程现场实际用地情况,每座厕所现场只能临时考虑设1台搅拌机,临时配电箱一台,因场地狭窄,水泥、砂子,砌体材料、给排水、电气、装修材料等现场材料,均按施工进度计划及使用量尽量采用现用现调,现场不堆放多余材料,钢筋加工采用从另处加工,按进度及工程使用情况组织到场,临时加工、办公用房及职工宿舍本公司自行解决第四章 施工准备第一节 施工技术准备1.1施工图纸准备 由建设单位提供施工图纸2套1.2 主要图集 见编制依据第三节1.3主要规范见编制依据第二节1.4施工方案编制计划序号方案名称提交日期1施工测量方案开工前2土方工程施工方案开工前3基础工程施工方案开工前4砌体工程施工方案开工前5钢筋工程施工方案开工前6砼工程施工方案开工前7模板工程施工方案开工前8装修施工方案装修前9脚手架搭设方案砌体施工前10雨季施工方案开工前1.5建设部“九五”推广新技术应用计划序号项目应用1新型墙体技术煤矸石砌体2建筑节能技术节能保温门窗3新型建筑防水屋面:SBS改性沥青防水卷材4塑料管应用技术排水:UPVC管材5新型模板技术顶板:竹胶合板支撑体系6脚手架应用碗扣式脚手架7企业计算机应用和管理专业PKPM工程软件管理系统1.6检验、测量和实验设备配置计划设备名称型号数量用途水准仪S33测量经纬仪TD-J21测量塔尺5m3测量钢卷尺YJ―503测量卷尺MODEL―5026测量台秤TGT―10006砂、石计量案称AGT―103砂石含水量砼试模100318砼试验砂浆试模70.733砂浆试验塌落度筒ψ1003测砼塌落度环刀200×200mm3土壤干密度项目部管理人员进入工地前熟悉图纸,由项目工程师组织有关人员进行图纸会审,进入现场后三天,进行第一次设计交底,落实设计存在问题及图纸疑问,并与设计和其他相关部门协商,确定解决问题的方法和时间.高程引测与定位: 根据业主及规划文件提供的现场轴线坐标与高程引测点,项目部相关测量人员提前进入现场进行建筑物定位与引测工作.控制桩与引测点设置位置要合理,并有保护措施和明显标识,防止人为或其它原因损坏,具体内容详见测量施工方案。
第二节 施工生产准备2.1劳动力组织与配备:2.1.1为使本工程顺利进行,根据施工工艺流程,及时协调各生产要素,科学合理的组织劳动力,使工序衔接紧密,节奏明快,操作人员的劳动强度均衡2.1.2劳动力实行专业化组织,按不同施工部位来进行划分作业班组,使各作业班组从事工作量相当的工作,提高操作的熟练程度和劳动生产率,以确保工程施工质量和施工进度2.1.3根据施工总控计划,招标施工项目范围内(不包括分包队伍):各施工阶段主要劳动力投入见附表2.2机械设备、机具计划(见附表)为了加快施工进度、减少劳动强度,根据现场施工的需要,结合公司机械的库存能力,机械设备及工程主要材料具体计划见后附表:2.3现场临时用电计划:每座厕所现场安装一临时施工用电配电箱供施工使用2.4现场用水计划 根据以往施工经验,每座厕所处总管选用DN40管可满足用水要求第五章 主要项目施工方法第一节 施工流水段划分1.1划分原则1.1.1工程量大致相等为便于合理组织劳动力,均衡劳动量及劳动强度,使流水节拍、流水间歇规律化每一施工流水段的各分项工程工作量应尽量做到大致相等1.1.2结合本工程建筑结构特点及使用的工具式模板及快拆支撑体系,为减小周转材料的使用周期,增加作业面,加快施工进度。
1.2划分方法:每座厕所工程为一流水段同时流水施工 第二节 土方工程2.1地质情况:依据地勘报告2.2开挖方式:本工程每座厕所场地狭窄,故均采用人工挖槽2.3 土方的运输和堆放2.3.1渣土随挖随运,并到指定地点消纳2.3.2可用作回填的好土,堆放在施工现场指定的地点,用密目网封闭,以备回填2.4工艺流程放开挖线→引测高程→挖至基底标高→清槽→验槽2.5基础回填2.5.1填土前将基底的垃圾等杂物清理干净,必须清理至基础底面标高,将回落的松散土、砂浆、石子等清除干净2.5.2土质:优先利用基槽中挖出的土,使用前要过筛,其粒径不大于50 mm(素土)其粒径不大于20 mm(灰土),含水率应符合规定2.5.3主要机具有:蛙式打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和木折尺等2.5.4作业条件:施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定回填前应对基础进行检查验收,并且要办好隐检手续方可进行回填土施工前,应做好水平标志,以控制回填土的高度或厚度。
如在基槽或管沟边坡上,每隔3m钉上水平板;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩2.5.5工艺流程: 基槽底地坪上清理 → 检验土质 → 分层铺土、耙平 → 夯打密实 →检验密实度 → 修整找平验收 填土前应将基槽底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施回填土应分层铺摊每层铺土厚度应根据土质、密实度要求和机具性能确定一般蛙式打夯机每层铺土厚度为200~250mrn;人工打夯不大于200mm每层铺摊后,随之耙平回填上每层至少夯打三遍打夯应一夯压半夯,穷夯相接,行行相连,纵横交叉并且严禁采用水浇使土下沉的所谓“水夯”法基槽回填应在相对两侧或四周同时进行基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施,然后再在外侧回填土方回填时作业面在相对两侧或四周同时展开回填遇到管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并应由管道两侧同时进行,直至管项0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。
在抹带接口处,防腐绝缘层或电缆周围,应回填细粒料回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土每层夯实后用环刀取样测试土的干密度,其合格率≮90%,达到要求后在铺摊上一层土修整找干:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽基础或管沟的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填第三节 墙体砌筑3.1 材料及主要机具:3.1.1 页岩砖:品种、规格、强度等级必须符合设计要求,规格应一致有出厂证明、试验报告单3.1.2 水泥:采用32.5矿渣硅酸盐砌筑水泥,有出厂证明、复试报告3.1.3 砂:宜用中砂,过5mm孔径筛子,砂的含泥量不超过5%,并不含草根等杂物3.1.4 掺合料:选用石灰膏生石灰熟化时不得少于7d3.1.5 水:用自来水,不含有害物质3.1.6 其它材料:拉结钢筋、预埋件、木砖等,提前做好防腐处理3.1.7 主要机具:备有搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、半截灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋等。
3.2 作业条件:3.2.1 弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续3.2.2 立皮数杆:宜用30mm×40mm木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高皮数杆间距15~20mm,转角处均应设立,一般距墙皮或墙角50mm为宜皮数杆应垂直、牢固、标高一致,经复核,办理预检手续3.2.3 根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用细石混凝土找平,不得用砂浆找平或砍砖包合子找干3.2.4 常温天气在砌筑前一天将砖浇水湿润3.2.5 砂浆配合比经试验室确定,准备好砂浆试模3.3 操作工艺 3.3.1 工艺流程: 拌制砂浆 ↓ 施工准备 → 排砖撂底 → 砌空心砖墙 → 验评 3.3.2 砌筑前,基础墙或楼面清扫干净,洒水湿润3.3.3 根据设计图纸各部位尺寸,排砖撂底,使组砌方法合理,便于操作3.3.4 拌制砂浆: 3.3.4.1 砂浆配合比应用重量比,计量精度为,水泥±2%,砂及掺合料±5% 3.3.4.2 宜用机械搅拌,投料顺序为砂→水泥→掺合料→水,搅拌时间不少于l.5min。
3.3.4.3 砂浆应随拌随用,水泥或水泥混合砂浆一般在拌合后3~4h内用完,严禁用过夜砂浆 3.3.4.4 每一楼层或250m3砌体的各种强度等级的砂浆,每台搅拌机至少应作一组试块(每组6块),砂浆材料、配合比变动时,还应制作试块3.4 主控项目:3.4.1 砖的品种、规格、强度必须符合设计要求,有出厂合格证、试验报告3.4.2 砂浆品种必须符合设计要求,强度必须符合下列规定:3.4.2.1 同品种、同强度等级砂浆各组试块平均强度不小于fm,k3.4.2.2 任意一组试块强度不小于0.75fm,k3.4.3 砌体水平灰缝砂浆饱满度不得小于80%,立缝填塞密实3.4.4 转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工,对不能同时砌筑而又必须留置的临时间断处应留斜槎,斜槎水平投影长度不应小于高度的2/33.5 基本项目:3.5.1 接槎处砂浆密实,缝砖平直,接槎处水平灰缝小于5mm或有透亮缺陷不超过5个3.5.2 拉结筋、构造柱、现浇钢筋混凝土带均符合设计要求3.5.3 预埋木砖、预埋件符合规定3.6成品保护暖卫、电气管线及预埋件应注意保护,防止碰撞损坏。
预埋的拉结筋应加强保护,不得踩倒、弯折手推车应平稳行驶,防止碰撞墙体3.7质量记录材料(水泥、砂、钢筋等)的出厂合格证、试验报告 砂浆试块试验报告 分项工程质量检验评定 隐检、预检记录 设计变更及洽商记录 其它技术文件第四节 钢筋工程4.1检验存放:4.1.1钢筋进场必须有出厂证明,进场后按同炉号、同批量、同规格、同等级60t为一组做复试,从中任选两根钢筋,每根钢筋取两个试件分别做拉力试验和冷弯试验如有一项不符合要求,另取双倍数量的试件重做各项试验,如仍有一个试件不合格,则该批钢筋为不合格品,不合格品严禁用于工程上4.1.2钢筋进场后必须严格按分批同炉号、同规格、同等级等分别挂牌堆放,不得混淆4.1.3钢筋堆放时下垫垫木,离地不小于200mm,以防钢筋锈蚀和污染加工半成品要有明显标识,标识上注明钢筋型号、部位等4.2钢筋加工4.2.1钢筋加工在施工现场进行,加工成型后码放整齐,钢筋配筋由专业人员进行,钢筋加工严格按《砼结构工程施工及验收规范》和GB50204-2002及设计要求进行建立严格的钢筋生产、加工及验收制度如钢筋下料制度,不合格的半成品不得进入施工现场和作业层。
4.2.2一些重要的现场加工半成品,如马镫、梯子筋、定距框、垫块等做专项检验,确保质量4.3钢筋绑扎:4.3.1实行样板引路制度样板部位由监理指定经监理、业主、施工单位三方认可后才进行大面积施工4.3.2钢筋连接:钢筋搭接大部分为采用搭接绑扎,钢筋接头按规范和设计规定错开;直径大于18mm钢筋搭接采用焊接连接4.3.3顶板钢筋绑扎4.3.3.1板内受力钢筋伸入梁或墙内≥15d,且伸过梁中心线,上筋锚入梁内或墙内的长度≥35 d,端部垂直段≥10d板内主筋的搭接位置;上筋在跨中1/3内,下筋在支座处4.3.3.2板的钢筋,短跨钢筋置下排,长跨钢筋置上排绑扎板筋前须将模板上杂物清扫干净,用粉笔在模板上画好主筋及分布筋间距,按画好的间距,先摆受力主筋,后放分布筋绑扎时除外围两根筋的相交点全部绑扎外其余各点可交错绑扎,注意双向板相交点必须全部绑扎负弯矩筋每个扣均要绑扎4.3.4控制板保护层采用塑料垫块,符合保护层厚度、钢筋直经和强度要求设置间距600× 600mm梅花型布置4.3.5注意问题:4.3.5.1为控制好板的设计厚度,钢筋绑扎时按施工规范允许偏差要求控制负偏差,即板厚为设计厚度减去允许偏差2mm,制作梯形支撑筋及拉钩需由设计厚度减去2mm。
为确保混凝土保护层厚度,用成品塑料垫块和塑料垫圈来控制混凝土保护层厚度4.3.5.2设备管道及强弱电管井处板钢筋绑好,待水电专业验收后方可浇注混凝土,安装予埋管时将钢筋从中间切开,放入管后连接大于300 mm的予留洞按设计要求做加强筋严禁将钢筋从根部切开4.4质量要求:4.4.1钢筋的品种和质量必须符合设计要求和施工规范规定4.4.2带有颗粒状和片状老锈的钢筋,经除锈后仍有有麻点的,严禁按原规格使用,钢筋表面应保持清洁钢筋的规格、形状、尺寸、数量、锚固长度、接头设置必须符合设计要求和施工规范规定弯钩朝向正确,绑扎接头符合规定要求,搭接长度符合设计规定4.4.3箍筋的规格、间距数量满足设计要求,弯钩角度135度,平直长度10d4.4.4钢筋搭接,在中心和两端用铁丝绑牢框架柱、梁箍筋与受力钢筋垂直设置,箍筋弯钩叠合处,沿受力筋方向错开设置4.5成品保护:4.5.1绑扎钢筋时严禁碰撞预埋件,如碰撞须按设计位置重新固定牢靠4.5.2保证预埋电线管位置准确,如电线管与钢筋冲突时可将竖直钢筋沿墙面左右弯曲,横向钢筋上下弯曲,确保保护层尺寸,严禁任意切割钢筋4.5.3当绑扎梁筋及焊接钢筋时搭设临时架子或用钢筋镫,不准采踏钢筋,设专人看护。
4.5.4板弯起钢筋、负弯矩筋绑好后不准踩在上面行走,在上放跳板,跳板上走人,以保证钢筋在混凝土浇筑前保持原有形状,浇筑混凝土时派钢筋工专门看守修理4.5.5绑扎钢筋时严禁晃动洞口模板第五节 模板工程先进的模板体系是保证工程质量的关键,因此结合本工程特点设计出以下模板体系,以便满足砼工程质量要求圈梁、构造柱采用钢模板,顶板模板采用竹胶板,竹胶板有足够刚度保证成型后的混凝土表面光滑、平整、感观好,表面可达到清水砼的质量要求并且这种体系的模板周转次数多,拆装方便,施工速度快5.1顶板模板设计:顶板模板采用厚度等于15毫米竹胶板,主龙骨为100×100木方,间距1200毫米,次龙骨用50×100木方,间距400毫米,木方表面刨光以保证与模板结合面平整为了保证梁与顶板交界处阴阳角方正:平板模板阴角处支设100X100裁口木方,使得竹胶板不直接伸到阴角处,详见附图跨度大于等于四米时,模板按混凝土结构工程质量验收规范要求起拱,起拱高度为全跨长度的千分之一至千分之三起拱具体做法为用碗扣式脚手架上部加可调支撑,以调高度,作成弧形辅助木楔,为保证梁与顶板交接处的阴角顺直,起拱部位要四边交圈且距梁边0.5米以满足要求。
模板支设时,按开间进深选定养护支撑位置,养护支撑间距不大于2.4米,且保证支撑位置为小块模板,不得妨碍拆除混凝土强度设计达到75%时,方可拆除板模和顶撑,只留养护支撑不动混凝土的强度以同条件养护试块的抗压强度为依据,养护支撑在混凝土达到设计强度后拆除5.2圈梁、构造柱模:圈梁、构造柱模采用钢制模板,施工现场配置图加工成型 5.3预留洞模板:预留洞模板用50x100木方做成定型盒子上钉镀锌铁皮并带15mm梢,合模前放入模内,盒子放入前刷脱膜剂,以利于拆模后取出应注意问题:施工缝处模板延长一块大模板,并加固牢靠,以保证施工缝处混凝土接缝质量,以防跑模5.4模板支设:5.4.1为保证施工工程质量,模板施工实行样板引路,经三方认可后才可进行大面积施工5.4.2模板支设严格按模板配置图纸支设,安装前先弹出模板位置线为防止模板下口跑浆,在模板下头用海绵条或直径为二厘米左右的橡胶管密封严密5.4.3安装模板前必须清理干净并刷好隔离剂水电预留箱盒、预埋件、门窗洞口预埋完毕,保护层厚度满足要求,并办理完隐、予检检手续5.4.4将模板就位,紧固校正注意施工缝处模板的连接必须严密,牢固可靠,防止出现错台、漏浆,模板拼缝处用塑料胶带粘严,防止漏浆。
5.5模板拆除:5.5.1圈梁、构造柱模板拆模时间根据大气温度掌握控制一般为12小时到24小时左右拆模时不得使用大锤,以防止模板碰撞使墙体混凝土开裂模板起吊时要保证模板与墙体的距离,并先放置竖向木方,以防止模板碰撞混凝土5.5.2模板拆除时如果模板与混凝土粘接不能离开时,可用撬棍撬动模板下口,不得在上口撬模板,保证拆模时不晃动混凝土柱5.5.3进行板面清理,涂刷隔离剂,防止粘连灰浆5.5.4顶板模板拆除:混凝土达设计强度75%后即可拆除,保留养护支撑不动混凝土达设计强度后拆除养护支撑5.6模板堆放:模板堆放要在专用的模板堆放区,不得堆放在施工层上堆放场地要平整并硬化成品保护:5.6.1保持模板本身的清洁及配套零件的齐全,吊运防止碰撞结构,堆放合理,保持模板不变型吊运时平稳、准确,不得碰砸楼板及其他已经施工完毕的部位,不得兜挂钢筋5.6.2拆除模板时按照先安后拆的顺序进行,禁止用大锤敲击,防止混凝土出现裂纹第六节 混凝土工程本工程由于每处工程量较小,采用现场搅拌混凝土,水泥、砂石等材料材料进场后要设专人进行材料进场检验,并提前做好复试试验,合格后方可进行使用,施工使用前配合比经试验室确定方可施工。
6.1 坍落度的控制 要求每一工作班测试不少于3次,并进行记录坍落度要根据工程的部位在试验室做试配时,提出具体数值,并严格控制6.2混凝土浇筑:混凝土浇筑前建立质量保证责任制,现场有生产经理牵头,质量保证部门负责实施工长统一协调及管理,精心安排施工,确保混凝土原材料质量及浇筑质量,并随时进行现场施工工序的监督,严禁违反操作规程和施工规范进行施工6.2.1基础混凝土圈梁: 混凝土由一侧向另一侧推进在振捣上一层时插入下层中50毫米,以保证层间接缝处混凝土密实砼振捣点成梅花形,间距45厘米左右,振动棒要快插慢拔,振动时间以混凝土表面不再出现气泡,表面浮出灰浆为止侧面距防水250毫米以内不允许振捣棒靠近,以免防水被破坏6.2.2、主体构造柱混凝土浇筑:混凝土浇筑时为了避免发生离析现象,混凝土自高处倾落时自由倾落高度不宜超过2米,超过2米时设串桶或溜槽混凝土施工时要连续进行,不留或少留施工缝如果必须留施工缝时,间歇时间应尽量缩短,并在上层混凝土初凝前将次层混凝土浇筑完毕混凝土浇筑要分层,每层浇筑混凝土厚度控制在450毫米左右为了避免墙角产生蜂窝现象,在底部先铺设一层5-10厘米厚同配比去骨料水泥砂浆,以保证接缝的质量。
混凝土浇筑时注意控制标高,可在模板边标出标高,控制混凝土的浇筑面,防止超厚使用插入式振捣器快插慢拔,插点均匀排列,逐点移动顺序进行,不得遗漏,做到均匀振实振动棒移动间距小于50厘米,每一振点的延续时间以表面呈现浮浆和不再沉落为止,为使上下层混凝土结合成整体,振捣棒插入下层混凝土5厘米,振捣棒严禁碰撞各种埋件,经尽量避免振捣钢筋,保证混凝土的浇筑质量6.2.3、顶板浇筑混凝土用平板式振捣器,浇筑板混凝土的虚铺厚度略大于板厚,用平板式振捣器沿垂直于浇筑方向来回振捣,在每一个位置上连续振捣约25-40秒,以混凝土面均匀出现浆液为准,成排依次振捣前进,前后排与排之间相互搭接5—3厘米振捣完毕后用长木抹子搓毛搓平施工缝处或有预埋件及钢筋处用木抹子搓平注意浇板混凝土时不允许使用振捣棒铺摊混凝土6.3混凝土的养护:制定具体养护措施,派专人养护每天认真记录养护情况,保证混凝土表面湿润 6.4混凝土试验:混凝土试块除规定取样外必须作见证取样,取样数量不少于试块总数量30%6.5质量标准:混凝土所用水泥、石子、砂、外加剂等必须符合规范及法规规定,并符合合同规定的质量要求严格砼塌落度测试制度,严格控制水灰比。
混凝土的试块取样、制作、养护和试验要符合要求混凝土振捣密实,表面光洁平整,不得有错茬、裂缝、蜂窝、孔洞、露筋、缝隙、夹渣等缺陷,气泡直径应控制在1cm,深度2mm, 且30cm2以内不应集中,砼质量要符合施工规范及北京市结构“长城杯”的有关要求6.6成品保护已浇筑的板的上表面混凝土要加以保护必须在强度达到1.2MPa以上后,方可在面上进行操作保护好洞口、预埋件及预埋管、盒,施工中不得碰撞,防止振捣时挤扁或预埋件内渗进混凝土不得拆改模板有关连接件及螺栓,不得用重物撞击模板,不得在楼踏步模板吊帮上搭设跳板,保护模板的牢固严密控制拆模时间,墙体柱混凝土强度必须达到设计要求才能拆模,拆除时应尽量避免使用大锤,防止混凝土墙面及窗洞口等处出现裂缝板模及雨蓬等处的模板在混凝土达到设计强度75%后才可拆除,只留养护支撑不动第七节 装修工程本工程装修工程内容主要为内、外部装饰及屋面工程,室内装修包括地面、墙面、顶棚,按设计材料做法施工7.1抹灰工程:施工顺序:基层处理→规方→浇水润湿→甩毛或刷接口剂→标准灰饼→充筋→底层抹灰→中层抹灰→面层抹灰→养护施工方法:抹灰前对基层表面的灰尘、污垢、碱膜等物均应仔细清理干净。
抹灰的工艺流程按“先上后下”的原则进行,以便减少污染,保护成品在砌体与混凝土。
