中级经济师考试《建筑经济专业知识与实务》真题与答案解析 完整版

文档格式:DOC| 30 页|大小 110.50KB|积分 10|2021-11-04 发布|文档ID:37849546
第1页
下载文档到电脑,查找使用更方便 还剩页未读,继续阅读>>
1 / 30
此文档下载收益归作者所有 下载文档
  • 版权提示
  • 文本预览
  • 常见问题

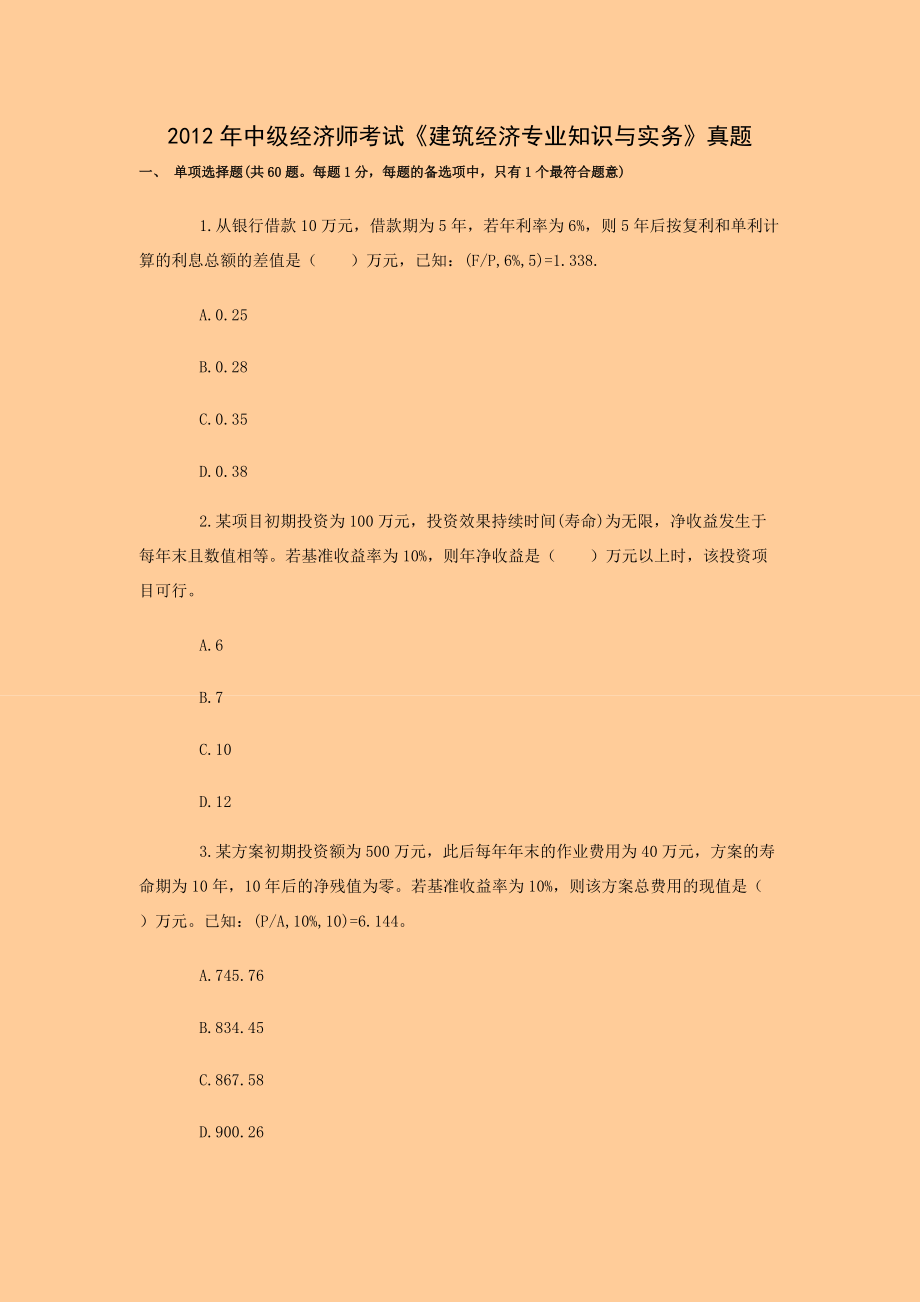

  • 2012年中级经济师考试《建筑经济专业知识与实务》真题一、 单项选择题(共60题每题1分,每题的备选项中,只有1个最符合题意)  1.从银行借款10万元,借款期为5年,若年利率为6%,则5年后按复利和单利计算的利息总额的差值是( )万元,已知:(F/P,6%,5)=1.338.  A.0.25  B.0.28  C.0.35  D.0.38  2.某项目初期投资为100万元,投资效果持续时间(寿命)为无限,净收益发生于每年末且数值相等若基准收益率为10%,则年净收益是( )万元以上时,该投资项目可行  A.6  B.7  C.10  D.12  3.某方案初期投资额为500万元,此后每年年末的作业费用为40万元,方案的寿命期为10年,10年后的净残值为零若基准收益率为10%,则该方案总费用的现值是( )万元已知:(P/A,10%,10)=6.144  A.745.76  B.834.45  C.867.58  D.900.26  4.某人以8%单利借出15000元,借款期为3年;此后以7%的复利将上述借出资金的本利和再借出,借款期为10年该人在第13年年末可以获得的复本利和是( )万元。

    已知:(F/P,7%,10)=1.967  A.3.3568  B.3.4209  C.3.5687  D.3.6586  5.下列投资方案中,适合使用差额法进行选择的是( )  A.独立方案  B.寿命期不同的互斥方案  C.寿命期相同的互斥方案  D.混合方案  6.下列评价方法中,属于风险型决策方法的是( )  A.最大最大收益值法  B.等概率法  C.最大最小收益值法  D.最小最大后悔值法  7.价值工程中的全寿命周期费用是指( )  A.研究和生产全过程发生的全部成本  B.从开始使用至报废过程中发生的费用总和  C.产品存续期的总成本  D.生产费用和使用费用之和  8.下列分析问题的方法中,可作为价值工程对象选择方法的是( )  A.成本分析法  B.ABC分析法  C.头脑风暴法  D.德尔菲法  9.从用户需求的角度,可将功能类型分为( )  A.基本功能与辅助功能  B.美学功能与使用功能  C.必要功能与不必要功能  D.过剩功能与不足功能  10.价值工程活动的核心是( )  A.收集情报  B.功能整理  C.功能定义  D.功能分析11.将建设项目分为经营性项目和非经营性项目,这是按项目( )进行的分类。

      A.目标  B.投资主体  C.投资管理方式  D.融资主体  12.非盈利民用建设项目的效果,大部分是不宜用货币衡量的无形效果,只能用产品和劳务本身的效用(服务质量)来表示评价这类项目,较为适宜的方法是( )  A.净现值法  B.内部收益率法  C.经济效益分析  D.成本效用分析  13.在进行区域经济与国民经济影响分析时,下列评价指标中,属于社会与环境指标的是( )  A.财政收入  B.净产值  C.收益分配效果  D.就业结构影响力  14.环境污染治理的废水三级处理法中,一级处理是采用物理和化学方法,去除废水中的( )  A.部分污染物  B.大部分有机物  C.固体悬浮物  D.全部污染物  15.下列工程项目中,可以不进行招标的是( )  A.信息网络工程项目  B.学校校舍的抗震加固项目  C.国家特许的融资项目  D.涉及抢险救灾的工程项目  16.工程建设项目招标过程中的资格审查,主要审查投标人是否具有( )的能力  A.编制工程量清单  B.履行合同  C.组织施工  D.组织协调  17.关于投标人行为的说法,错误的是( )。

      A.投标人组成联合体应约定一方为联合体的主办人  B.投标人在踏勘现场中如有疑问,应在投标预备会前以书面形式向招标人提出  C.投标人不得与招标人串通招标  D.投标人组成联合体应由约定的主办人提交符合要求的资格预审文件  18.评标委员会对提交的投标文件进行初步评审时,应作为废标处理的情形是( )  A.投标人报价低于全部投标人报价的平均值  B.投标文件部分内容字迹模糊、无法辩认  C.投标人以他人名义投标外语学习网  D.投标人所报价格与投标控制价有一定偏差  19.民事法律行为是能够引起民事权利和民事义务产生、变更或终止的合法行为其成产的要件是( )  A.事实行为  B.法律行为  C.侵权行为  D.意思表示  20.合同当事人享有民事权利和承担民事义务的资格相同,一方不得将自己的意志强加给另一方,这体现了合同法的( )原则  A法律地位平等  B诚实信用  C公平  D合法21.根据我国《合同法》,建设工程合同应采用书面形式,因此,建设工程合同是( )  A单务合同  B无名合同  C不要式合同  D要式合同  22.根据《建设工程质量管理条例》,在正常使用条件下,下列建设工程中,最低保修期限为2年的是( )  A基础设施工程  B屋面防水工程  C电气管线工程  D供热与供冷系统  23.根据《建设工程质量管理条例》,建设工程保修期自( )之日起计算。

      A竣工决算完成  B竣工验收合格  C交付使用  D工程结算完成  24.下列索赔类型中,属于按索赔目的分类的是( )  A工期延误索赔  B工期索赔  C承包商和分包商间的索赔  D工程变更索赔  26.下列事件中,属于因承包商原因引起的可能造成工期延误的事件是( )  A征地、拆迁没有及时完成  B工程预付款不能按时支付  C施工机械设备不配套  D设计变更  26.工程造价控制应遵循的原则是( )  A最优化原则  B经济为主、技术为辅原则  C以决策阶段为重点进行建设全过程控制原则  D主动控制原则  27.建设工程造价中的工程费用是指( )  A全部固定资产投资费用和建设期利息之和  B设备工器具购置费用与建筑安装工程费用之和  C设备工器具购置费用、建筑安装工程费用与工程建设其他费用之和  D基本预备费与涨价预备费之和来自www.E  28.下列工程费用中,属于建筑安装工程间接费的是( )  A混凝土模板摊销费  B大型机械设备进出场及安拆费  C夜间施工费  D职工教育经费  29.某项目进口一台大型生产设备,采用离岸价格(FOB)形式,则该进口设备原价不包括( )  A国外运费  B国外运输保险费  C国内运费  D关税  30.分部分项工程量清单的要件是项目编码、项目名称、项目特征、工程量和( )  A计量单位  B综合单价  C定额编号  D工料机消耗量31.关于采用资金周转率法编制建设投资估算的说法,正确的是( )  A资金周转率法以拟建项目中主要的或投资比重较大的工艺设备投资为基数估算投资额  B资金周转率法以拟建项目或装置的设备费为基数估算投资额  C资金周转率法是推算投资额的简单方法,计算速度快,但精确度较低  D资金周转率法需要类似工程的可靠资料  32.下列建设工程计价方法中,属于建筑单位工程概算编制方法的是( )  A类似工程预决算法  B实物法  C分项详细估算法  D资金周转率法  33.编制某设备安装工程概算时,发现初步设计的设备清单不完全,且设备属于价格波动较大的非标准产品,此时,较适宜采用的概算编制方法是( )  A预算单价法  B扩大单价法  C设备费百分比形式的概算指标法  D每吨设备安装费指标形式的概算指标法  34.根据《建设工程工程量清单计价规范》(GB50500——2008),下列工程建设项目必须采用工程量清单计价的是( )  A国有资金投资占投资总额的30%以上的工程建设项目  B房地产投资项目  C涉外投资项目  D国有投资者拥有实际控股权的工程建设项目  35.根据《建设工程工程量清单计价规范》(GB50500——2008),若清单项目特征和描述与设计图纸不符,则投标人确定分部分项工程项目综合单价的原则是( )  A按设计图纸确定综合单价  B以招标文件描述的分部分项目工程量清单项目特征确定综合单价  C要求招标人修改工程量清单或设计图纸,然后重新确定综合单价  D先暂估综合单价,待招标人修改工程量清单或设计图纸后再调整  36.根据《建设工程价款结算暂行办法》,关于工程进度款的结算与工程量计量的说法,正确的是( )  A发包人按约定时间应扣回的预付款,与工程进度款同期结算抵扣  B发包人超过约定的支付时间不支付工程进度款,承包人可马上停止施工www.E  C发包人接到承包人已完成工程量报告后14天内,应自行核实已完工程量  D对承包人超出设计图纸范围的工程量,发包人应同时予以计量  37.在各种基本建设项目竣工财务决算报表中,能反映竣工项目全部资金来源和资金占用情况的是( )  A基本建设项目概况表  B基本建设项目竣工财务决算表  C基本建设项目交付使用资产总表  D基本建设项目交付使用资产明细表  38.根据下表给定的逻辑关系绘制的双代号网络图如下所示,图中的错误是( )  工作名称ABCDEGHF  紧前工作——AAA、BCEG、H  A有循环线路  B有多个终点节点  C有多个起点节点  D逻辑关系不正确  39.某工程网络计划中,工作D有三项紧前工作,其最早开始时间分别是第25周、第21周和第19周,三项工作的持续时间分别是3周、8周和7周,则工作D的最早开始时间是第( )周。

      A26周  B28周  C29周  D31周  40.某工程项目的进度计划如下列双代号网络计划图所示,其关键线路是( )  A①—②—⑥—⑧  B①—④—⑤—⑧  C①—②—④—⑤—⑥—⑧  D①—③—④—⑤—⑦—⑧ 41.某网络计划执行过程中,发现工作F还需工作8天,但该工作至最早完成时间尚有2天,最迟完成时间有4天,则该工作使总工期( )  A拖后2天  B拖后4天  C拖后6天  D拖后8天  42.下列风险中,属于承包商风险的是( )  A基础设施落后  B恶劣的现场条件  C工程所在国发生战争  D报价失误  43.某承包商经过分析,认定工程很有可能亏损,因此将该工程转包给另一承包商这种风险控制措施是( )  A损失控制  B风险分散  C风险回避  D风险分离  44.某工程投保了建筑工程一切险和附加第三者责任险下列情形中,保险公司应根据第三者责任险承担赔偿责任的是( )  A施工中高空坠物击中行人,致其伤残  B工地夜间施工严重扰民,执法部门对施工人员进行处罚  C施工人员在工地现场不慎摔伤中华 考试 网  D打桩引起震动导致附近建筑损坏  45.在建筑工程保险合同中,约定因地震、洪水、暴雨等自然灾害造成保险财产物质损失为特种风险,该自然灾害不论发生一次或多次,赔款均不超过( )  A特种风险免赔额  B特种风险赔偿限额  C特种风险保险金额  D特种风险保险费总额  46.某工程投保了足额建筑工程一切险,因水灾导致建筑物变配电设备损坏,其修复费用超过原有价值,保险人应当支付的赔偿金额是( )  A设备原价  B设备原价减折旧  C全新设备市场均价  D重置价值  47.市中心一个写字楼项目,投保了工程质量责任保险。

    该写字楼出租给某证券公司用于日常办公该工程质量责任保险的被保险人除写字楼所有权人外还应包括( )  A该写字楼的设计单位  B该写字楼的施工单位  C承租写字楼的证券公司  D聘请的物业管理公司  48.某固定资产原值为10万元,预计净残值为5000元,折旧年限为4年,若用双倍余额递减法计提折旧,该固定资产第2年应提折旧额是( )元  A10000  B12500  C25000  D50000  49.股份有限公司股本溢价应计入( )  A资本公积金  B股本  C法定盈余公积金  D任意盈余公积金  50.某公司发行债券筹资,票面总金额为5000万元,偿还期5年,每年付息一次,票面利率为8%,发行费用率为0.5%,公司所得税率为25%,则债券资金成本率是( )  A2.22%  B6.03%  C6.78%  D9.05%51.工程索赔收入属于施工企业的( )  A建造合同收入  B其他营业收入  C营业外收入  D投资收益  52.某施工企业注册资金为1000万元,2011年年初累计的法定盈余公积金为300万元,年初累计亏损为50万元,2011年年净利润为200万元,则该企业2011年应计提法定盈余公积金是( )万元。

      A0  B15  C20  D30  53.施工企业缴纳的营业税属于( )  A财产税  B增值税  C行为税  D流转税  54.我国的建设工程监理是指具有相应资质的工程监理企业,接受建设单位的委托,代表建设单位对承包单位的( )进行监督管理的专业化服务活动  A安全质量管理活动  B投标行为  C施工过程  D建设行为  55.总监理工程师组建工程项目监理机构的依据是( )  A监理大纲和监理规划  B监理规划和委托监理合同  C监理大纲和委托监理合同  D监理实施细则  56.对建设工程项目目标进行主动控制的主要作用在于( )  A质量检查  B防患于未然  C事中控制  D进度纠偏  57.建设工程项目管理的投资、质量、进度三个基本目标之间的关系是( )  A相互独立  B统一协调  C对立统一  D相互矛盾  58.根据监理信息的分类,下列各项功能中,属于监理信息系统中投资控制子系统的功能是( )  A合同价与概算、预算、标底的对比分析  B合同执行情况的跟踪及处理  C网络计划的编制与调整  D数据、资料的整理和分析  59.建设工程监理工作的实施程序是( )  A开展监理工作→编制监理细则  B编制监理规划→成立项目监理机构→编制监理细则→开展监理工作  C编制监理规划→成立项目监理机构→开展监理工作→参加工程竣工验收  D成立项目监理机构→编制监理规划→开展监理工作→向业主提交监理档案资料  60.专业监理工程师在项目监理机构中所属的职能层次是( )  A决策层  B执行层  C操作层  D核心层二、 多项选择题  61.下列评价指标中,可用于判定单一投资方案可行与否的有( )  A内部收益率  B净现值  C利税率  D追加投资收益率  E差额的净现值  62.下列决策方法中,可用于非确定型决策的有( )  A最大最大收益值法  B期望值标准  C最大最小收益值法  D合理性标准  E最小最大后悔值法  63.价值工程中的方案详细评价应包括( )等内容。

      A技术评价  B生态评价  C经济评价  D国民经济效益评价  E社会评价  64.下列建设项目评价指标中,属于项目财务赢利能力评价指标的有( )  A利息备付率  B内部收益率  C资产负债率  D净现值  E投资回收期  65.投标人投标环境调查的重点主要有( )  A施工现场条件  B招标文件的内容  C工程现场附近的各种社会服务设施和条件  D相关的环保法律法规  E材料设备的供应条件  66.根据《建设工程质量管理条例》,竣工验收由建设单位组织( )进行  A勘察单位  B设计单位  C施工单位  D监理单位  E工程质量监督部门  67.工程合同谈判人员一般应由( )的专业人员组成  A建筑法律法规  B工程技术  C企业管理  D行政管理  E建筑经济  68.下列费用中,属于工程建设其他费用的有( )  A设备运杂费  B设备安装调试费  C勘察设计费  D技术引进费  E联合试运转费  69.工程量清单中的其他项目清单内容包括( )  A规费  B税金  C总承包服务费  D暂列金额  E暂估价  70.按照形成资产法,建设投资估算应包括( )  A固定资产费用  B无形资产费用  C流动资产费用  D预备费  E建设期利息71.下列编制工程量清单其他项目费报价的做法,正确的有( )  A暂列金额按招标人在其他项目清单中列出的金额填写  B材料暂估价由投标人根据实际情况自主确定  C专业工程暂估价由投标人根据施工组织设计或施工方案自主确定  D总承包服务费由投标人根据招标文件中列出的内容和提出的要求自主确定中华考试网  E计日工按招标人在其他项目清单中列出的项目和数量,由投标人自主确定综合单价并计算计日工费用  72.某工程项目的双代号时标网络计划如下图所示,项目进行到第6周末时,检查了实际进度并绘制出实际进度前锋线。

    关于工作进度对工期影响的说法,正确的有( )  A工作B将使工期拖延3周  B工作C将使工期拖延1周  C工作D将使工期拖延2周  D工作C不影响工期和紧后工作  E工作B将使工期拖延2周、紧后工作最早开始时间推迟3周  73.已知某单代号网络计划中工作C的持续时间为5天,其最早开始和最迟开始时间分别为第6天和第11天,工作C有两项紧后工作D和E,其最早开始时间分别为第15天和第18天,关于工作C的时间参数,正确的有( )  A总时差为1天  B总时差为5天  C自由时差为1天  D自由时差为7天  E与紧后工作D和E的时间间隔分别为4天和7天  74.下列建设工程实施过程发生的事件中,属于业主或投资者风险的有( )  A资金筹措无门  B投资回收期长  C由于承包商技术错误造成的直接损失  D工程所在国发生全国性罢工  E承包商克扣工作工资,引起公愤导致群体行为  75.下列时间点中,可以作为建筑工程保险责任开始时间的有( )  A施工单位进入工地之日  B动工之日  C材料、设备运抵工地之日  D施工招标完成之日  E工地施工准备开始之日  76.下列资产中,属于无形资产的有( )  A专利权  B商誉  C非专利技术  D预付款项  E土地使用权  77.城市维护建设税的计税基数包括( )  A营业税税额  B增值税税额  C所得税税额  D营业税  E消费税税额  78.我国现阶段建设工程监理的特点主要有( )  A建设工程监理的服务对象具有单一性  B建设工程监理的服务对象具有多重性  C建设工程监理制度推行具有强制性  D建设工程监理具有监督功能  E对建设监理的市场准入采取双重控制  79.对建设工程进度进行全方位控制时,应做到( )  A对建设工程所有工程内容的进度都要进行控制  B对建设工程所有工作内容的进度都要进行控制  C在确定进度目标时,不能对投资和质量目标产生影响  D在编制进度计划时,应将各阶段工作内容进行充分搭接  E对影响进度的各种因素都要进行控制  80.下列工作中,属于总监理工程师职责的有( )  A确定项目监理机构人员的分工和岗位职责  B主持编写项目监理规划  C负责编制专业监理实施细则  D根据专业监理工作实施情况做好监理日记  E审核签署承包单位的申请、支付证书和竣工结算三、案例分析题  (一)  某生产性物业投资25000万元,预期寿命为5年,净残值为0,每年净现金流量为随机变量,其可能的三种状态及其概率都是:(1)5000万元(P=30%);(2)10000万元(P=50%);(3)12000万元(P=20%)。

    基准收益率为12%,已知:(P/A,12%,5)=3.605.该生产性物业在运行期间的第一年的固定成本为12000万元,产品的销售价格为15万元/件,单位变动成本(含各种税金在内)为11万元/件,生产能力为6000件/年  81.该物业年净现金流量为5000万元时的净现值为( )万元  A-6835  B-6889  C-6975  D-7008  82.该物业净现值的期望值为( )万元  A6891  B6905  C6986  D7085  83.该物业在运行期间第一年的生产负荷率为( )  A38%  B42%  C45%  D50%  84.关于该项目盈亏平衡分析的说法,正确的为( )  A产量的盈亏平衡点高,所以项目承受的风险小  B若产品销售价格增加,会使盈亏平衡点降低  C若单位变动成本增加,会使盈亏平衡点降低  D若固定成本增加,会使盈亏平衡点上升  (二)  某建筑工程公司最近几年的承包额如下表所示  年份200620072008200920102011  承包额(万元)236002586021800289003100034600  85.采用简单平均法预测,2012年该建筑工程公司的承包额为( )  A27627  B28656  C36878  D39328  86.依据2008年至2011年数据,且权重分别为0.1、0.2、0.3、0.4,采用加权移动平均法预测2012年该建筑工程公司的承包额为( )万元。

      A31000  B31100  C31200  D31300  87.采用4年数据进行移动平均法预测时,2013年该建筑工程公司的承包额为( )万元  A30500  B30894  C31100  D31500  88.除上述定量预测方法之外,该公司还用定性方法预测了承包额可采用的定性预测方法为( )  A灰色预测方法  B专家调查法  C德尔菲法  D模糊预测方法(三)某建筑工程公司,在签订合同和进行合同管理的过程中发生了如下事件  (1)该建筑工程公司中标某建筑工程,中标后签订的施工合同,在双方风险分配、违约责任的约定方面明显不合理,严重损害了建筑工程公司的合法权益  (2)事件(1)发生后,经建筑工程公司据理力争,改签了双方都可以接受的施工合同施工过程中,建筑工程公司发出了一份购买水泥的要约,稍后又发出了一份取消这个要约的通知  (3)建筑工程公司向木材供应商发出购买木材的要约,由于外界原因,木材供应商发出的承诺到达建筑工程公司时,已经超过了要约中确定的期限  (4)建筑工程公司于2010年6月8日向石材厂发出要约,并要求石材厂在2010年6月12日之前答复,但是,石材厂于2010年6月20日才回复同意卖给建筑工程公司石材。

      89.事件(1)中,所签订的损害建筑工程公司合法权益的合同,违反了合同法原则中的( )  A平等原则  B公平原则  C诚实信用原则  D自愿原则  90.事件(2)中,如果取消购买水泥要约的通知先于要约到达,则该行为属于( )  A要约撤回  B要约撤销  C承诺撤回  D承诺撤销  91.事件(3)中,关于木材供应商承诺效力的说法,正确的为( )  A属于承诺超期,但该承诺有效  B属于承诺超期,该承诺是否有效由要约人决定  C属于承诺延迟,该承诺无效  D属于承诺延迟,该承诺是否有效由受要约人决定  92.关于事件(4)的说法,正确的为( )  A建筑工程公司收到该回复后要约成立  B建筑工程公司收到该回复后,要约依然无效  C如果建筑工程公司不想买石材,可以不通知石材厂  D如果建筑工程公司不通知石材厂,则视为承诺有效  (四)  某承包商与业主签订了一份包工包料的单价合同,合同期为5个月合同中含甲、乙两个分项工程,有关条款如下  (1)甲、乙两个分项工程的清单工程量分别为4000m3、2500m3,单价分别为210元/m3、156元/m3依据实际完成工程量进行结算。

      (2)当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9,单价调整从累计的实际工程量超出清单工程量10%的月份开始;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1,调价在最后一个月进行  (3)措施项目清单共有5项,共计18万元,一次性包死,不得调价全部措施项目费在开工后的前三个月末,按措施项目清单中的数额平均支付  (4)规费费率为6%,其取费基数为各清单计价的总和;综合税率为3.41%  (5)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回  (6)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金  工程实际完成情况如下表所示  项目实际工程师m3合计  1月2月3月4月5月  甲分项工程70090012008009004500  乙分项工程3006005503505502350  93.该工程签约时的合同价款为( )万元  A123.00  B141.00  C149.46  D154.56  94.承包商第1个月应得的进度款为( )万元。

      A21.24  B25.38  C26.43  D27.82  95.第5个月的分部分项工程量清单计价合计为( )万元  A25.59  B26.43  C27.28  D27.48  96.承包商计算第5个月应得进度款时,除该月分部分项工程量清单合计数额外,还需计算( )  A应扣回的预付款  B应支付的措施项目费  C应扣的保留金  D应计的规费 (五)某工程项目的进度计划如下列单代号网络计划所示,时间单位为周  97.采用网络计划编制该项目进度计划的优点主要为( )  A比甘特横道计划更形象、直观  B各工作之间的逻辑关系明确  C能通过参数计算找出关键工作  D便于对进度计划进行动态控制  98.如果在项目实施过程中各项工作进度正常,则该工程项目可以在( )周内完成  A20  B23  C26  D28  99.该单代号网络计划中的关键工作为( )  A工作A、C  B工作B、D  C工作E、I  D工作H、G  100.工程项目进度计划的执行检查中发现,工作D的实际进度拖后了3周,则工作D( )  A将使工期拖后3周  B将使其紧后工作最早开始时间推迟3周  C不影响总工期  D不影响其紧后工作的正常进行温馨提示:答案在翻拍版,请大家全部下载后,学习!。
