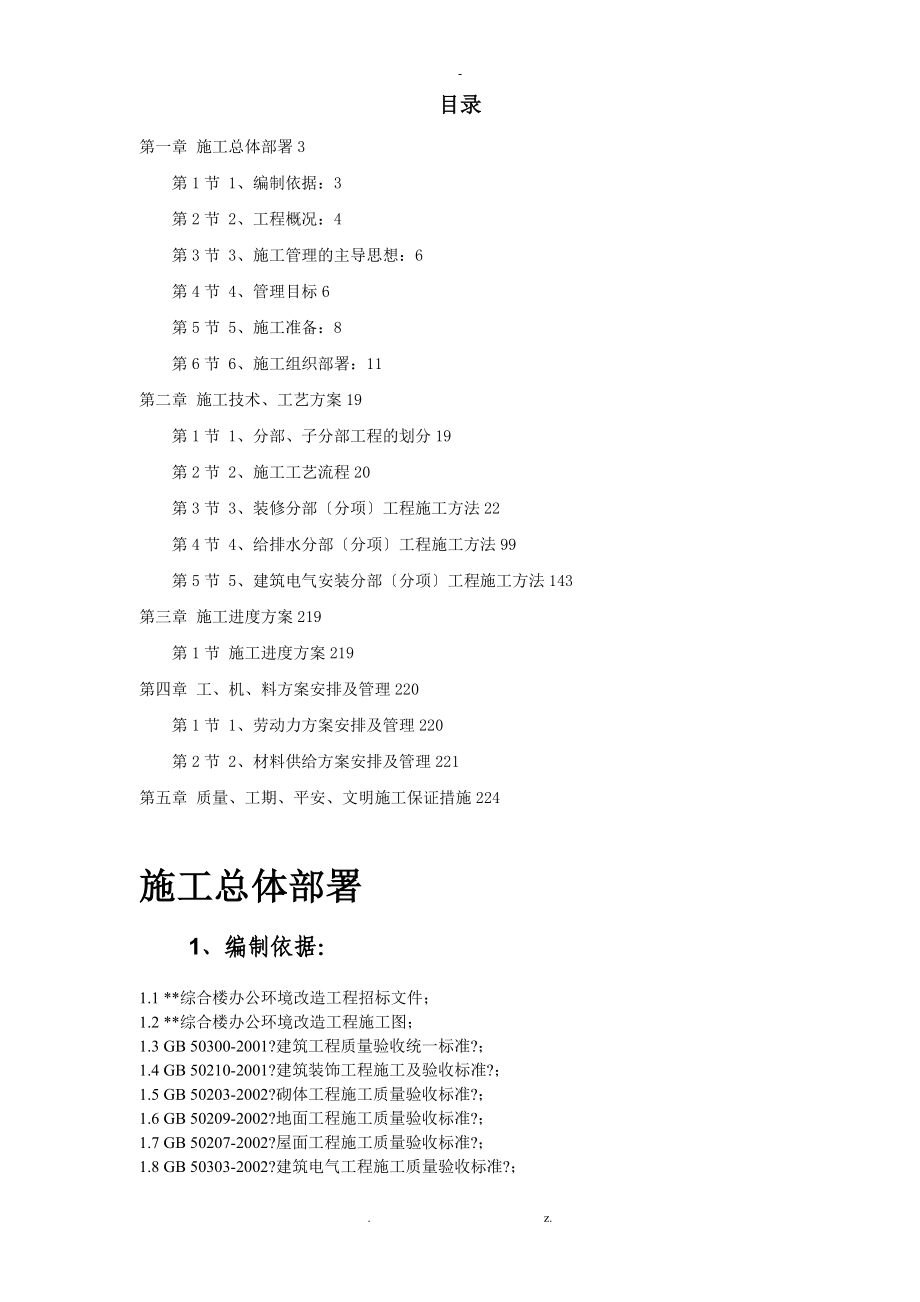

  • 目录第一章 施工总体部署3第1节 1、编制依据:3第2节 2、工程概况:4第3节 3、施工管理的主导思想:6第4节 4、管理目标6第5节 5、施工准备:8第6节 6、施工组织部署:11第二章 施工技术、工艺方案19第1节 1、分部、子分部工程的划分19第2节 2、施工工艺流程20第3节 3、装修分部〔分项〕工程施工方法22第4节 4、给排水分部〔分项〕工程施工方法99第5节 5、建筑电气安装分部〔分项〕工程施工方法143第三章 施工进度方案219第1节 施工进度方案219第四章 工、机、料方案安排及管理220第1节 1、劳动力方案安排及管理220第2节 2、材料供给方案安排及管理221第五章 质量、工期、平安、文明施工保证措施224施工总体部署1、编制依据:1.1 **综合楼办公环境改造工程招标文件;1.2 **综合楼办公环境改造工程施工图;1.3 GB 50300-2001?建筑工程质量验收统一标准?;1.4 GB 50210-2001?建筑装饰工程施工及验收标准?;1.5 GB 50203-2002?砌体工程施工质量验收标准?;1.6 GB 50209-2002?地面工程施工质量验收标准?;1.7 GB 50207-2002?屋面工程施工质量验收标准?;1.8 GB 50303-2002?建筑电气工程施工质量验收标准?;1.9 GB 50242-2002?建筑给排水及采暖工程施工质量验收标准?;1.10 GB 50327-2001?住宅装饰装修工程施工标准?;1.11 JGJ 59-99?国家建筑施工平安检查标准?;1.12 GB/T 50328-2001?建立工程文档整理标准?;1.13 **综合楼环境改造工程工程量清单;1.14 **市建立局有关文明施工、平安生产的文件;1.15 有关标书答疑文件。

    2、工程概况:2.1 工程名称:**综合楼环境改造工程;2.2 建立单位:****通讯**公司**分公司;2.3 建立地点:**市;2.4 建立规模:2~12 层室内装修改造,施工面积约4800m2;2.5 设计单位:**省**规划**;2.6 监理单位:**市建立监理**;2.7 施工单位:2.8 工程特点:本工程地处市区中心地带,工期短、施工场地狭窄、质量要求高等特点;该工程为高档综合写字楼,配套专业工种多,工种穿插作业多,在施工过程中,要注意各工种之间的相互配合和相互之间的成品保护;本工程包含高级领导的办公区及会议室等,天花、墙面造型变化多,材料档次高,细部做工是关注的重点2.9 主要作业内容各功能间主要装修作法见下表装修部位功能房间地面墙面及隔断项棚门窗走道仿白(蓝)麻抛光砖腻子喷塑75*75 铝格栅原门窗装修电梯厅白麻**石微晶石轻钢龙埃特板造型天花20 厘防火玻璃门办公室铺500*500方块地毯轻质砌体及落地玻璃;原墙打腻子油乳胶漆轻钢龙埃特板造型天花;铝扣板天花胶合板造型(玻璃);原窗装修电视及多功能会议室铺500*50 方块地毯、800*80 皇室啡花岗岩轻质砌体,轻钢龙软包隔音墙轻钢龙埃特板造型天花胶合板造型(玻璃);原窗装修3、施工管理的主导思想:**综合楼办公环境环境改造工程,是我公司充实、开展、提高和创造社会效益的机遇,我公司将全力以赴,依照高、新、严的方针,高标准、高起点,强化工程管理,发挥质量保正体系作用的根底上,快节奏、高效率,为公司再创辉煌。

    4、管理目标4.1 质量目标:根据国家现行?建立工程质量管理条例?、?GB50300-2001 建筑工程施工质量验收统一标准?以及施工合同有关条款的规定,要求为合格工程各分部、子分部、分项、检验批工程根据设计图纸严格按国家最新分部、分项施工质量及验收标准标准进展施工和检查验收,本工程质量目标为确保到达合格标准、争创市优良工程4.2 工期目标:确保180 日历天竣工,力争提前10 天交工验收4.3 平安目标:根据国家现行?JGJ 59-99 国家建筑施工平安检查标准?以及施工合同有关条款的规定,本工程平安目标为:①杜绝重大平安事故;②杜绝火灾、倒塌、中毒事故;③杜绝传染性、流行性疾病伤害;④月轻伤率控制在2‰以内按照施工平安评分标准进展检查评价,确保安评合格、力争优良4.4 文明施工目标:施工现场做到整洁、舒畅、排水通畅、无积水;施工机械采取有效的降噪措施,做到不扰民或少扰民;各种临时设施配套齐全,施工中每道工序都坚持做到工完场清;按照文明施工单项评分标准检查评价,确保合格、力争优良4.5 本钱降低目标:力争本钱降低率达2.8% 5、施工准备:5.1 施工准备工作从接到中标通知书后开场进展,工程开工之前完成。

    5.2 技术准备:审核图纸由工程技术部组织有关施工管理人员深入学习图纸,了解设计意图,理解设计风格,对复杂工艺和关键施工部位编制专项施工方案,对图纸中互相矛盾之处和标注不详的问题,及时与业主、设计单位联系,进展工程洽商及图纸会审技术交底对各班组提前作好详细的施工质量、平安技术交底,学习施工标准,做到对各自工作心中有数校核各种施工仪器、计量设备5.3 现场准备:现场交接:开工前完成现场交接手续现场交接需对原主体工程、机电设备工程、预留预埋工程逐一检验复核,填写交接验收记录现场交接应依“合同包〞划分的施工范围分段进展接收现场后,工程部将对施工范围内的平安、消防、文明施工等各项工作全面负责临时设施:.1 现场工程经理部设立临时办公室和临时库房临时办公室和临时库房设在楼内临时办公室和临时库房的装修施工靠后安排,根据工程的进展情况在适当的时间迁出转移2 在楼外设立易然易爆物品库楼外库房要求远离热源和高压线,防雨防晒通风,面积不小于30 平方米3 楼外设立**石切割机操作棚,面积不小于60 平方米4 工人食宿问题在现场外解决,解决方法有:甲方指定地点我方搭建工棚或租用当地民房消防保卫:利用业主单位原有留消防系统,我方在施工现场另外配备消防灭器材,灭火器材使用干粉灭器,2~6 层8 个/层,7~12 层5 个/层。

    临时水电临时水电由业主单位指定水源、电源,水电器材根据中标情况由公司库房调运5.4 材料准备:由于本工程大量使用高档装饰材料和外地材料,给材料采购工作增加了难度采购部门需在总结样板间制作经历的根底上,组织本公司在各地的业务联系单位,提前进展材料订货工作材料订货工作要充分考虑外地材料的供货周期,依据工组织设计规定的施工进度方案,保证材料提前运抵线场保证材料的质量、数量、供货日期,确保工程上不出现因材料问题带来的停工、返工现象5.5 劳动力准备:开工前,须组织好劳动力队伍,并于年月日前签订好施工合同,按要求工程技术工人于年月日进场到位〔详见劳动力方案表〕5.6 机具准备:本工程须准备以下设备:井架提升机1 台、和灰机1 台、**石切割机2台、手提式切割机8 台;手提式冲击电钻6 台、手提式电钻10 台、无齿锯4 台、木工圆盘锯5 台、木工修边机4 台、砂轮切割机2 台、电弧焊机2 台、氩弧焊机2台、斗车20 台、加压水泵1 台〔详见进场主要施工机具一览表〕5.7 生产调度工程部根据施工方案的安排,综合平衡公司各个在施工程的劳力和机械,提前弥补劳力和机械缺口要充分重视施工机械的调度,在掌握施工条件和环保要求的根底上,保证施工机械充分、适用。

    6、施工组织部署:6.1 本工程设施齐备,专业性强,是****通讯**公司**分公司综合办公楼装饰艺术标准高,质量要求严,既要表达业主的企业形象、确保使用功能,又要具有很强的时代感,豪华、舒适、美感,创造出幽静清新的环境气氛,使装饰工程和整体效果与细微处理的完美和协统一所以从设计到选材、从采购到加工、从施工到安装,关系十分密切,直接关系到企业的形象和艺术效果为确保工程质量到达优质工程的质量要求本工程实行两级管理体制,公司成立工程领导小组,现场组织工程经理部,配备情况用其职责如下:工程领导小组由公司总工程师出任组长,成员包括工程部、技术部、合约部、采购部的主要管理人员工程经理部由公司委派一名有类似工程经历的工程经理,工程经理就任时将携带受权证明,本工程施工期间不作更换工程领导小组是公司在本工程中的领导机构,负责解决工程中的重大问题,指导工程经理部的工作在工程领导小组直接领导下成立现场文明施工检查组,定期对现场管理做出评价依据现场设计未定等活因素较多,领导小组应及时为现场排忧解难,加强施工组织设计的动态管理工程经理部是公司在本工程中的派出机构,在公司的统一领导下独立运作并向工程领导小组汇报工作。

    本工程实行工程经理负责制,工程经理是工程的直接负责人,是工程进度表的执行人,是工程质量、平安、消防工作的负责人,是各工种之间配合及对外协作的总协调人,工地各部门的管理人员在工程经理的领导下工作工地各部门的管理人员在实行对各项管理的同时还要协调好与建立单位、监理单位及各指定分包单位的关系,尊重和落实建立单位、质检部门的建立性意见,并做好工程备忘录工程管理组织机构图:总经理工程领导小组总部职能部门工程经理部装修施工员:安装施工员:预算员:质量检查员:内业资料员:材料员:平安员:工程经理部组织机构设置图:工程经理工程技术负责人执行经理装修施工员:装修施工员:装修施工员:装修施工员:装修施工员:装修施工员:装修施工员:装修一班:装修二班:装修三班:湿装修班装修班:装修班:给排水班电气安装班油漆途饰班门窗安装班平安主管机电维修组撤除施工班装修一班作业人员20人装修二班作业人员20人装修三班作业人员20人湿装修班作业人员20人给排水班作业人员20人电气安装班作业人员20人油漆途饰班作业人员20人门窗安装班作业人员20人机电维修组作业人员20人撤除施工班作业人员20人工程经理部平安管理体系:工程经理工程技术负责人执行经理装修施工员:装修施工员:装修施工员:装修施工员:装修施工员:装修施工员:装修施工员:装修一班平安主管装修二班平安主管装修三班平安主湿装修班平安主管装修班:装修班:给排水班平安主管电气安装班平安主管油漆途饰班平安主管门窗安装班平安主管机电维修组平安主管撤除施工班平安主管装修一班作业人员20人装修二班作业人员20人装修三班作业人员20人湿装修班作业人员20人给排水班作业人员20人电气安装班作业人员20人油漆途饰班作业人员20人门窗安装班作业人员20人机电维修组作业人员20人撤除施工班作业人员20人施工技术、工艺方案1、分部、子分部工程的划分1.1 分部工程的划分:本工程工程划分为:装修装饰、建筑给排水、建筑电气安装3 个分部工程。

    1.2 装修装饰分部工程划分为:地面、抹灰、门窗、吊项、轻质隔墙、饰面板(砖)、涂饰、裱糊与软包、细部装修共9 个子分部工程1.3 建筑给排水分部工程划分为:室内给水系统、室内排水系统、卫生器具安装共3 个子分部工程1.4 建筑电气分部工程划分为:配电及线路安装、电气动力安装、电气照明安装、防雷及接地装置共4 个子分部工程1.5 各子分部工程按施工内容划分为相应的分项工程1.6 各分项工程按施工及检验时间划分假设干检验批2、施工工艺流程施工工艺流程图平安第一责任人:安 全 负 责 人:临 设、拆 除、清 理 工 程监设、撤除增砌体、隔墙工程新增砌体、隔墙工程楼面基层、楼( 墙) 面湿装修墙面饰面板( 砖) 工程、卫生洁具安装楼面饰面砖、**石铺贴给排水预埋预留电气安装预埋预留配电箱、灯具安装给排水配件安装裱糊、软包地毯铺贴工程清理卫生、系统调试、试运行3、装修分部〔分项〕工程施工方法3.1 新增砌体工程:材料准备砌块、水泥、砂、掺合料、拉结钢筋、顶埋件、木砖等施工机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。

    作业条件.1 完成现场交接、撤除清理作业,并经有关单位验收认可2 弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经历线符合设计图纸的尺寸要求,办完验收手续3 立皮数杆:用30×40mm木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高皮数杆应垂直、结实、标高一致,经复核,办理验收手续4 砂浆由试验室做配合比试配,准备好试模质量要求项序检查工程允许偏差或允许值主控项目1小砌块强度等级设计要求MU2砂浆强度等级设计要求M3砌筑留搓第条4水平灰缝饱满度≥90%5竖向灰缝饱满度≥80%6轴线位移≤10mm7垂直度〔每层〕≤5mm一般项目1水平灰缝厚度竖向宽度8~12mm2根底顶面和楼面标高±15mm3外表平整度清水:5mm混水:8mm4门窗洞口±5mm5窗口位移20mm6水平灰缝平直度清水7mm混水:10mm施工质量要求应符合?砌体工程施工质量验收标准?(GB50203-2002)的规定工艺流程墙体放线制备砂浆砌块排列铺砂浆砌块就位校正砌筑镶砖勒缝缝操作工艺墙体放线:砌体施工前,将楼层构造面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线1 拌制砌筑砂浆:现场采用砂浆搅拌机拌合砂浆,严格按照配合比配制。

    2 砂浆配合比用重量比,计量精度为:水泥±2%、砂及掺合料±5%3 砂浆组批原则及取样规定:.3.1 以同一砂浆强度等级,同一配合比,同种原材料每一楼层或250m3砌体(根底砌体可按一个楼层计)为一个取样单位,每取样单位标准养护试块的留置不得少于一组(每组6 块)3.2 干拌砂浆:同强度等级每400t 为一验收批,缺乏400t 也按一批计每批从20 个以上的不同部位取等量样品总质量不少于15kg,分成两份,一份送试,一份备用3.3 建筑地面用水泥砂浆,以每一层或1000m2为一检验批,缺乏1000m2也按一批计每批砂浆至少取样一组当改变配合比时也应相应地留置试块4 搅拌机投料顺序:砂→水泥→掺合料→水4 砌块排列:按砌块排列图在砌体线范围内分块定尺、画线、排列砌块的方法和要求如下:.6 砌块排列上、下皮应错缝搭砌,搭砌长度为砌块的l/2,不得小于砌块高度的1/3,也不应小于90mm,如果搭错缝长度满足不了规定的搭接要求,应根据砌体构造设计规定采取压砌钢筋网片的措施7 外墙转角及纵横墙交接处,应将砌块分皮咬搓,交织搭砌8 砌块就位与校正:普通混凝土小型砌块不宜浇水;当天气枯燥炎热时,可在砌块上稍加喷水润湿。

    轻集料混凝土小砌块施工前可洒水,但不宜过多龄期缺乏28d 及潮湿的小砌块不得进展砌筑应采用主规格小砌块,小砌块的强度等级应符合设计要求,并应去除砌块外表的杂物前方可吊运就位砌筑就位应先远后近、先下后上、先外后内;每层开场时,应从转角处或定位砌块处开场;应吊砌一皮、校正一皮,墙皮拉线控制砌体标高和墙面平整度9 砌筑墙体要同时砌起,不得留斜磋每天砌筑高度不超过1.8m10 转角及交接处同时砌筑,不得留直磋,斜搓水平投影不应小于高度的2/3成品保护措施.1 砌体材料运输、装卸过程中严禁抛掷和倾倒进场后,要按品种、规格分别堆放整齐,作好标识,堆放高度不能超过2m2 砌体墙上不得放脚手架排木,防止发生事故3 墙体的拉结钢筋、框架构造柱预留锚固筋及各种预埋件、各种预埋管线等,均要注意保护,严禁任意拆改或损坏4 砂浆稠度要适宜,砌砖操作、浇筑过梁、构造柱混凝土时要防止砂浆流淌污染墙面5 预留有孔洞的墙面,要用与原墙一样规格和色泽的砖嵌砌严密,不留痕迹6 需保护墙面或地面用塑料纺织布或木板等遮盖、保持清洁平安考前须知.1 墙身砌体高度超过地坪1.2m以上,必须及时搭设好脚手架,不准用不稳定的工具或物体在脚手板面上垫高工作。

    高处操作时要系好平安带,平安带挂靠地点结实2 垂直运输的吊笼、滑车、绳索、刹车等,必须满足荷载要求,吊运时不得超荷:使用过程中要经常检查,着发现不符合规定者,要及时修理或更换3 停放搅拌机械的根底要坚实平整,防止地面下沉,造成机械倾倒4 进入施工现场,要正确穿戴平安防护用品5 施工现场严禁吸烟,不得酒后作业6 从砖垛上取砌块时,先取高处后取低处,防止垛倒砸人环保措施.1 砌筑砂浆不得遗撒,污染作业面2 施工垃圾应每天清理至砌筑垃圾房(池)或堆放在指定的地点3 现场的砂石料要用帆布覆盖,水泥库应维护严密,有防潮防水措施3.2 室内一般抹灰工程:施工准备.1 作业条件灰部位的主体构造分部工程均经过有关单位(如建立、设计、监理、施工单位等共同验收,并签认)门窗框及需要预埋的管线已安装完毕,并经检查验收合格2 抹灰用的脚手架应先搭好,架子要离开墙面200~250mm,搭好脚手板,防止落灰在地面,造成浪费3 将混凝土墙等外表凸出局部凿平,对蜂窝、麻面、露筋、疏松局部等凿到实处,用1:2.5 水泥砂浆分层补平,把外露钢筋头和铅丝头等去除掉4 对于砖墙,应在抹灰前一天浇水湿透对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进展浇水,每天宜两遍以上。

    材料要求水泥:32.5 级及其以上普通硅酸盐水泥或矿渣硅酸盐水泥砂:中砂,平均粒径为0.35~5mm施工机具砂浆搅拌机、纸筋灰搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm 厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等工艺流程基层处理吊直、套方、找规矩、贴灰饼墙面冲筋(设置标筋)做护角抹水泥窗台板抹底灰抹中层灰抹水泥砂桨罩面灰(包括水泥踢脚板、墙裙等)抹墙面罩面灰养护操作工艺.1 基层处理:吊直,套方,打墩,墙面冲筋,抹底层灰和中层灰等工序的做法与墙面抹纸筋灰浆时根本一样,但底灰和中层灰用1:2.5 水泥砂浆或水泥混合砂浆涂抹,并用磨板搓平带毛面在砂浆凝固之前,外表用扫帚扫毛或用钢抹子每隔一定距离穿插画出斜线2 抹水泥砂浆面层:中层砂浆抹后第二天,用1:2.5 水泥砂浆或按设计要求的水泥混合浆抹面层,厚度为5~8mm操作时先将墙面湿润,然后用砂浆薄刮一遍使其与中层灰粘牢,紧跟着抹第二遍,到达要求的厚度,用压尺刮平找直待其收身后,用灰匙压实压光。

    为防止出现墙面花,施工过程中对于材料的配合比应注意,水灰比不能过大,要按交底控制水灰比质量要求质量要求符合?建筑装饰装修工程施工质量验收标准?(GB50210-2001)的规定工程序号检查工程允许偏差或允许值主控工程1基层外表第条2材料品种和性能第条3操作要求第条4层粘结及面层质量第条一般工程1外表质量第条2细部质量第条3层与层间材料要求及层总厚度第条4分格缝第条5滴水线〔槽〕第条6平面表整度立面垂直度普通抹灰4普通抹灰4外表平整度普通抹灰4普通抹灰4阴阳角正方普通抹灰4普通抹灰4分格条〔缝〕直线度普通抹灰4普通抹灰4勒脚上口直线度普通抹灰4普通抹灰4应注意的质量问题.1 粘结不牢、空鼓、裂缝:加气混凝土墙面抹灰,最常见通病之一就是次层与基体之间粘结不牢、空鼓、裂缝主要原因是基层清扫不干净,用水冲刷,湿润不够,不刮素水泥浆由于砂浆在强度增长、硬化过程,自身产生不均匀的收缩应力,形成干缩裂缝改良措施,可采用喷洒防裂剂或涂刷掺107胶的素水泥浆,增加粘结作用,减少砂浆的收缩应力,提高砂浆早期抗拉强度,改良抹灰基层处理及砂浆配合比是解决加气混凝土墙面抹面空鼓、裂缝的关键同时砂浆外表抗拉强度的提高,足以抗拒砂浆外表的收缩应力,待砂浆强度增长以后,就足以承受收缩应力的影响,从而阻止空鼓、干缩、裂缝的出现。

    2 抹灰层过厚:抹灰层的厚度大大超过规定,尤其是一次成活,将抹灰层坠裂抹灰层的厚度应通过冲筋进展控制,保持15~20mm为宜操作时应分层、间歇抹灰,每遍厚度宜为7~8mm,应在第一遍灰终凝后再抹第二遍,切忌一遍成活3 门窗框边缝不塞灰或塞灰不实,预埋木砖间距大,木砖松动,反复开关振动,在窗框两侧产生空鼓、裂缝:应把门窗塞缝当作一个工序由专人负责,木砖必须预埋在混凝土砌块内,随着墙体砌筑按规定间距摆放加气混凝土墙体的门框周边宜做成钢筋混凝土小柱,小柱内预埋木砖最为妥当3.3 地面砖饰面工程作业条件.1 墙上四周弹好+0.5m水平控制线2 地面防水层已经做完,室内墙面润湿作业已经做完3 穿楼地面的管洞已经堵严塞实4 楼地面垫层已经做完5 板块应预先用水浸湿,并码放好,铺时到达外表无明水6 复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工材料要求.1 水泥:32.5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥2 砂:粗砂或中砂,含泥量不大于3%,过8mm孔径的筛子3 面砖:进场验收合格后,在施工前应进展挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上。

    色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进展套选,长、宽、厚不得超过±lmm,平整度用直尺检查施工机具:小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等质量要求质量要求符合?建筑地面工程施工质量验收标准?〔GB50209-2002〕的规定工程序号检查工程允许偏差或允许值主控工程1块材质量第条2面层与下一层结合第条一般工程1面层外表质量第条2邻接处镶边用料第条3踢脚线质量第条4楼梯踏步质量第条5面层外表坡度第条6允许偏差〔MM〕缸砖4.0mm水泥花砖3.0mm陶瓷棉砖、陶瓷地砖2.0mm缝格平直2.0mm接缝上下差陶瓷棉砖、陶瓷地砖0.5mm缸砖1.5mm水泥花砖0.5mm接缝上下差陶瓷棉砖、陶瓷地砖3.0mm缸砖4.0mm板块间隙宽度2.0mm基层处理找标高、弹线铺找平层弹铺砖控制线铺砖勾缝擦缝养护踢脚板安装工艺流程:操作工艺.1 基层处理、定标高:将基层外表的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净根据+0.5m水平控制线和设计图纸找出板面标高2 弹控制线:先根据排砖图确定铺砌的缝隙宽度。

    根据排砖图及缝宽在地面上弹纵、横控制线注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行以防止在门口位置的分色砖出现大小头3 排砖原则:开间方向要对称〔垂直门口方向分中〕;破活尽量排在远离门口及隐蔽处,为了排整砖,可以用分色砖调整;与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔;根据排砖原则画出排砖图,有地漏的房间应注意坡度、坡向4 铺砖:.4.1 为了找好位置和标离,应从门口开场,纵向先铺2~3 行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:铺砌前将砖板块放入半截水桶中浸水润湿,晾干后外表无明水时,方可使用4.2 找平层上洒水润湿,均匀涂刷素水泥浆〔水灰比为0.4~0.5〕涂刷面积不要过大,铺多少刷多少;.4.3 结合层的厚度:一般采用水泥砂浆结合层,厚度为10~25mm;铺设厚度以放上面砖时高出面层标高线3~4mm 为宜,铺好后用大杠尺刮平,再用抹子拍实找平〔铺设面积不得过大〕4.4 结合层拌和干硬性砂浆,配合比为1:3,应随拌随用,初凝前用完,防止影响粘结质量。

    干硬性程度以手捏成团,落地即散为宜4.5 铺贴时,砖的反面朝上抹粘结砂浆,铺砌到已刷好的水泥浆:找平层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂浆饱满、相接严密、结实,与地漏相接处,用云石机将砖加工与地漏相吻合铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺贴4.6 拨缝、修整:铺完2~3 行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实此项工作应在结合层凝结之前完成4.7 勾缝、擦缝:面层铺贴应在24h 后进展勾缝、擦缝的工作,并应采用同一品种、同强度等级、同颜色的水泥,或用专门的嵌缝材料勾缝:用l:l 水泥细砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑随勾随将剩余水泥砂浆清走、擦净擦缝:如设计要求缝隙很小时,则要求接缝平直,在铺实修好的面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满最后将面层上的水泥浆擦干净4.8 养护:铺完砖24h 后,洒水养护,时间不应少于7d5 镶贴踢脚板:踢脚板用砖,一般采用与地面块材同品种、同规格、不同颜色的材料,踢脚板的缝与地面缝形成骑马缝,铺设时应在房间的两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开场铺贴,砖反面朝上抹粘结砂浆〔配合比1:2 水泥砂浆〕,使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要跟线井立即拍实,随之将挤出的砂浆刮撑,将面层清洗干净〔在粘贴前,砖块要浸水晒干,墙面刷水润湿〕。

    成品保护.1 在铺贴板块操作过程中,对以安装好的门框、管道都要加以保护,如门框钉装保护铁皮,运灰车采用窄车等2 切割地砖时,不得在刚铺贴好的砖面层上操作刚铺贴的砂浆抗压强度达1.2MPa 时,方可上人进展操作,但必须注意油漆、砂浆不得存放在板块上,铁管等硬器不得碰坏砖面层喷浆时要对面层进展覆盖保护应注意的质量问题.1 板块空鼓:基层清理不净、洒水湿润不均、砖未浸水、水泥浆结合层刷的面积过大、风干后起隔离作用、上人过早影响粘结层强度等因素都是导致空鼓的原因2 踢脚板空鼓原因,除与地面一样外,还因为踢脚板反面粘结砂浆挤不到边角,造成边角空鼓3 踢脚板出墙厚度不一致:由于墙体抹灰垂直度、平整度超出允许偏差,踢脚板镶贴时按水平线控制,所以出墙厚度不一致因此在镶贴前,先检查墙面平整度,进展处理后再进展镶贴4 板块外表不干净:主要是做完面层之后,成品保护不够,油漆桶放在地砖上、在地砖上拌合砂浆、刷浆时不覆盖等,都造成层面被污染5 有地漏的房间倒坡:做找平层砂浆时,没有按设计要求的泛水坡度进展弹线找坡因此必须在找标高、弹线时找好坡度,抹灰饼和标筋时,抹出泛水6 地面铺贴不平,出现上下差:对地砖未进展预先选挑,砖的厚度不一致造成上下差,或铺贴时未严格按水平标高线进展控制。

    7 地面标高错误:多出现在厕浴间原因是防水层过厚或结合层过厚8 厕浴间泛水过小或局部倒坡:地漏安装过高或+0.5m水平控制线不准3.4 **石(花岗石)地面工程施工准备.1 作业条件.1.1 **石(花岗石)楼、地面属于高级装修,所以必须有图案及排块设计,要求更高的还要结合墙面、顶棚做法以及与该室的功能相适应,颜色也是**石(花岗石)楼、地面装饰效果控制的重点,以防和设计的意图不一致;对于大面积的楼、地面还应对厂家的石材批量进展考察,防止出现同一间室内颜色不一样石质地较软,强度低,在加工和施工中一定注意装饰楼、地面对于颜色、材质、花纹的要求高,忌用好的石材没有表现出好的效果1.2 **石(花岗石)板材进场后,应侧立堆放在室内,光面相对,反面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量、石材放射性物质检测报告等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和外表有缺陷时,应予剔除做完地面垫层,按标高留出磨石层厚度(至少3mm)1.3 室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成1.4 房间内四周墙上弹好+0.5m水平控制线3.4.1.1.5 施工操作前对**石(花岗石)的施工要画出施工大样图,对特别拼花的房间要进展拼花设计,现场搭设好临时加工场,安装好台钻及砂轮锯,接好水、电源,对加工料单的要求一定要准确并编号。

    在石材反面将编号标明2 材料要求材料符合现行国家行业标准?天然**石建筑板材?(JC79)、?天然花岗石建筑石材?(JC205)、?建筑材料放射性核素限量?(GB6566),并按规定检验石材的放射性是否符合要求水泥:42.5 级硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥;白水泥:白色硅酸盐水泥,采用42.5 级;砂:中砂或粗砂,含泥量不大于3%;清洗剂:蜡、草酸3 施工机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁堑子、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷等工艺流程准备工作基层处理试拼弹线试排刷水泥浆及铺砂浆结合层铺**石板块或花岗石板块灌缝、擦缝打蜡质量要求质量要求符合?建筑地面工程施工质量验收标准?(GB50209-2002)的规定工程序号检查工程允许偏差或允许值主控工程1面层与下一层结合第条2面层表层质量第条一般工程1面层外表质量第条2踢脚线外表质量第条3楼梯踏步和台阶质量第条4面层外表坡度第条5允许偏差外表平整度1.0mm缝格平直2.0mm接缝上下差0.5mm踢脚线上口平直1.0mm板块间隙宽度1.0mm操作工艺.1 准备工作以施工大样图和加工单为依据,仔细核对各部位尺寸和做法,计算好各细部及洞口边角部位尺寸,如果有场外加工,要对石材的颜色、花纹进展考察,对石材的放射性要有检测报告。

    2 基层处理将地面垫层的杂物清理干净,井检查基层有无空鼓现象,如有用云石机将空鼓部位切除并重新浇筑垫层上的砂浆要用工具去除,并清扫干净3 试拼正式铺设前,对每房间的**石(花岗石)板块要按图案、颜色、纹理试拼,并注意遇到管道套割;将非整块板对称排放在房间靠墙部位,然后编号并码放整齐4 弹线一般楼、地面施工是在墙面抹灰之后,所以在抹灰施工前一定要在基层上弹上房间十字控制线,控制房间方正,以防楼、地面施工时,边角部位出现斜条块十字控制线要弹在混凝土垫层上,并引至墙面底部,然后依据墙面+0.5m水平控制线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内与楼道面层标高应一致5 试排在房间内的两个垂直方向铺两条干砂带,宽度大于板块宽度,厚度3cm以上,结合施工大样图及房间实际尺寸,把**石(花岗石)板块排好,检查板块之间的缝隙,对于拼花的部位一定认真核对位置与花色6 刷水泥浆及铺砂浆结合层试排后将干砂和板块移开,清扫干净,用喷壶洒水润湿,刷一层素水泥浆(水灰比为0.5,不要刷得面积过大,随铺砂浆随刷)拉十字控制线(鱼线),用1:2~1:3 的干硬性水泥砂浆铺找平层(干硬程度以手捏成团,落地即散为宜)。

    铺好后用靠尺板刮平,再用抹子拍实找平,面积以能铺3m2左右为宜厚度控制在放上**石(花岗石)板块时高出面层水平线3~4mm7 铺**石(花岗石)板块板块需预先用水浸湿,外表阴干无明水前方可铺装根据房间拉的十字控制线,纵横各铺一行,作为大面积铺石材标筋用依据试拼时的编号、图案及试排的缝隙(一般为lmm 以内),在十字控制线交点开场铺砌先试铺,即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆找平层上,用橡皮锤敲击板材的木垫板(不得用橡皮锤或木锤直接敲击板块,以免将板材敲裂或敲破)振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆外表与板块之间是否相吻合,如发现有空虚之处,用砂浆填补实,然后正式镶铺,在板材反面满刮一层水泥素浆(1:0.5),再铺板块安放时四角同时往下落,用橡皮锤或木锤轻击板材上的木垫板,根据水平线用靠尺找平,铺完第一块,向两侧和后退方向顺序铺砌铺完纵、横行之后有了标准,可分段分区依次铺砌,一般房间先里后外进展,逐步退至门口,注意与楼道接缝的配合交圈以前使用干硬性水泥砂浆,是为了使外表平整,一般把水泥砂浆铺得较厚(40~70mm),铺完砂浆后试铺工艺复杂,铺设完毕后,要养护改良方法为:l、确保楼地面基底标高准确,在浇筑混凝土楼板时就严格控制楼板厚度和标高。

    2、石材加工时规格尺寸要严格按规定验收,可以用高强、快硬砂浆,并掺入胶料或外加剂, 相对减小养护时间,铺设前必须使基层混凝土保持湿润状态3、另外,用水泥砂浆铺设石材,容易产生大面积水渍污染(永久性的),甚至泛黄等不良现象,对美观会造成极坏影响,为消除这类通病,可对石材进展防污染处理,用石材防污染剂对石材的6 个面进展涂刷或喷抹,防污染剂可渗入石材假设干毫米,对防止石材污染起重要作用(同时适用外立面干挂石材)8 灌缝、擦缝在板块铺砌后l~2 昼夜进展灌浆擦缝根据**石(花岗石)颜色,选择一样颜色矿物颜料和水泥拌合均匀,调成l:l 稀水泥浆,用浆壶**灌入板块之间的缝隙中(可分几次进展),并用长把刮板把流出的水泥浆刮向缝与板面擦平,同时将板面上水泥浆擦净,使**石(花岗石)面层的外表干净,以上工序完成后,对面层加以覆盖保护养护时间7d9 打蜡当水泥砂浆结合层到达强度后(抗压强度到达1.2MPa 时)方可打蜡,外表清理干净,打蜡用蜡包在布内,在面层上薄薄地涂一层成蜡,待干后用钉有帆布或麻布的磨石机打蜡,二遍成活10 踢脚板工艺流程对于**石(花岗石)踢脚板,在墙面抹灰时,要空出一定高度不抹(一般以楼地面层向上量150mm为且),以使可以控制踢脚的出墙厚度,所以采用灌浆法。

    灌浆法:根据+0.5m水平控制线,测出踢脚板上口水平线,弹在墙上,再用线坠吊线确定出踢脚板的出墙厚度,一般8~10mm拉踢脚板上口水平线,在墙两端各安装一块踢脚板,其上楞高度在同一水平线内,出墙厚度要一致,然后逐块依顺序安装,随时检查踢脚板的水平度和垂直度相邻两块之间及踢脚板与地面、墙面之间用石膏稳定灌1:2 稀水泥砂浆,并随时把溢出的砂浆干净,待灌入的水泥砂浆终凝后,把石膏铲掉用棉丝蘸与踢脚板同颜色的稀水泥浆擦缝,踢脚板的面层打蜡同地面一起进展,方法参照前述手工进展,镶贴踢脚板,板缝宜与地面的**石(花岗石)板缝构成骑马缝,注意在阳角处,需磨角,留出4mm不磨,保证阳角有一等边直角的缺口;阴角保证大面踢脚板压小面踢脚板成品保护.1 运输**石(花岗石)板块和水泥砂浆时,应采取措施防止碰撞已做完的墙面、门口等3.4.5.2 铺砌**石(花岗石)板块过程中,操作人员应做到随铺随用干布擦净石材面上的水泥浆痕迹3.4.5.3 在**石(花岗石)地面上行走时,找平层水泥砂浆的抗压强度不得低于1.2MPa3.5.5.4 **石(花岗石)地面完工后,房间应封闭或在其外表加以覆盖保护3.4.6 应注意的质量问题3.4.6.1 板面空鼓:由于混凝土垫层清理不净或浇水湿润不够,刷素水泥浆不均匀或刷的面积过大、时间过长已风干,干硬性水泥砂浆任意加水,**石板面有浮土未浸水湿润等等因素,都易引起空鼓。

    因此必须严格遵守操作工艺要求,基层必须清理干净,结合层砂浆不得加水,随铺随刷一层水泥浆,**石板块在铺砌前必须浸水润湿3.4.6.2 接缝上下不平、缝子宽窄不均;主要原因是板块本身有厚薄及宽窄不匀、窜角、翘曲等缺陷,铺砌时未严格拉通线进展控制等因素,均易产生接缝上下不平、缝子不匀等缺陷所以应预先严格挑选板块,但凡翘曲、拱背、宽窄不方正等块材剔除不予使用铺设标准块后,应向两侧和后退方向顺序铺设,并随时用水平尺和直尺找准,缝子必须拉通线不能有偏差房间内的标高线要有专人负责引入,且各房间和楼道内的标高必须相通一致3.4.6.3 过门口处板块易活动:一般铺砌板块时均应从门框以内操作,而门框以外与楼道相接的空隙(即墙宽范围沟)面积均后铺砌,由于过早上人,易造成此处活动在进展板块翻样提加工定货方案时,应同时考虑此处的板块尺寸,并同时加工,以便铺砌楼道地面板块时同时操作3.4.6.4 踢脚板不顺直,出墙面厚度不一致:主要由于墙面平整度和垂直度不符合要求,镶踢脚板时未吊线、未拉水平线,或在墙面抹灰时没甩出踢脚板位置,随墙面镶贴所造成在镶踢脚板前,必须先检查墙面的垂直度、平整度,如超出偏差,应进展处理后再镶贴。

    3.5 木地板地面工程3.5.1 施工准备3.5.1.1 作业条件3.5.1.1.1 加工定货材料土已进场,并经检验符合设计图纸要求3.5.1.1.2 木地板不宜在潮湿的室内施工,防止地面潮湿导致地板变形3.5.1.1.3 弹好+0.5m 水平控制线3.5.1.2 材料准备企口板、毛地板、木格栅和垫木等3.5.1.3 施工机具小电锯、手提钻、手锯、锤子、冲子、改锥、钳子、撬棍、方尺、钢尺、割角尺、墨斗等3.5.2 质量要求质量要求符合?建筑地面工程施工质量验收标准?(GB50209-2002)的规定工程序号检查工程允许偏差或允许值主控工程1材料质量第7.2.7 条2木格棚安装结实垂直3面层铺设第条一般工程1外表质量第条2面层间隙第7.2.5 条、第7.2.11 条3拼花地板第7.2.12 条4踢脚线第7.2.13 条5面层允许偏差板面缝隙宽度拼花地板0.2mm硬木地板0.5mm松木地板1.0mm外表平整度拼花、硬木地板2.0mm松木地板3.0mm踢脚线上口平齐3.0mm板面拼缝平直3.0mm相邻板材高差0.5mm踢脚线与面层接缝1.0mm3.5.3 工艺流程弹好格栅安装位置线及标高安装格栅,铺设毛地板铺设木地板安装木踢脚3.5.4 施工工艺3.5.4.1 空铺式木格栅(其间无填料)的两端应垫实钉牢。

    当采用地垄墙、墩时,应与格栅固定结实木格栅与墙间应留出不小于30mm 的缝隙3.5.4.2 实铺式木格栅(其间有填料)的截面尺寸、间距及稳固方法等均应按设计要求铺设木格栅作防腐处理3.5.4.3 铺设前必须去除毛地板下空间内的刨花等杂物3.5.4.4 毛地板铺设时,应与格栅成30°或45°斜向钉牢,并使其髓心向上,板间的缝隙不大于3mm,与墙之间留有8~12mm 空隙,外表应刨平3.5.4.5 踢脚板用钉与墙内防腐木砖钉牢,钉帽砸扁冲入板内踢脚板要求与墙紧贴,上口平直踢脚板接缝处应作企口或错口相接,在90°转角处应作45°斜角相接踢脚板与木地板面层交接处钉设木压条3.5.5 成品保护3.5.5.1 木地板材料应码放整齐,使用时轻拿轻放,不可以乱扔乱堆,以免损坏棱角3.5.5.2 木地板上作业应穿软底鞋,且不得在地板面上敲砸,防止损坏面层3.5.5.3 木地板施工应注意保证环境的温度、湿度施工完应及时覆盖塑料簿膜,防止开裂变形3.5.5.4 通水和通暖时应注意节门及管道的三通、弯头等处,防止渗漏后浸湿地板造成地板开裂和起鼓3.5.6 平安措施使用电开工具时,一定要遵循操作规程,以免发生意外。

    3.6 石膏(埃特)板吊顶工程3.6.1 施工准备3.6.1.1 作业条件3.6.1.1.1 在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,已经过隐蔽验收3.6.1.1.2 已确定灯位、通风口及各种照明孔口的位置3.6.1.1.3 顶棚罩面板安装前,应作完墙、地湿作业工程工程3.6.1.1.4 搭好顶棚施工操作平台架子3.6.1.1.5 轻钢骨架顶棚在大面积施工前,应做样板,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进展构造处理,经鉴定后再大面积施工3.6.1.2 材料准备轻钢龙骨、配件、吊扦、膨胀螺栓、自攻螺钉、拉铆钉、石膏板、纸带、石膏粉等,进场检验合格且有出厂质量证明文件3.6.1.3 施工机具型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等3.6.2 质量要求质量要求符合?建筑装饰装修工程质量验收标准?(GB50210-2001)的规定工程序号检查工程允许偏差或允许值主控工程1标高、尺寸、起拱、造型第6.2.2 条2饰面材料第6.2.3 条3吊杆、饰面材料安装第6.2.4 条4石膏板接缝第6.2.5 条5面层铺设第6.2.6 条一般工程1预制构件支承位置和方法第条2安装控制标志第6.2.8 条3预制构件吊装第6.2.9 条4临时固定措施和位置校正第6.2.10 条5允许偏差工程纸面石膏金属板矿棉板模板、塑料板、格栅外表平整度3222接缝直线度31.533接缝上下差111.513.6.3 工艺流程弹顶棚标高水平线画龙骨分档线安装主龙骨吊杆安装主龙骨安装边龙骨安装次龙骨安装石膏板涂料饰面清理分项、检验批验收3.6.4 施工工艺3.6.4.1 弹顶棚标高水平线:根据设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上画好龙骨分挡位置线。

    3.6.4.2 安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装φ8 吊杆吊杆安装选用膨胀螺栓固定到构造顶棚上吊杆选用规格符合设计要求,间距小于1200mm3.6.4.3 安装主龙骨:主龙骨间距为900~1200mm主龙骨用与之配套的龙骨吊件与吊杆相连3.6.4.4 安装次龙骨:次龙骨间距为500mm~600mm,采用次挂件与主龙骨连接3.6.4.5 刷防锈漆:轻钢骨架覃面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆3.6.4.6 安装石膏板:石膏板与轻钢骨架固定的方式采用自攻螺钉固定法,在已装好并经历收轻钢骨架下面(即做隐蔽验收工作),安装9.5mm 厚石膏板安装石膏板用自攻螺丝固定,固定间距板边为200mm,板中为300mm自攻螺丝固定后点刷防锈漆3.6.4.7 接缝处理:在板接缝间采用粘贴纸带嵌缝膏进展嵌缝处理3.6.4.8 吊顶工程验收时应检查以下文件和记录:3.6.4.8.1 吊顶工程的施工图、设计说明及其他设计文件;3.6.4.8.2 材料的产品合格证书、性能检测报告、进场验收记录和复验报告;隐蔽工程验收记录;3.6.4.8.4 其它施工记录。

    3.6.5 成品保护3.6.5.1 轻钢骨架、罩面板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不受潮、不生锈3.6.5.2 装修吊顶用吊杆严禁挪做机电管道、线路吊挂用;机电管道、线路如与吊顶吊杆位置矛盾,须经过工程技术人员同意后更改,不得随意改变、挪动吊杆3.6.5.3 吊顶龙骨上制止铺设机电管道、线路3.6.5.4 轻钢骨架及罩面板安装应注意保护顶棚内各种管线,轻钢骨架的吊杆、龙骨不准固定在通风管道及其他设备件上3.6.5.5 为了保护成品,罩面板安装必须在棚内管道、试水、保温等一切工序全部验收后进展3.6.5.6 设专人负责成品保护工作,发现有保护设施损坏的,要及时恢复3.6.5.7 工序交接全部采用书面形式由双方签字认可,由下道工序作业人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下道工序作业人员对防止成品的污染、损坏或丧失负直接责任,成品保护专人对成品保护负监视、检查责任3.6.6 平安措施3.6.6.l 现场临时水电设专人管理,不得有长流水、长明灯3.6.6.2 工人操作地点和周围必须清洁整齐,做到活完脚下清,工完场地清,制定严格的成品保护措施3.6.6.3 持证上岗制:特殊工种必须持有上岗操作证,严禁无证上岗。

    3.6.6.4 中小型机具必须经检验合格,履行验收手续前方可使用同时应由专门人员使用操作并负责维修保养必须建立中小型机其的平安操作制度,并将平安操作制度牌挂在机具旁明显处3.6.6.5 中小型机具的平安防护装置必须保持齐全、完好、灵敏有效3.6.6.6 使用人字梯攀高作业时只准一人使用,制止两人同时作业3.7 铝扣板吊顶工程3.7.1 施工准备3.7.1.1 作业条件3.7.1.1.1 安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种照明孔口的位置3.7.1.1.2 顶棚罩面板安装前,应作完墙、地湿作业工程工程3.7.1.1.3 搭好顶棚施工操作平台架子3.7.1.1.4 轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进展构造处理,经鉴定后再大面积施工3.7.1.2 材料准备铝合金方板板材、龙骨、吊杆等3.7.1.3 施工机具冲击钻、无。
