2022年加油站油气回收专项施工方案

文档格式:DOC| 5 页|大小 16KB|积分 15|2022-02-21 发布|文档ID:56260378
第1页
下载文档到电脑,查找使用更方便 还剩页未读,继续阅读>>
1 / 5
此文档下载收益归作者所有 下载文档
  • 版权提示
  • 文本预览
  • 常见问题

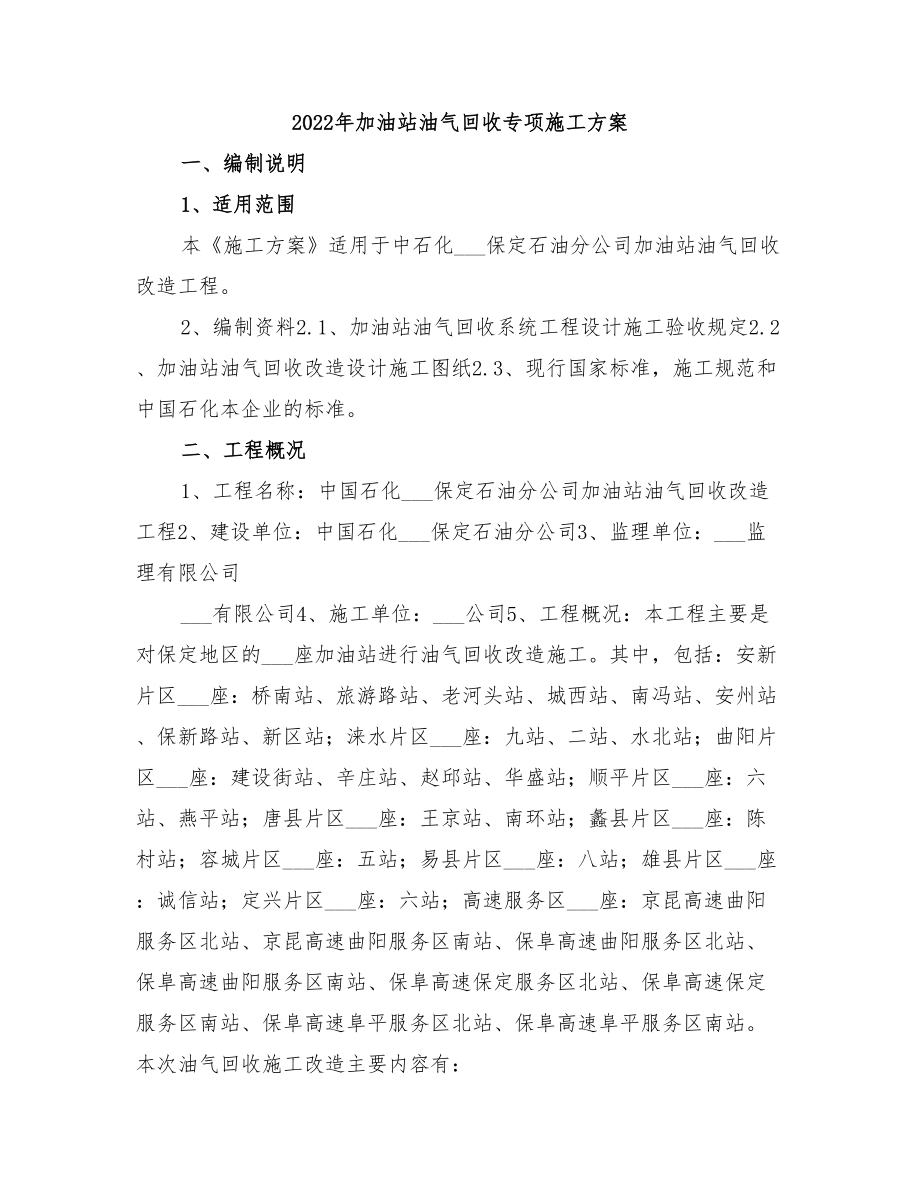

  • 2022年加油站油气回收专项施工方案一、编制说明1、适用范围 本《施工方案》适用于中石化___保定石油分公司加油站油气回收改造工程2、编制资料2.1、加油站油气回收系统工程设计施工验收规定2.2、加油站油气回收改造设计施工图纸2.3、现行国家标准,施工规范和中国石化本企业的标准二、工程概况1、工程名称:中国石化___保定石油分公司加油站油气回收改造工程2、建设单位:中国石化___保定石油分公司3、监理单位:___监理有限公司         ___有限公司4、施工单位:___公司5、工程概况:本工程主要是对保定地区的___座加油站进行油气回收改造施工其中,包括:安新片区___座:桥南站、旅游路站、老河头站、城西站、南冯站、安州站、保新路站、新区站;涞水片区___座:九站、二站、水北站;曲阳片区___座:建设街站、辛庄站、赵邱站、华盛站;顺平片区___座:六站、燕平站;唐县片区___座:王京站、南环站;蠡县片区___座:陈村站;容城片区___座:五站;易县片区___座:八站;雄县片区___座:诚信站;定兴片区___座:六站;高速服务区___座:京昆高速曲阳服务区北站、京昆高速曲阳服务区南站、保阜高速曲阳服务区北站、保阜高速曲阳服务区南站、保阜高速保定服务区北站、保阜高速保定服务区南站、保阜高速阜平服务区北站、保阜高速阜平服务区南站。

    本次油气回收施工改造主要内容有:(1)增设卸油油气回收、加油油气回收系统2)部分加油站涉及改造出油管、卸油管3)对汽油人孔盖厚度不达标的进行人孔盖更换4)增设液位仪及报警系统5)增设卸油防溢油阀6)对破坏部分地面及其他结构进行修复7)加油站其他零星工程6、质量等级:合格部署、___准备1、按照图纸所述工作范围及我公司以往施工经验,初步确定本工程施工总工期为___天分多个施工段进行施工,单个加油站工期控制在___天2、公司成立项目部,项目班子以项目经理为首,技术、安全、物资、设备均由专人负责技术准备由技术负责人牵头,带领工程技术人员积极主动与设计单位、建设单位做好图纸会审及现场考察工作,编制施工计划,完成施工方案的报审工作3、劳动力准备按照开工日期和劳动力需求计划,___工人进场,安排好职工生活,并进行安全、消防和文明施工教育需持证上岗的管理人员或特殊工种操作人员做好验证或岗前培训取证工作物力准备按照施工图和施工方案要求,提前预制加工一些材料、成品、半成品的提前定货或采购,在材料质量上坚决把关、质量达不到要求坚决不进场,确保工程质量配置充足的施工机械,并做好使用前的维修和保养,对易损、易坏配件做好足量库存,保证机械设备的运转率良好,确保工程工期。

    主要施工机械设备表 序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1挖掘机(带___头) ___台   良好___管道沟地面及管够挖土租赁2电焊机300型___台___3良好管道自有3角磨机___台___0.1良好管道自有4切割机 ___台___1.5良好工艺管道切割自有5液压弯管机台___台___/___0.5良好电线管自有6气泵 ___台___3.0良好管道打压自有7气夯机HW___台保定___3.0良好地面自有8插入式振捣器HZ6P-70A___台______2.0良好地面自有9油气检测仪 ___台___ 良好罐区自有10金属探测仪 ___台___ 良好管道自有13自卸汽车16T___台___ 良好垃圾清理租赁                       四施工方案、施工前的工作1.1、接到通知后加油站停止营业1.11、拆卸油罐人孔井内所有管线法兰,并___盲板封堵施工工艺2.1、动工前用油气检测仪对作业区进行检测,确保无油气的情况下再动工2.18、加油机上油管线连接正确,保证不漏油,接地线连接牢固,电源线___符合防爆要求并由站长联系有关部门通知信息处恢复加油机内IC卡、管控机、税控的正常运转。

    确保质量的措施 1、质量目标工程质量达到检验评定标准合格率___%,单位工程质量确保合格2、质量保证体系本工程成立以项目经理为组长,并与项目技术负责人等组成项目质量领导小组,全面负责质量保证工作通过质检员对工序的监控和计量检测对材质监控,并对施工准备过程、施工生产过程和交工验收过程进行质量控制及其管理3、质量保证措施施工前应严格按国家现行施工规范和验评标准编写工程施工___设计对全体员工进行培训,增强质量意识,牢固树立“质量是企业的生命”和“为用户服务”的思想设立专职质检员负责工程质量检查和成品保护质量领导小组每日对正在施工的项目进行质量巡查,并经常性的开展专项质量检查活动.保证工期的措施为确保本工程___天的工期目标的实现,特制定以下措施:1、___管理措施1.___项目经理部实行岗位责任制,分工明确、清晰、责任到位,奖罚分明1.2加强现场施工计划协调工作,根据施工条件的不断变化及时调整作业计划,加强调度职能,实行长计划、短安排,通过日计划的布置和实施保证总计划的实现1.3灵活调动劳动力,必要时实行弹性作息制度___昼夜施工,以及双班作业的办法1.4配套材料进场计划早安排,早落实,防止临阵磨___,导致窝工等现象。

    2、技术措施2.1做好施工准备工作,制定切实可行的施工方案,科学合理的安排施工顺序和工序搭接2.2采用先进施工技术,提高工效,确保工期质量等2.3科学合理地___平面立体交叉作业施工,形成各分部分项工程的时间上、工序上、空间上充分利用与合理搭接2.4所有工艺管线在动火区域内预制完毕后抬至现场进行___安全___措施及安全管理制度1、安全___措施1.___项目经理对该工程安全生产负全面领导责任,安全员负检查,监督验证责任,操作者本人应当遵章守律1.2建立以项目经理为领导的安全生产领导小组,负责落实安全生产技术措施及管理工作,消除事故隐患,完善防护措施,检查、监督、验证和制定各项安全生产的管理制度2、安全管理制度2.1安全技术交底制各级管理人员需亲自逐级进行书面交底2.8、现场在显著部位挂设足够的安全提示、警告标志,夜间加班要有足够的照明度 1、建立文明施工和环境保护领导小组,项目经理任组长,专职安全员全面负责文明施工及环境保护工作2、文明施工领导小组的职能:制定本工程的文明施工和环保要求细则,针对每个施工阶段制定具体措施,对施工文明施工情况进行检查指导,制定奖惩措施3、遵守___省对施工的环保要求,减少对附近居民噪音、空气的污染。

    4、合理安排施工时间,夜间一般不施工5、水泥、石灰、土方等材料运输时,采取遮盖防护措施,防止粉尘对空气的污染各类设备机动车辆等选用较好油燃料完善消排烟系统,减小大气污染7、根据施工平面图,围挡搭设整齐,合理布置机械设备,物料堆放整齐,安全标识齐全、醒目8、每天施工产生的垃圾及时清运,做到“工完料净场地清”,并每天安排专人打扫施工现场的卫生。
