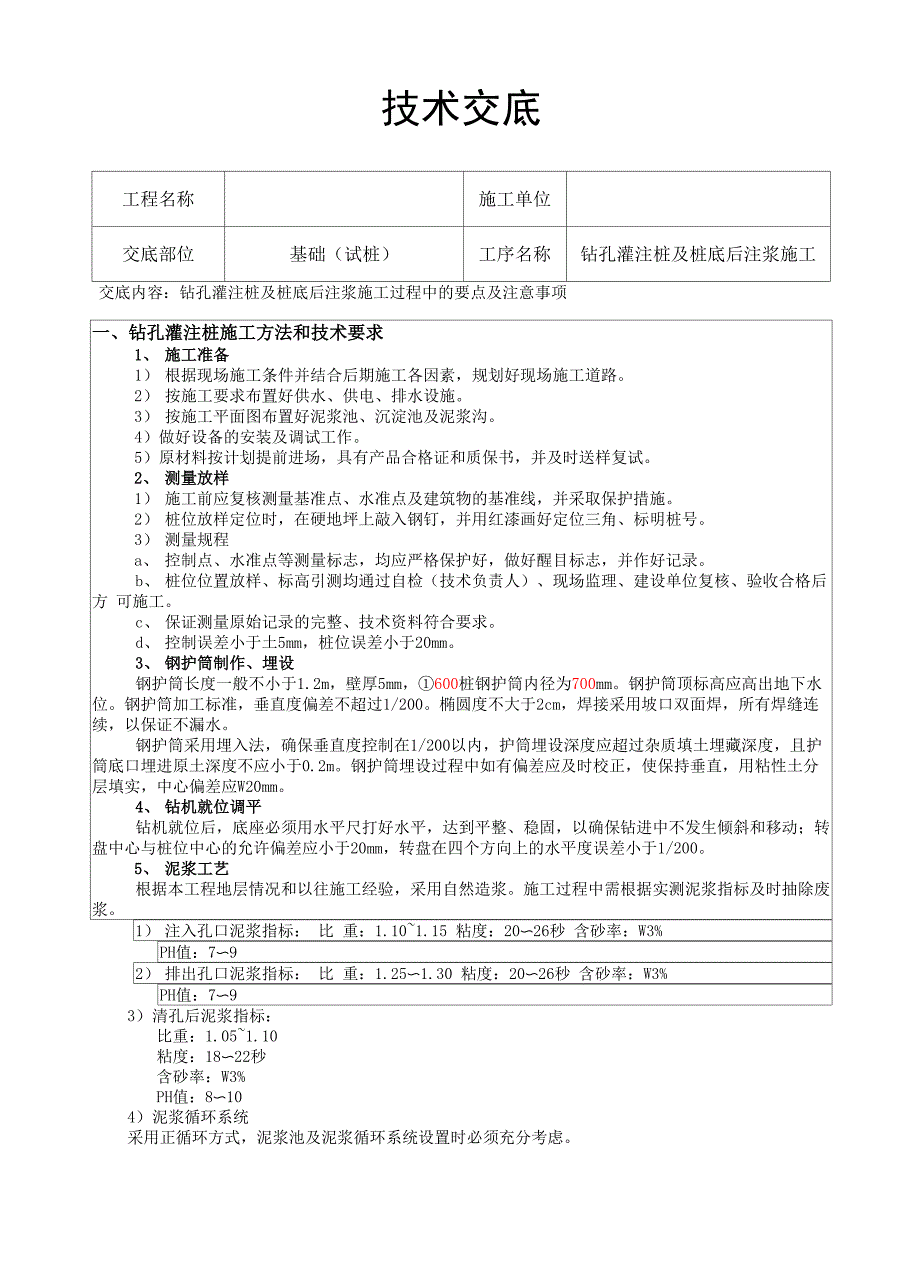

钻孔灌注桩及桩底后注浆施工技术交底

技术交底工程名称施工单位交底部位基础(试桩)工序名称钻孔灌注桩及桩底后注浆施工交底内容:钻孔灌注桩及桩底后注浆施工过程中的要点及注意事项一、钻孔灌注桩施工方法和技术要求1、 施工准备1) 根据现场施工条件并结合后期施工各因素,规划好现场施工道路2) 按施工要求布置好供水、供电、排水设施3) 按施工平面图布置好泥浆池、沉淀池及泥浆沟4) 做好设备的安装及调试工作5) 原材料按计划提前进场,具有产品合格证和质保书,并及时送样复试2、 测量放样1) 施工前应复核测量基准点、水准点及建筑物的基准线,并采取保护措施2) 桩位放样定位时,在硬地坪上敲入钢钉,并用红漆画好定位三角、标明桩号3) 测量规程a、 控制点、水准点等测量标志,均应严格保护好,做好醒目标志,并作好记录b、 桩位位置放样、标高引测均通过自检(技术负责人)、现场监理、建设单位复核、验收合格后方 可施工c、 保证测量原始记录的完整、技术资料符合要求d、 控制误差小于土5mm,桩位误差小于20mm3、 钢护筒制作、埋设钢护筒长度一般不小于1.2m,壁厚5mm,①600桩钢护筒内径为700mm钢护筒顶标高应高出地下水 位钢护筒加工标准,垂直度偏差不超过1/200。
椭圆度不大于2cm,焊接采用坡口双面焊,所有焊缝连 续,以保证不漏水钢护筒采用埋入法,确保垂直度控制在1/200以内,护筒埋设深度应超过杂质填土埋藏深度,且护 筒底口埋进原土深度不应小于0.2m钢护筒埋设过程中如有偏差应及时校正,使保持垂直,用粘性土分 层填实,中心偏差应W20mm4、 钻机就位调平钻机就位后,底座必须用水平尺打好水平,达到平整、稳固,以确保钻进中不发生倾斜和移动;转 盘中心与桩位中心的允许偏差应小于20mm,转盘在四个方向上的水平度误差小于1/2005、 泥浆工艺根据本工程地层情况和以往施工经验,采用自然造浆施工过程中需根据实测泥浆指标及时抽除废 浆1) 注入孔口泥浆指标: 比 重:1.10~1.15 粘度:20〜26秒 含砂率:W3%PH值:7〜92) 排出孔口泥浆指标: 比 重:1.25〜1.30 粘度:20〜26秒 含砂率:W3%PH值:7〜93) 清孔后泥浆指标:比重:1.05~1.10粘度:18〜22秒含砂率:W3%PH值:8〜104) 泥浆循环系统采用正循环方式,泥浆池及泥浆循环系统设置时必须充分考虑泥浆池采用移动式泥浆箱,根据与钻机之间的泥浆输送采用泵送和泥浆沟自流输送相结合的方法。
6、钻进成孔根据不同的地层参数、特点,合理控制钻进参数(钻速、钻压)相邻桩距小于4d时,钻孔必须跳打,以免串浆和连孔,或混凝土灌注后相隔36小时以上,方能在 相邻孔位施工钻进过程中应切实计算好钻杆和钻具长度,以便丈量杆上余尺,正确计算孔深加接钻杆应先将钻 具稍提离孔底,待泥浆循环2〜3分钟再拧卸钻具钻进中,上下串动钻具要适当,最好一根钻杆打完,在加钻杆前串动几下即可,既达到将孔内粘泥 块打碎及使孔拉直的目的,又不致于造成钻杆脱扣和加快连接处的磨损钻孔深度不得小于设计孔深,超深不得大于30cm成孔垂直度偏差工程桩不超过1/100,桩位偏差 不大于50mm成孔质量控制指标一序号标差抄置 査位 跻或1X开孔筒 护定 稳、 直 垂前 孔 开况 情前 孔 开径 直 头 钻前 孔 开量 测 尺 钢2泥浆孔浆粘!••,率9 5砂~ 1.1含 7 L 22:~%, 重18<4 比^:池 循浆 泥孔浆粘X,率9 O砂~ 0含7 ~25#,晌 L26P :~%, 重20<4 比^:口 孔速 转n b i kpar/m 5kor 2 7 r 14 压 钻时 进 钻情鉀常 杆正 也否 皿是 的况4终 孔 检 查前 钻 提量后 钻 提后 钻 提度 直 垂后 钻 提后 钻 提7、清孔钻孔完成之后,经测量检查达到设计标高并经监理工程师确认,即可进行清孔。
清孔采用正循环清 孔,清孔时将钻头提离孔底0.5m,输入泥浆进行清孔对孔内的泥渣及沉淀物,边清渣边测量至孔底的 残渣吸完为止,并应孔内的泥浆面不能降低过快,以致来不及补充泥浆或泥浆的比重降低过快导致塌孔1) 第一次清孔:利用成孔钻具直接进行清孔时间应不少于30min2) 第二次清孔:利用导管进行一次清孔后,提出钻杆,测量孔深,并抓紧时间安放钢筋笼和混凝 土导管,在导管的顶端安装专用清孔接头,与泥浆泵相连接,向孔内泵入泥浆,清孔后的泥浆比重符合 要求,直到孔底沉渣符合要求测孔深和沉渣由专人用测绳进行检测,孔底沉渣不大于100mm第二次清 孔后至灌注砼的时间间隔不超过0.5小时8、钢筋笼加工制作钢筋笼分节制作,以9定尺长度分节吊放,焊接连接而成;主筋的搭接以50%错开 钢筋笼制作前,应将主筋校直、除锈,下料长度要准确;钢筋笼制作允许偏差:序号项目允许偏差(mm)备注1钢筋笼直径±10主筋外径2钢筋笼长度土 503箍筋间距±204保护层+20, -10主筋外筋起算主筋保护层为55mm,允许偏差为+20mm,T0mm,为保证保护层厚度,在钢筋笼侧焊接定位垫块,每 组垫块纵向间距4m,每组三块,均匀分布于同一截面的主筋上。
钢筋笼纵向钢筋采用焊接方式钢筋笼垂直主筋之接头须能承受1.25倍钢筋极限拉力或压力,同一 断面错开接头不超过50%焊接接头应符合《钢筋焊接及验收规程》(JGJ18-2003)的有关规定加强箍 筋与主筋采用电弧焊点焊连接,螺旋箍筋与主筋可直接点焊或铁丝绑扎并间隔点焊I级钢筋采用E43 焊条,II、III级钢筋采用E50焊条制作好的钢筋笼应摆放在平坦地段防止变形,且应平卧堆放,堆放高度不得超过二层现场使用钢筋必须具有质保书、生产许可证,并经现场抽样检测后方可使用,钢筋以每一批号、每 种规格、每60T抽检一组,不足60t也按一组抽检8、钢筋笼的加工与安装1、钢筋笼加工(1) 钢筋笼根据9米长定尺钢筋采用分节制作,并预留一定搭接长度,搭接长度应满足设计及规范要 求2) 施工现场搭设钢筋笼制作棚,并加工专用钢筋笼制作架子3) 为控制保护层厚度,在钢筋笼主筋上,每隔3米设置一道定位块,沿钢筋笼周围对称布置3只 在焊接过程中应及时清渣4) 钢筋笼主筋连接按设计要求进行,相邻两根主筋接头间距(中心距)235d,在同一截面上接头 不大于50%5) 焊缝要求:主筋采用10d单面满焊,焊缝应满足以下要求:序号项目允许范围备注1长度10d单面焊2宽度>0.7d3高度>0.3d(6) 钢筋笼采用螺旋箍筋与主筋绑扎点焊形成,主筋与螺旋筋的全部交点必须50%焊接牢固(间隔点 焊,呈“梅花状”,加强箍与主筋的交点必须全部焊接牢固,焊接过程中应及时清渣。
3、钢筋笼安装(1) 钢筋笼分节形成,必须由钢筋工班长自检,安放前由质量员会同监理进行验收,并当场进行隐蔽 工程验收签证,未经验收的钢筋笼不得下放2) 钢筋笼堆放场地应平整,堆放层数不得超过二层,并分别挂牌做好状态标识3) 为保证钢筋笼的标高符合设计要求,由测量工测定钻机平面标高,由施工员测定焊接吊筋长度4) 钢筋笼吊放后允许的偏差:序号项目单位允许范围1钢筋笼标高cm±102钢筋笼中心位置mm±10(5)钢筋笼安放:钢筋笼吊放采用钻机自身下笼的方法,钢筋笼孔口焊接采用垂直对中法,上节笼垂 直于下节笼,应位于孔的中心位置,做到上、下节笼的中心轴线重合,然后用吊机吊放至孔内设计深度 并固定6)钢筋笼吊放时,吊筋长度应根据孔口实测标高计算确定11、桩基说明及水下砼浇注(严格按图纸及招标文件施工) 1,陽前删躺嵋酗伽删酬删册脚删■删翩躺6」浙遠魁躺柳榔綱嗣am晰1肚曲讪麻訓抵lOSGBin /溝脚稀ffi醐酬谢殳榊諏H脱酗1M陨逸删細娥监轍㈱m饥 ttMBMioSGsmtOMOWm關1删礪側斶緬》嗣册螂诙酬脚%斯外乳覷制姗|斫就腳%「 耐枷tUMB删蝴B何眦醐师训牖刪规删欄加恥肿酗桶邺伽-妣 肛诙«1跚测观讲敝魏加恥耐那4榊飙(他紺航删堀琐M删腳底曲』悯孤駅脚關«尿m肪蹴眦*以翩谢賺朋腑淤憶鞠制就陽躺SB祁轼8 ^3^00:⑴勵細㈱脚如碾mw谴低就划鑰楓I训®®眯 ⑺尿魁楓財械師瑚鮒峨虹榔躺林槪删比(B瑞撇皿血跚.?5叫般腿謝慚翊邢側曄楸II碣L軀黜砸■丄輙般监战軀辆艇岡鯛定細縣毬料*■of ^utiMPa mt wmi'mi t RMtnl ■風挝耕何腹虾耳帥踰解鼬獗贩严鬆札(6)IttMHM4 〃5応池隸出那肘? 5MPq ,畝捌細琳豺躺他戯励述力整1W0 ■删询?liffi爛罰3枷札ffiS■肺就朋就幣肺魏札■瓣腹制轉微3吠槿帼縱 幟机却-瞅描鼬僦牡滅 ■ W5L/mino(仍靛"刚文日啊趾谀诃粽帥漑耐聪那训辣冷酬羅迴闌0\%』必紘赧遞 怫(1IM歸脯朋僦1述斛袱池绒虹遛悴翳齬純闕M就赖tn毓航鯨就 彌轨9 ■,底虹巔战卿耳谴淞蒯藏浙删飪・ 血袖縣虾Ml址册飙M黙縣郷用帧1K IWt^HAJW 5t™ 状桥■■翩懈聪備拗SW刪册" ■拥删魏如渐靳吧制冷擱慚能*糙舗肘■灌注过程中应及时测量灌注砼的高度,以指导导管的起拔和拆卸。
灌注过程导管应始终埋在混凝土 中,严禁将导管拔出砼面,砼内应埋管2〜6m深度导管应勤提勤拆,一次提管拆管不得超过10m灌注快完毕,即最后一或两根导管时,应缓慢拔出,使砼面口缓慢弥合,防止拔快,造成泥浆混入灌注完毕后,待混凝土终凝后即可切断钢筋笼吊筋,拔出护筒,清洗导管和护筒,清除孔口泥浆(灌 注时排出的废泥浆引入排污池),然后回填孔口,以保证施工现场安全文明混凝土实际浇灌量不得小于计算值,充盈系数控制值1.0〜1.3砼试块制作与保养:按照设计、规范要求每根桩至少制作150mmX150mmX150mm试块一组,每天所灌注的混凝土应至少 每50立方米采一组试样,每组试样包含三个试体以进行28天的抗压强度测试试块取样应在砼灌注中间取样,取自运输车辆的砼中间部份在制作试件前应将试模清擦干净,并 在其内壁涂上脱模剂砼试块应按规范标准制作,试块制作后应在终凝前用铁钉刻上制作日期、工程部位、设计强度等, 不允许试块终凝后用毛笔等书写拆模后的试件应立即放在温度为20±2°C、湿度为95%护以上的标养室中养护28天(简称“标养”二、钻孔灌注桩质量保证措施1、质量控制要点1) 测量施工质量控制包括桩位、护筒垂直度。
2) 泥浆质量控制包括新浆、循环浆的比重、粘度、含砂率等指标3) 成孔施工质量控制包括成孔垂直度、孔径、孔深、沉渣厚度等4) 钢筋笼制作质量控制包括钢筋连接、钢筋规格、数量、间距、钢筋笼的尺寸和预埋件(声测管、应力计)种类、数量、 位置等5)砼浇注质量控制包括砼标号、砼配合比、初灌量、上升速度、桩顶标高、砼坍落度等2、 检验、试验计划对进场的用于钻孔桩的各种材料要进行必要的检验工作钢材按炉批号进行检测试验,每601组成一个验收批,不足601的也必须做一组试验,钢筋原材料 试验主要时检验钢材的抗拉和冷弯商品砼每50m3做一组抗压试块,且每根桩不少于一组3、 施工质量控制措施桩基施工严格按操作规程施工极其重要,本工程重点做到以下几点:1) 钢护筒中心与设计桩位中心偏差不得大于10mm2) 钻机就位时,将底座转盘调整水平,起吊滑轮缘,转盘中心和护筒中心三者应位于同一铅垂线上, 偏差不得大于20mm3) 开钻时,钻机必须在泥浆循环正常后方可进尺,需连续不断地作业,直到成孔钻进过程中,采 用配重减压钻进方法,以保证成孔的垂直度4) 每台钻机上必须配备地质剖面图,根据钻进情况和地质剖面图掌握钻头所处地层以调整钻进速度。
坚硬地层中进尺应平衡、缓慢,防止断钻、掉钻,松软地层中可适当加快钻进速度5) 钻进过程中,控制孔内泥浆面标高,以保证足够水头压力,维护砂层的安全6) 钻进到设计标高后进行一次清孔一清后下钢筋笼和导管7) 钢筋笼应按图纸所示的准确加工,长度和间距必须满足制作安装质量标准主筋若采用直螺纹套 筒连接,适当增加套筒的长度,确保主筋连接效果,若采用焊接方式,宜用单(双)面搭接焊接方式8) 吊筋必须可靠焊接于主筋上,吊筋上端焊接固定于钢护筒上,并用048X3.5钢管焊接钢筋笼和 护筒,防止钢筋笼在混凝土灌注时上浮9) 商品混凝土混凝土的各项指标必须达到规定的质量要求混凝土初灌量必须保证使导管埋入混凝 土层至少1.5m10) 灌注时,保持导管插入混凝土2〜6m,最小不得小于2m,抽拔导管应缓慢进行,严禁急速提升, 导致混凝土不密实拆除导管前,必须用测绳测混凝土面深度,以决定拆除导管的节数,防止导管拔空11) 混凝土灌注应连续进行,中途不得停止若因某种原因,混凝土不能及时跟上,必须经常提动 导管,防止堵管12) 水下混凝土质量控制措施:混凝土的质量保证措施从以下几个方面进行控制:a、 混凝土的来源本工程均采用商品混凝土,商品混凝土供应商将在有实力的搅拌站中选择,经考察对比后确定,并 通知现场工程师和监理确认后使用。
施工中不但严格按相关规范要求进行检查和试验b、 混凝土的配合比及生产① 施工前根据设计对桩基的混凝土要求,由商品混凝土搅拌站提供混凝土配合比设计单及有关试配 报告,报现场工程师、监理、设计单位审核,经确认后方能按该配合比进行生产② 混凝土浇注前,派专人到混凝土搅拌站进行考察,确保混凝土的原材料符合有关规范要求粗细 骨料、水泥、掺合料、外加剂要有质保书及合格证,并要有进场复验报告③ 混凝土浇注时,加强与商品混凝土供应商的联系,派专人对混凝土的整个生产过程进行监督搅 拌站也应派专人常驻工地现场进行协调c、 混凝土浇注① 混凝土浇注前,由项目工程师组织所有的相关施工人员进行技术质量交底,并做好施工机具、劳 动力安排② 混凝土浇注时,按有关规范要求测试坍落度和制作试块,坍落度控制在200±20mm③ 混凝土浇注应连续进行,不得间断,若发现后续混凝土车接不上时,应减慢浇注速度,等待后续 混凝土车跟进④ 浇注过程中,若坍落度太小,不能随意加水,应坚决退回,以免影响成桩混凝土质量 合理安排成孔施工流程,使浇筑砼尽量放在白天三、桩底后注浆施工方法及技术要求3.1注浆管(器)制作、安放1、 注浆管加工注浆管采用内径25mm,壁厚3.25的钢管。
注浆管采用丝扣的方式连接,应紧密不得有空隙,且导 管不能用作钢筋笼吊点每根桩布设3根注浆管2、 注浆器安装桩端注浆器采用无缝钢管机械加工制作,出浆口采用单向截流阀,密封良好,注浆器通过自带套丝 拧接在注浆管端部桩底注浆的出浆口宜埋入桩底以下土中400cm的深度,一方面可避免出浆口被水泥浆包住,同时也可 以让水泥浆充分加固桩底沉渣或虚土3、 注浆管安装按设计桩长压浆管长度进行断料(压浆管长度=孔深+400mm的进入土体深度+顶部高出地面长度 200mm),注浆管必须与钢筋笼主筋牢靠绑扎,固定于指定标识的主筋上,并与钢筋笼整体分节下放,防 止与位移棒钢护管混淆注浆管每连接好一段,必须使用14#铁丝,每间隔2〜3米与钢筋笼主筋牢固的绑扎在一起,严防压浆 管折断桩端压浆管绑扎在箍筋内侧,与钢筋笼主筋靠近绑扎固定,绑扎点为每道加强筋处,绑扎点间 距为 1.5~2.0 m4、 吊放钢筋笼及注浆管 钻孔桩钢筋笼单节整体吊装,并保持垂直起吊,防止钢筋笼起吊过程中变形而破坏压浆管严格控制钢筋笼下 放深度,严禁悬吊,以免桩端压浆阀埋在混凝土中,影响 压浆效果注浆管每节安装好后,应在管内灌满水检查后 是否密封漏水,防止浇混凝土时水泥浆进入而引起堵管, 若孔内泥浆表面有气泡出现,应将钢筋笼提出来,对压浆 管进行认真检查,若有漏点要进行更换,确认无误后重新 下放钢筋笼。
另外,在钢筋笼节间连接螺旋箍筋时,点焊 不能将注浆管烧破;对露在孔口的压浆管必须用丝堵拧紧, 防止杂物及泥浆掉入压浆管内,确保管路畅通钻孔灌注桩后注浆管路安装记录表工程名称安装日期桩二号桩径 (mm )孔深(m)桩端 标咼 (m)注浆器直径 (mm )长度(m)数量 (个)注 浆 导 管安装项目直径 (mm )节长(m)节数 (个)总长度(m)连接形 式备注桩端甲乙丙注水情况施工单位施工员质量评定一桩帽施工时,桩顶浮浆宜采用人工或风镐凿除,过程中加强监视,严禁将注浆管凿破3.4压浆施工(1)压浆前准备根据工程桩施工进度,对桩身砼强度达70%的桩的桩号及完工日期进行统计列表压浆用水泥进场后,在监理的见证下取样、送样,复试合格后,按成桩顺序进行压浆施工在正式压浆施工前,应认真 检查输浆软管、每根压浆管是否畅通、压力表以及压浆泵的完好性2) 水泥浆配制水泥采用P042.5级新鲜普通硅酸盐水泥,同时要求水泥新鲜、不结块,结块水泥严禁使用用带搅 拌装置的拌浆筒拌浆,水灰比为0.45-0.6,搅拌时间不小于2分钟搅拌好的水泥浆液用孔径不大于3 X3mm的滤网进行过滤,排入配套的储浆桶待压浆3) 压浆注浆是后注浆工艺中的最后环节,注浆过程要控制好注浆压力、浆液水灰比、注浆水泥量这三个指 标。
注浆压力并不是一个固定的指标,操作者应根据压水试验结果,结合土的类别、土的饱满度、地层 岩土性状、桩的长度等因素适当调整,并通过现场试注最终确定压浆前要检查系统运转情况及各参数指标是否达到设计要求;压浆时要做好压力、压浆量、冒浆量 的测量工作,并做好注浆作业记录(包括成桩日期、压浆日期、桩端和桩侧水泥浆压入量、水泥浆泵送 终止压力)及特殊情况处理记录4) 压浆控制注浆压力控制不小于2.5Mpa,流速控制不小于30〜40升/分钟以内,每根注浆管均注入均等量的水 泥浆注浆终止标准应采用注浆量和注浆压力双控原则,以注浆量(水泥用量)控制为主,以注浆压力标 准为辅,当注浆量达到要求时可终止注浆;当注浆压力〉2.5Mpa并持荷3分钟,且注浆量到要求量的75%, 也可终止注浆,否则需要采取补救措施单桩承载力试验为检验钻孔桩桩后压浆技术的效果,注浆后可进行竖向抗压极限承载力试验根据JGJ94—2008《建筑桩基技术规范》要求,在桩身混凝土强度达到设计要求的条件下,承载力检 验应在桩底注浆完成20天后进行四、 桩注浆质量证措施1、 严把原材料质量关,对进场原材料及时取样送检,不合格产品坚决清退出场;2、 严格按照工艺及规范要求制作注浆管底端的单向阀注浆器;3、 认真检查每根注浆管的安放位置是否恰当、是否沉放到孔底、注浆管对接部位是否牢固、无漏气、 漏水,上下管口是否封堵严实;4、 按照先小后大、缓慢加压的原则,控制好注浆压力;5、 严格按照设计要求的水灰比调制浆液,若需调整浆液水灰比,及时通报监理联系设计确认是否调 整;6、 采取一切科学可行的措施,确保单桩注浆量大于等于百分之七十五的设计要求;7、 施工前对施工班组进行后注浆工艺质量交底;提高工人质量意识;8、 对每根桩的注浆情况、现场施工情况及时做好详细记录,发现问题及时处理;9、 以注浆量控制为主,注浆压力为辅,若遇特殊情况,及时与监理和设计进行沟通协商解决。
五、 注浆管堵塞或注浆失败的补救措施1、 喷头打不开:若压力达到6Mpa仍然打不开注浆喷头,说明喷头部位已经损坏或堵塞,不要强行增加压力,可在另 一根管中补足注浆量若两根管都无法开塞,钻机重新引孔注浆或桩侧进行劈裂注浆2、 出现冒浆或逆喷注浆时时常会发生水泥浆沿着桩侧或其它部位冒浆的现象,若水泥浆液是在其它桩或者地面上冒出, 说明桩底已经饱和,可以考虑停止注浆;若从本桩侧壁冒浆且注浆量也满足设计要求,也可以停止注浆; 若从本桩侧壁冒浆且注浆量较少,可将该注浆管用清水或压力水冲洗干净,等已经注入的水泥浆液固化、 堵塞冒浆的毛细孔道后再重新注浆(间歇注浆),也可视情况适当调低水灰比3、 压力过小:当注浆压力长时间低于正常值或地面出现冒浆或周围桩孔串浆,宜改为间歇注浆,间歇时间宜为 30〜50min,或调低浆液水灰比4、 桩身上抬:若注浆中桩身上抬(桩体上抬不能大于3mm),应及时减小注浆压力或停止注浆,以免上覆土层破坏六、 预防施工质量通病的措施质量通病的预防1、 孔斜预防措施钻孔偏斜主要是由于钻机安装就位稳定性差,作业时钻机安装不稳或钻杆弯曲所致;地面软弱或软 硬不均匀;土层呈斜状分布或土层中夹有大的孤石或其它硬物等情形。
施工前先将场地夯实平整,轨道枕木宜均匀着地;钻具要保持垂直度、刚度、同心度,钻头须具有 保径装置,钻机就位必须准确平稳,确保机座处在稳固的地坪上开钻前,为防止钻孔倾斜,首先钻机 在轨上移行就位后,调整钻机转盘的水平,保持钻塔天车转盘中心、桩孔中心在同一铅垂线上进入不 均匀地层或碰到孤石时,钻速要打慢档另外安装导正装置也是防止孔斜的简单有效的方法钻孔偏斜 时,可提起钻头,上下反复扫钻几次,以便削去硬土,如纠正无效,应于孔中局部回填粘土至偏孔处0.5m 以上,重新钻进2、 防止坍孔措施桩基施工过程中一旦发生坍孔,孔壁坍陷的主要原因是土质松散,泥浆护壁不好,护筒周围未用粘 土紧密填封以及护筒内水位不高钻进速度过快、空钻时间过长、成孔后待灌时间过长和灌注时间过长 也会引起孔壁坍陷轻则影响成孔进度,严重时直接影响工程质量和整个工程的进度,给工程带来巨大 的经济损失施工时应采取如下措施防止坍孔:a、 合理安排施工顺序,做到跳孔施工,防止相邻孔施工过程中的泥浆串孔相邻桩施工须距4倍桩 径以上或间隔36h以上b、 针对不同的地层采用合理的转速和转压,适时根据泥浆指标的检测结果调整泥浆粘度、比重等参 数,减少对孔壁稳定性产生的影响。
c、 在松散易坍的土层中,适当埋深护筒,用粘土密实填封护筒四周,使用优质的泥浆,提高泥浆的 比重和粘度,保持护筒内泥浆水位高于地下水位d、 为防止水头压力不足而导致孔壁失稳坍塌,施工过程中应注意确保护筒内水头不低于地下水位e、 搬运和吊装钢筋笼时,应防止变形,安放要对准孔位,避免碰撞孔壁,钢筋笼接长时要加快焊接 时间,尽可能缩短沉放时间成孔后,待灌时间一般不应大于3小时,并控制混凝土的灌注时间,在保 证施工质量的情况下,尽量缩短灌注时间3、 扩径、缩径和糊钻的预防措施在钻进时,造成缩径的主要原因有:①钻锥严重磨耗,焊补或更换不及时②地层中有软塑土,遇 水膨胀后使孔径缩小扩孔一般来说是由于孔壁坍塌造成的钻进中应采取一些相应的预防措施:a、 改进钻头结构:调整刀具的角度、高度,检查钻锥,及时修补或更换,提高钻头的切削能力,提 高排渣能力,从而提高钻进效率b、 在保证孔壁稳定的前提下,在易糊钻的地层钻进时,调整泥浆性能、钻进参数等措施以减少糊钻c、 改进钻进操作方法,可以采取每钻完一根钻杆,上下串拉和重新扫孔防止d、 在易缩径的地层中钻进时,采用钻杆上、下反复扫孔,扩大孔径,或可适当抬高水头高度以及增 大泥浆的粘度和比重的方法来增加泥浆对孔壁的压力,减少缩径。
e、 保证钻头的有效直径满足设计直径4、 卡管的预防措施发生卡管的原因主要有:初灌时,隔水栓堵管;混凝土和易性、流动性差造成离析;混凝土中粗骨 料粒径过大;各种机械故障引起混凝土浇筑不连续,在导管中停留时间过长而卡管;导管进水造成混凝 土离析等预防措施:使用的隔水栓直径应与导管内径相配,同时具有良好的隔水性能,保证顺利排出在混凝土灌注时, 应加强对混凝土搅拌时间和混凝土坍落度的控制水下混凝土必须具备良好的和易性应确保导管连接 部位的密封性,导管使用前应试拼装、试压,试水压力为一般为1.5MPa,以避免导管进水在混凝土浇 筑过程中,混凝土应缓缓倒入漏斗的导管,避免在导管内形成高压气塞在施工过程中,应时刻监控机 械设备,确保机械运转正常,避免机械事故的发生5、 钢筋笼上浮的预防措施钢筋笼上浮主要由于钢筋笼放置初始位置过高,混凝土流动性过小,导管在混凝土中埋置深度过大 钢筋笼被混凝土拖顶上升;当混凝土灌至钢筋笼下,若此时提升导管,由于浇筑的混凝土自导管流出后 冲击力较大,推动了钢筋笼的上浮;由于混凝土灌注过钢筋笼且导管埋深较大时,其上层混凝土因浇注 时间较长,混凝土与钢筋笼有一定的握裹力,如此时导管底端未及时提到钢筋笼底部以上,混凝土在导 管流出后将以一定的速度向上顶升,同时也带动钢筋笼上升。
预防措施:钢筋笼初始位置应定位准确,并与孔口固定牢固加快混凝土灌注速度,缩短灌注时间,或掺外加 剂,防止混凝土顶层进入钢筋笼时流动性变小,混凝土接近笼顶时,控制导管埋深在1.5-2.0m灌注混 凝土过程中,应随时掌握混凝土浇注的标高及导管埋深,当混凝土埋过钢筋笼底端2-3m时,应及时将导 管提至钢筋笼底端以上导管在混凝土面的埋置深度一般宜保持在2-6m,不宜大于5m和小于lm,严禁 把导管提出混凝土面当发生钢筋笼上浮时,应立即停止灌注混凝土,并准确计算导管埋深和已浇混凝 土面的标高,提升导管后再进行浇注,上浮现象即可消失6、断桩、桩身夹层的防止措施断桩、夹层主要由于在浇注混凝土时,导管提升和起拔过多,露出混凝土面,或因停电、待料等原 因造成夹渣,将混凝土桩上下分开的现象;浇注混凝土时,没有从导管内灌入,而采用从孔口直接倒入 的办法灌注混凝土,产生混凝土离析造成凝固后不密实坚硬等现象预防措施:成孔后,必须认真清孔,冲孔后要及时灌注混凝土,避免孔底沉渣超过规范规定灌注混凝土前认 真进行孔径测量,准确算出全孔及首次混凝土灌注量混凝土浇注过程中,应随时控制混凝土面的标高 和导管的埋深,并严格遵守操作规程。
严格确定混凝土的配合比,混凝土应有良好的和易性和流动性, 坍落度损失应满足灌注要求灌注混凝土应从导管内灌入,要求灌注过程连续、快速,准备灌注的混凝 土要足量,在灌注混凝土过程中应避免停电、停水帮扎水泥隔水塞的铁丝,应根据首次混凝土灌入量 的多少而定,严防断裂确保导管的密封性,导管的拆卸长度应根据导管内外混凝土的上升高度而定, 切勿起拔过多质量事故的应急处理1) 成孔遇地下障碍物根据地质勘察报告和物探报告,本工程范围遗留有较多的废旧基础、沟槽等影响钻孔桩施工的障碍 物,但地下障碍情况复杂,不可预见因素多,一旦成孔时遇到地下障碍物,必须采取有效措施及时处理 针对本工程拟考虑通过人工开挖清障的方式进行彻底处理2) 孔壁坍方若属于上部粘性土内的轻微坍方,可通过增大泥浆比重,减速钻进的方式尝试进行继续成孔若成孔过程中发生较大程度的孔壁坍方,应立即停止成孔钻进,缓慢提钻(防止钻头被埋),查清 坍方位置和原因,召开紧急技术会议专题讨论后,采取针对性措施若无法及时制止进一步坍方,可将 坍方桩孔进行回填,将该桩周边的桩施工完毕后,再来施工这一根桩,以避免此桩坍方对周边桩的影响 必要时可将坍方桩的上部土体加固后再行成孔。
3) 掉钻施工过程中应定期检查钻头焊缝及钻杆接头,防止出现钻头、钻尖掉落孔内的现象发生一旦万一发生掉钻,必须立即进行处理首先是提出钻杆,将顶端系有磁铁或挂钩的钢缆放入孔内 进行打捞,捞出掉钻部件后方可继续成孔4) 钢筋笼无法下放到位在钢筋笼下放过程中,钢筋笼有可能会无法顺利下放至设计标高若钢筋笼已基本下放到位,可与 设计单位进行协商,在取得认可的情况下割除顶部高出的钢筋笼,浇灌混凝土因为若将钢筋笼拔起后 重新处理,会给桩孔稳定带来更多的不安定因素若钢筋笼下放离设计的下放深度较多,则必须将钢笼拔出,重新扫孔后再行下放重新扫孔过程中 必须严密注意孔壁的稳定情况5) 导管拔断导管接头必须定期检查,安装时必须旋紧,防止导管拔断如在混凝土浇灌过程中出现拔断导管的 现象,首先必须测定拔断导管时的混凝土面标高,之后重新下放新的导管,新的导管需插入测定的混凝 土面以下2m,使混凝土具备连续性,之后重新浇灌混凝土技术负责人交底时间接受交底人注:本记录一式两份,一份交接受交底人,一份存档。
