施工现场临时用电施工组织设计60596

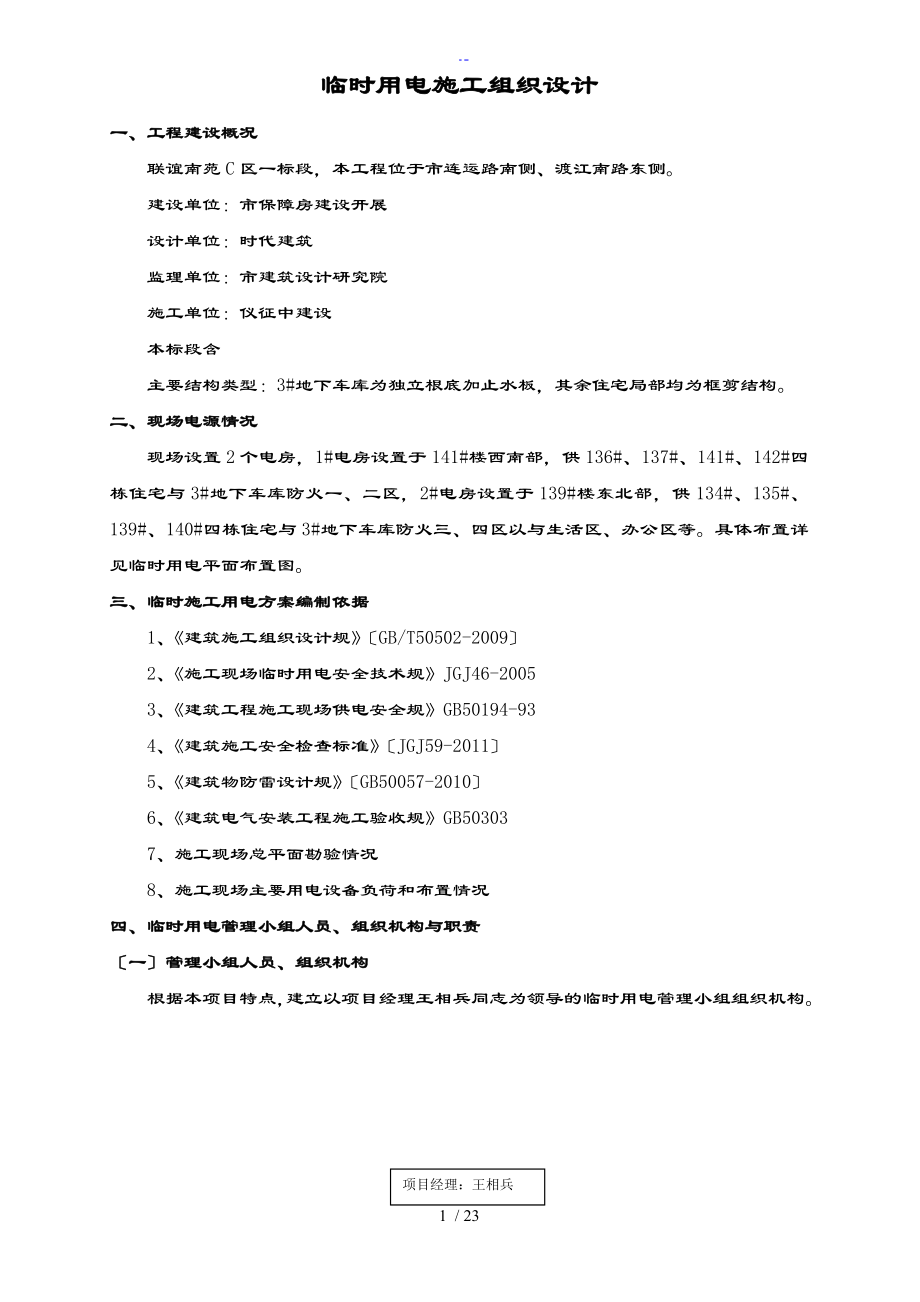

临时用电施工组织设计一、工程建设概况联谊南苑C区一标段,本工程位于市连运路南侧、渡江南路东侧建设单位:市保障房建设开展设计单位:时代建筑监理单位:市建筑设计研究院施工单位:仪征中建设本标段含主要结构类型:3#地下车库为独立根底加止水板,其余住宅局部均为框剪结构二、现场电源情况现场设置2个电房,1#电房设置于141#楼西南部,供136#、137#、141#、142#四栋住宅与3#地下车库防火一、二区,2#电房设置于139#楼东北部,供134#、135#、139#、140#四栋住宅与3#地下车库防火三、四区以与生活区、办公区等具体布置详见临时用电平面布置图三、临时施工用电方案编制依据1、《建筑施工组织设计规》〔GB/T50502-2009〕2、《施工现场临时用电安全技术规》JGJ46-20053、《建筑工程施工现场供电安全规》GB50194-934、《建筑施工安全检查标准》〔JGJ59-2011〕5、《建筑物防雷设计规》〔GB50057-2010〕6、《建筑电气安装工程施工验收规》GB503037、施工现场总平面勘验情况8、施工现场主要用电设备负荷和布置情况四、临时用电管理小组人员、组织机构与职责〔一〕管理小组人员、组织机构根据本项目特点,建立以项目经理王相兵同志为领导的临时用电管理小组组织机构。
项目经理:王相兵项目技术负责人:X春游项目负责人:徐文锁物资设备科:徐国维安质部:方俊 安全员:徐宏居、陈学军 电工班〔二〕临时用电管理小组人员职责组织机构人员名称主 要 职 责项目经理1、项目经理是公司法人的授权代理,是质量、安全、环保、工期、本钱的第一责任人,对施工的全过程负责 2、代表公司履行与业主与协作单位的合同,与时承受业主、监理单位和质检部门的相关指令,并全力组织资源完成 3、负责项目与公司各部门的信息勾通与协调 4、项目的资源组织与调配〔包括人力、物资、资金〕5、负责组织施工员对用电线路和设备做定期检查 项目负责人1、直接负责现场临时用电工程的施工组织、管理措施的实施 2、领导实施各项管理目标与保证措施,并对实施过程监视 3、协调施工用电的穿插和交叉流水作业 4、负责与业主、监理单位、设计单位的总体协调与沟通 5、负责项目创优工作的总体策划与安排布署,对实施过程进展监视项目技术负责人1、对现场临时用电工程质量负有第一技术责任具体负责组织相关人员编制《专题施工方案》,领导新技术、新材料、新工艺的引进和推广应用 2、组织领导三大体系的培训、实施与监视考核。
3、负责审核项目物资计划与工程物资需用计划 4、负责组织现场试验与抽样试验5、负责对项目部管理人员和施工人员安全交底安全、质量员1、负责现场临时用电工程质量、安全检查与监视工作,监视和指导分包单位质量、安全体系的有效运行; 2、负责质量、安全事故的调查和分析,根据处理方案对质量、安全的整改良行监视;3、负责员工的入场教育、考核;负责安全防护措施的落实、防护用品的检查与整改4、按GB/T28001-2001职业安全管理体系实施安全管理与监视 5、现场消防设施的管理与检查,消防培训机电工长1、具体负责现场临时用电施工的安排、管理工作 2、负责组织施工技术保证资料的汇总与管理 3、负责各专业施工班组的交叉、流水作业中用电的组织和协调工作4、主持机电施工各工序的自检、互检和交接检工作 5、按照项目部的施工进度安排组织作业班组进展临时用电布置五、现场勘察与临时用电布置方案根据施工现场场地位置,施工道路、拟建筑物的分布情况和机械设备的分布情况、市电供电源的位置情况,结合现有供配电器材和当前施工现场临电管理要求和《建设工程施工现场供电安全规》GB50194与《施工现场临时用电安全技术规》JGJ46的标准,对本施工现场的临时用电规划提出如下方案。
〔一〕配电系统1、供电分配系统概况设置2个电房,为办公区、生活区和施工现场进展供电采用TN-S接零保护系统,俗称三相五线制系统,整个系统的中性导体和保护导体是分开的三级配电即总配、分配、开关箱三级,三级配电,逐级保护,开关箱达到“一机、一闸、一漏、一箱、一锁〞每台变压器拟设置一个总配电箱,分配电箱、开关箱假如干2、供电线路确定从高压电杆接入电房,通过电房的总配电箱后用主干线电缆送出三级配电示意图如下:开关箱分配电箱总配电箱总电箱和分电箱做接地3、供电线路采用系统选择〔1〕供电方式采用三相五线制TN-S系统在总配电箱起点处进展可靠接地,安装一组接地极保护零线除必须在变压器下端总配电箱处做重复接地外,还必须在配电系统的分电箱处,作重复接地,接地电阻不应大于10Ω工作零线〔N线〕和保护零线〔PE线〕要严格区分,不得混用所有机电设备的金属外壳必须与保护零线做可靠联接按照规要求,PE线截面选择根据相线截面而定〔2〕供配电方式严格按照《施工现场临时用电安全技术规》JGJ46执行,实行三级供电二级保护的原如此,分别设置隔离、短路、漏电、过载保护现场根据需要必须设置备用电源,以保证停电后现浇砼的连续浇注。
4、施工现场线路敷设方式选择因施工现场场地原因,机具较多,为保证施工安全,现场的供电线路全部设定为电缆埋地敷设安装要求按《建设工程施工现场供电安全规》GB50194和《施工现场临时用电安全技术规》JGJ46执行 施工现场配电箱和开关箱: 现场临时配电箱采用统一制作的配电箱,制作要求按《施工现场临时用电安全技术规》JGJ46要求执行5、线路的敷设方法和要求〔1〕办公区、生活区和钢筋加工场,为了保证安全、美观和整洁采用电缆埋地敷设,办公区采用3*16+2*6铜芯电缆,生活区采用3*16+2*6铜芯电缆,钢筋加工场采用3*35+2*25铜芯电缆,按规要求直埋,以得到最优散热效果〔2〕照明线路:施工照明和动力线路共用电源,设单独施工照明配电箱生活区和办公区设单独的照明电源和配电箱,线路和灯具的安装按《施工现场临时用电安全技术规》JGJ46要求执行〔3〕配电箱的安装和管理:严格遵守《建设工程施工现场供电安全规》GB50194和《施工现场临时用电安全技术规》JGJ46要求〔二〕建立用电安全管理制度建立和建全用电安全管理各项制度,并严格执行1、电工必须持证上岗,非电工不准安装电器设备2、电工上岗操作必须正确使用防护用品,戴好安全帽,用好绝缘防护用品,严守“安全第一,预防为主、综合治理〞方针。
3、电工必须对工作认真负责,认真做好各种验收记录,发现问题与时整改,杜绝事故发生,排除各种不安全的隐患4、各种电器设备安装必须符合国家JGJ59-2011有关规定,严禁违章操作5、定期检查和检验施工用的器具、绳索、绝缘物品与劳保用品,不合格的集中回收,与时处理还应随时清理施工现场电箱的废材料和有碍施工用电的东西,排除不安全的因素6、移动电箱应由专职电工负责安装各种设备接电必须规,杜绝用电线直接插入到插座孔的现象发生,如发现应严格执行处罚规定7、认真悬挂各种配电设备的安全用电标志,减少事故的发生8、凡采用新技术、新设备、新工艺时,必须对职工进展安全用电技术教育,使其熟悉新的安全用电技术知识,并熟练掌握操作技术9、要求各班组上工前对所使用的机具、设备、防护用具与作业环境进展安全检查,发现问题立即采取整改措施,与时消除事故隐患10、组织施工班组学习,施工人员必须掌握安全用电根本知识和用电设备的性能电工必须严格遵守建设部发布的“施工现场临时用电安全技术规〞进展作业11、组织班组安全活动,开好班前安全生产会,并根据作业环境和职工的思想、体质、技术状况合理分配生产任务12、使用设备前必须检查设备各部位的性能后方可通电使用。
13、停用的设备必须拉闸断电,锁好开关箱14、严禁带电作业,设备严禁带病运行15、保证电气设备、移动电动工具临时用电正常运行和安全使用16、项目经理经常组织、施工员、专职安全员、班组长、电工对用电设备进展检查,发现问题与时整改〔三〕合理配备人员和器材根据施工现场的情况,合理的配备专职电工〔2人〕和各种电气安全用品和电工测量仪表临电线路安装前必须对安装的人员进展《安全技术交底》,使其严格按照《施工现场临时用电施工方案》施工,电工必须严格遵守安全操作规程〔四〕线路和设备的验收和运行线路和设备安装完毕后,必须组织相关人员对线路和电器设备进展检查和验收,对线路和电器设备的绝缘进展测量,并作好记录线路和电器设备通过验收后,方能通电运行六、负荷计算序号设备名称数量〔台〕型号功率〔KW〕备 注1塔式起重机8QTZ-4022*82人货电梯4SC20030*4134#、139#、136#、137#2钢筋切断机3GJ5-405.5*33钢筋弯曲机6GJ7-402.8*64交流电焊机3BX3-630单相23.4*35插入振捣器121.1*126平板振动器21.5*27圆盘锯22.2*28竖向焊机4249搅拌机6JC3505.5*610蛙式打夯机2HW-2013*211水泵〔管井〕501.1*5012砂轮切断机61.5*613电刨42.2*414套丝机22*215闪光对焊机27516照明与其他15合计650本工程临时用电量最大为650KVA左右,因为分2个电房出线,所以总进线开关选400A。
建筑工程根底、主体施工用电量大,装修和扫尾阶段用电量比拟少,最大用电顶峰期考虑,根据负荷计算,进线总开关不少于400A,进线面积电缆为VV-3*75+2*35mm2.电房总配电箱至各栋楼配电箱电缆与回路开关选择:塔吊一台,人货电梯1台,焊机2台,弯曲机2台,钢筋切断机2台,等电缆选用YC-3*35+2*25,回路开关选择200A办公区电缆选用YC-3*16+2*6电缆,回路开关选100A七、施工现场用电备用回路电线选择〔一〕临时用电施工主干线选择1、沿围墙边、道路边埋设铜芯电力电缆2、VV-3*75+2*35铜芯电缆电缆能满足电房要求,允许载流480A.3、因电缆采用埋设方式,导线的机械强度可不考虑因导线截面较大,输电线路较短,导线的直流电阻和电压降可不考虑4、本工程临时用电采用TN—S三相五线制、三级配电二级保护三级配电指总配电箱、分配电箱、开关箱动力配电与照明配电分别设置,分配电箱和开关箱必须采用漏电保护开关〔二〕输电线路各级保护方式表电箱名称型 号规 格保 护 方 式一级配电箱HDX-10D-600A-4400A隔离、漏电、短路、过载二级配电箱HDX-25DK-100K200A隔离、短路、过载开关箱HDX-35D-40A40A隔离、漏电、短路、过载照明开关箱HDX-36D-32A32A隔离、漏电、短路、过载空调配电箱HDX-31D -40A40A隔离、漏电、短路、过载八、线路敷设〔一〕电线〔缆〕分色相线、N线、PE线的颜色标记必须符合以下规定:1、相线L1 〔A〕、L2〔B〕L3〔C〕相序的绝缘颜色依次为黄色〔L1〕、绿色〔L2〕、红色〔L3〕、N线的绝缘颜色为淡蓝色:2、PE线的绝缘颜色为绿/黄双色。
3、任何情况下上述颜色的标记严禁混用和相互代用〔二〕电缆线路的安全要求:1、电缆埋设前必须作电气性能的安全技术检测〔1〕电缆室外直埋地敷设的深度不小于0.8m,并应在电缆上下铺设不小于50mm厚的细砂,然后覆盖砖等硬质保护层〔2〕电缆穿越建筑物、构筑物、道路、易受机械伤害的场所与引出地面从2m高至0.2m处,必须加设保护套管套管径应大于电缆外径的1.5倍〔3〕施工现场埋设电缆时,应尽量避开如下场地:常积存水的地方,底下埋设物较复杂的地方,时常挖掘的地方,预定建设建筑物的地方以与散发腐蚀性气体或溶液的地方,制造和储存易燃、易爆的危险物质场所〔4〕沿电缆路线,约50m立一个标牌,并标注出电缆走向,在电缆敷设线路转弯处、临近要开挖的基坑等处需加设标牌在配电房墙上粘贴电缆敷设线路图〔5〕埋地敷设的电缆接头应设在地面上的接线盒〔三〕室配线的安全要求1、配线的线路应减少弯曲尽量走直2、导线的额定电压应大于线路的工作电压3、室配线必须采用绝缘导线,且穿pvc管进展保护4、导线截面应满足供电量要求和机械强度要求5、建筑屋顶棚,不准采用瓷〔塑料〕线夹,鼓形绝缘子与针形绝缘子布线,采用阻燃型的硬质塑料管布线。
九、安全用电技术措施与电气防火措施〔一〕安全技术措施:1、人员组织安排施工现场应配置两名专职电工,负责配电房值、线路维护维修,参加施工用电安全检查2、器材、仪表的配置电工应配备相应的器材、如脚扣、安全带、安全帽、10KV高压拉闸杆、10KV绝缘手套,10KV绝缘靴电工应配置相应的测量仪表,如万用表、欧姆表、钳型电流表、接地电阻测量仪、停电警示标志牌,专用接地线、接地棒3、配电箱的编号施工现场有变压器提供动力电源、照明电源所以配电箱的编号从安全角度考虑、以电源变压器为基准统一进展编号依次为施工现场的变压器进展编号,例:1#为出电房第一配电箱〔一级配电箱〕;2#为出电房第二配电箱〔一级配电箱〕…,1—1为1#配电箱的1号箱的二级配电箱1—1—1为1号二级配电箱的1号三级配电箱…4、配电箱的选用配电箱必须选用市建委准许使用的配电箱,各开关箱必须使用专用的开关箱5、配电箱的安全要求〔1〕所有配电箱、开关箱均应标明名称、用途、责任人所有配电箱、开关箱电气装置的规格应匹配,符合规要求,不得使用伪劣产品 〔2〕移动式配电箱和开关箱的进、出线必须采用橡皮绝缘电缆,箱体制作应符合规要求〔3〕对所有配电箱、开关箱进展检查时、维修时,必须将前一级相应的电源开关断开、并悬挂停电标志牌、严禁带电作业。
6、开关箱柜、配电系统的安全要求〔1〕严格遵守动力、照明分开设置的配电原如此严格遵守TN—S三相四线制和三级配电、三级保护的施工用电的安全要求各级配电箱应分别具有短路、过载、漏电保护装置和机构,设置隔离闸刀开关,配电箱所有接点必须采用压接方式〔2〕每台用电设备必须有各自专用的开关箱,严禁共用同一个开关箱控制2台与2台以上用电设备〔含插座〕〔3〕配电箱的电器安装板上必须分设N线端子板和PE线端子板N线端子板必须与金属电器安装板绝缘;PE线端子板必须与金属电器安装板做电器连接〔4〕进出线中的N线,必须通过N线端子板连接;PE线必须通过PE线端子板连接〔5〕配电箱、开关箱的连接必须采用铜芯绝缘导线导线绝缘的颜色标志应按要求配置并排列整齐;导线分支接头不得采用螺栓压接,应采用焊接并做好绝缘包扎,不得有外露带电局部〔6〕开关箱必须装设隔离开关、断路器或熔断器,以与漏电保护器当漏电保护器是同时具有断路、过载、漏电保护功能的漏电断路器时,可不装设短路器或熔断器隔离开关应采用分断时具有可见分断点,能同时断开所有电源的隔离电器,并应设置于电源进线端当断路器是具有可见分断点时,可不另设隔离开关〔7〕对配电箱、开关箱进展定期检查、维护。
检查、维护时,必须将其前一级相应的电源隔离开关断开,并悬挂“禁止合闸、有人工作〞等停电标志牌,严禁带电作业〔8〕配电箱、开关箱必须要按照以下顺序操作:送电操作顺序为:总配电箱→分配电箱→开关箱;停电操作顺序为:开关箱→分配电箱→总配电箱;但出现电气故障的紧急情况除外〔9〕配电箱、开关箱的电器配置和接线严禁随意改动〔10〕熔断器的熔体更换时,严禁采用不符合原规格的熔体代替漏电保护器每天使用前,应启用漏电试验按钮试验跳一次,试验跳不正常时严禁继续使用7、安全保护装置〔1〕严格遵守《施工现场临时用电安全技术规》JGJ46规的要求,实行三级供电,二级漏电保护的原如此,在变压器输出首端设漏电保护和短路保护和隔离开关在三级配电箱中部必须按规要求设置隔离开关、漏电保护、短路保护、过载保护〔2〕漏电保护按二级配置,一级配电箱选用400A漏电开关漏电动作电流100mA,漏电动作时间0.1S三级配电箱选用40A漏电开关漏电动作电流30mA,漏电动作时间0.1S水泵采用漏电动作电流15mA漏电动作时间0.1S的漏电开关8、备用电源的安全要求〔1〕安装要求:发电机组必须接地,并采用专用配电箱输出,采用漏电开关保护,并有漏电、短路、过载保护机构。
并设置专用的机房,配置足够的消防器材,设置明显的警示标志〔2〕接线要求:移动式柴油发电机组接线采用拆线接线方式固定式柴油发电机组采用安全隔离联锁开关控制,防止和市电并网〔3〕限制负荷:在发电机运转期间,要指定供电设备,对其它不供电的设备,要断开电源开关并悬挂警示标志〔4〕发电机的操作:柴油发电机定机定人,专人负责操作维护,落实工作职责,办理安全交底〔二〕防火措施1、合理配制各种电气设备的保护装置,对用电设备过载、短路、进展可靠的保护定期检测电气设备的绝缘程度 2、施工现场必须配置足够合格的消防器材配电箱、开关箱严禁放置任何杂物,保持箱干净配电箱、电气设备周围不准堆放易燃、易爆物品,不准使用火源 3、电气设备集中场所应配置干粉灭火器材,电气设备周围严禁烟火 对焊机机棚必须加装防火设施,防止火花四处飞溅工作房必须专人管理,工作现场要做到工完场地清施工现场必须成立消防小组,落实相关责任人,定期组织防火安全检查,与时消除火灾隐患4、电、气焊作业时,应检查现场周围有无易燃、易爆物高处作业时,为防止火星飘落,应设铁皮或石棉布遮挡在防火禁区,严禁抽烟,更不准随手乱扔烟头。
十、防雷、接地保护系统〔一〕机械设备接地〔1〕根据《施工现场临时用电安全技术规》JGJ46规的要求,塔机、施工电梯、钢管架必须作防雷接地,接地电阻少于10W〔2〕做人工接地体,应垂直设置,接地体采用50*50角钢,单根长度2.5M,间距3M接地体连线采用40×4扁钢扁钢搭接焊时,搭接长度≥80MM接地连接线埋深距地面0.5M接地电阻小于10欧姆〔3〕吊、提升架、超高物均应利用建筑物的防雷接地系统作为防雷保护接地电阻不得大于10欧姆,否如此应另做防雷接地〔4〕保护零线与保护接地应采用焊接、压接、螺栓连接或其它可靠方法严禁缠绕或勾挂电阻测量仪检测接地电阻,小于10W才能联接,并作好记录〔二〕TN—S接零接地系统安全要求〔1〕《施工现场临时用电安全技术规》JGJ46中 TN—S接地系统是临时用电的安全根底保障,必须建立一套完整可靠的系统根据规的要求和标准,在电源起点〔即箱变输出端〕和线路输送终点和途中分别作重复接地、接地电阻小于4Ω〔提高安全性〕在电源起点接地保护线必须和零线〔箱变中性线〕连接保护零线的统一标志为绿/黄双色线,保护零线不得装设开关或熔断器〔2〕重复接地极采用50×50×5×2500的镀锌角钢,每组不得小于2根,间距大于2.5米,接地连接线采用多股铜芯线,线截面25mm2,采用压接方式。
接地线只能并联,不准串联所有配电箱和电器设备的金属外壳必须和接地保护线连接地下室护壁后利用护壁钢管和地下室主钢筋作自然接地体,降低接地电阻值,提高安全性〔3〕在施工现场专用变压器的供电的TN—S接零保护系统中,电器设备的金属外壳必须与保护零线连接保护零线应由工作接地线、配电室电源侧零线或总漏电保护器电源侧零线引出〔4〕当施工现场与外电线路共同同一供电系统时,电器设备的接地、接零的保护应与外电系统保持一致不得一局部设备作保护接零,另一局部设备作保护接地〔5〕采用TN系统作保护接零时,工作零线〔N线〕必须通过总漏电保护器,保护零线〔PE线〕必须由电源进线零线重复接地处或总漏电保护器电源侧零线处,引出形成局部TN—S接零保护系统〔6〕PE线所用材质与相线、工作零线〔N线〕一样时,其最小截面应符合规定保护零线必须采用绝缘导线mm2 的绝缘多股铜线手持式电动工具的PE线应为截面不小于1.5mm2 的绝缘多股铜线PE线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线十一、临时施工用电安全管理制度〔一〕临电安装安全要求1、施工前根据方案图纸要求,测量现场、标明坐标位置,明确线路走向和配电箱位置办理临电施工人员的安全技术交底,明确具体安装技术要求。
对所用的电器设备、器材、工具、用具和安全防护用品进展检查、检测,确保施工安全和设备线路安全2、安全操作:所有配电箱、开关箱、接地装置均应由现场专业电工,每月检查、维修一次并作好记录检查、维修时必须穿绝缘鞋、戴绝缘手套、使用电工绝缘工具每班做好电工维修工作记录,发现问题与时整改严禁非专业电工拆装电气设备,严禁乱拉乱接电源3、电器设备运行监护:电器设备的运行监护、维修工作由现场电工负责,将工作职责、安全责任落实到人头,统一由项目安全员进展管理电工应每班检查电器设备的运转情况,检查重点是线路接点有无发热和破损经常检查接地点有无松动、脱落漏电开关工作状态是否良好仪表工作状态,电器设备的防雨设施等用电顶峰期应随时检测线路载流情况,〔二〕验收程序和要求1、临电线路和电器设备的安装必须按相应规和安全操作规程进展,安装完毕后,由相关人员组织验收,验收合格办理手续后才能投入运行本工程的电缆局部是其重点2、主电缆按操作规程要求敷设到位后,必须进展电气绝缘和外观检测,电气绝缘检测用1000VMΩ表,测量线间绝缘电阻值,必须达到10MΩ以上,才能投入通电运行,运行后每6个月检测一次,并作好记录〔三〕资料管理作好施工现场临时用电的安全技术档案,整理保管好《施工现场临时用电施工方案》、修改资料、技术交底资料、临时用电工程检查验收表、接地电阻测定记录表、定期检查表、电工维修工作记录。
〔四〕停电安全措施停电操作必须两人进展,严格遵守停电、送电操作顺序,严格遵守停电操作措施停电、验电、放电、设置接地、设置护栏、悬挂警示标志、专人监护十二、各种操作规程㈠ 钢筋调直切断机安全操作规程1、钢筋调直机应安装在平坦坚实的地面上2、安装承重架时,承重架料槽的中心要对准导向筒、调直筒、下切刀孔或剪切齿轮槽的中心线,并保持平直3、机器安装后,必须检查电气线路和零件有无损坏,机器的连接件是否可靠,各传动局部是否灵活,确认无误后方可进展试运转4、先进展空机运转,检查轴承〔重点检查调直筒轴承〕、锤头、切刀或剪切齿轮等工作是否正常确认无异常状况时,方可送料,试验调直和切断5、按所调直钢筋直径,选用适当调直块、曳引轮槽与转动速度调直块直径应比钢筋直径大2.5毫米,曳引轮槽宽与所调直钢筋直径一样6、调直块的调整:一般调直筒有五个调直块,第1,5两个须放在中心线上,中间三个可偏离中心线先使钢筋偏移3毫米左右的偏移量,经过调直,如钢筋仍有弯,可逐渐加大偏移量直到调直为止7、切断三、四根钢筋后须停机检查其长度是否适宜如长度有偏差,可调整限位开关或定尺板8、在导向筒的前部应安装一根1米左右长的钢管被调直的钢筋应先穿过钢管再穿入导向筒和调直筒,以防止每盘钢筋接近调直完毕时弹出伤人。
9、在调直块未固定,防护罩未盖好前不得穿入钢筋,以防止开动机器后,调直块飞出伤人10、钢筋穿入后,手与曳引轮应保持一定距离11、钢筋在调直过程中,为防止由于氧化铁皮飞扬,污染环境,应采取相应的防尘措施㈡ 钢筋切断机安全操作规程1、使用前必须检查刀片有无裂纹,刀片固定螺丝是否紧固皮带轮侧面的防护栏和传动局部的防护罩是否齐全2、机械未达到正常转速时,不得切料切断时应注视刀片来往间隙,双手握紧钢筋迅速送入,并向刀片一侧稍用力压紧,不准两手分在刀片两边俯身送料3、禁止切断直径超过机械名牌规定的钢筋和烧红的钢筋多根钢筋一次切断时必须换算钢筋截面4、如切断低合金等特种钢筋,应更换高硬度刀片,同时根据机器名牌所规定直径进展换算5、切断短料时,手握一端的长度不得小于40厘米,贴近刀片的手与刀片之间至少保持15厘米以上的安全距离切下的钢筋长度小于30厘米时,切断前必须用套管或夹具压住短头防止回弹伤人6、切断较长的钢筋,应设专人帮扶钢筋,扶钢筋人员应与掌握机器人员动作一致,并听从其指挥,不得任意拉、拽7、机械运转中严禁 用手直接去除刀口附近的断头和杂物钢筋摆动围与刀口附近,非操作人员不准停留8、发现机械运转不正常,有异声或刀片歪斜、松动、崩裂时,应立即断电停车检修。
严禁对运转的机械进展检修9、已切断的半成品,应码放整齐防止个别新切口突出划伤皮肤10、工作完毕应拉闸断电,锁好开关箱,并将工作地点清扫干净,机器擦净和加注润滑油脂㈢ 钢筋弯曲机安全操作规程1、机械安装必须注意机身应安全接地,电源不允许直接接在按钮上,应另装铁壳开关控制电源2、使用前检查机件是否齐全,所选的动齿轮是否和所弯钢筋直径机转速符合牙轮啮合间隙是否适当固定铁锲是否严密结实以与检查转盘转向是否和倒顺开关方向一致并按规定加注润滑油脂检查电气设备绝缘接地线有无破损、松动并经过试运转,认为合格方可操作3、操作时应将钢筋需弯的一头安稳在转盘固定镢头的间隙,另一端紧靠机身固定镢头,用一手压紧,必须注意机身镢头确实安在档住钢筋的一侧,方可开动机器4、更换转盘上的固定镢头,应在运转停止后再更换5、严禁弯曲超过机械名牌规定直径的钢筋和吊装起重索具用的吊钩如弯曲未经冷拉或带有锈皮的钢筋,必须带好防护镜弯曲低合金钢等非普通钢筋时,应按机械名牌规定换算最大限制直径6、变速齿轮的安装应按如下规定:①直径在18毫米以下的普通钢筋可以安装快速齿轮②直径在18~24毫米时可用中速齿轮③直径在25毫米以上必须使用慢速齿轮。
7、转盘倒向时,必须在前一种转向停止后,方许倒转拨动开关时必须在中间停止档上等候停车,不得立即拨反方向档运转中发现卡盘颤动,电机发热超过名牌规定,均应立即断电停车检修8、弯曲钢筋的旋转半径,和机身不设固定镢头的一测不准站人弯曲的半成品应码放整齐,弯钩一般不得上翘9、弯曲较长钢筋,应有专人帮扶钢筋,帮扶人员应按操作人员指挥手势进退,不得任意推送10、工作完毕应将工作场所与机身清扫干净,缝坑中的积锈应用手动鼓风器〔皮老虎〕吹掉,禁止用手指抠挖㈣ 木工平刨机操作规程1、必须设置可靠的安全防护装置2、刨料时应保持身体平衡,双手操作刨大面时,手应按在木料上面,刨小面时,手指不低于料高的一半,并不得小于3cm 3、每次刨削量不得超过1.5mm进料速度应均匀,严禁在刨刀上方回料 4、被刨木料的厚度小于3cm,长度小于40cm时,应用压板或压棍推进厚度小于1.5cm,长度小于25cm的木料不得在刨上加工 5、刨旧料时必须先将铁钉、泥砂等去除干净遇节疤、戗茬时应减慢送料速度,严禁手按节疤送料 6、二人操作时,进料速度应配合一致当木料前端越过刀口30cm后,下手操作人员方可接料木料刨至尾端时,上手操作人员应注意早松手,下手操作人员不得猛拉。
7、换刀片前必须拉闸断电、并挂“有人操作,严禁合闸〞的警示牌 8、同一台平刨机的刀片重量、厚度必须一致,刀架与刀必须匹配,严禁使用不合格刀具紧固刀片的螺钉应相嵌入槽,且距离刀背不得小于10mm㈤ 发电机安全操作规程1、发电机启动前必须认真检查各局部接线是否正确,各连结局部是否牢靠,电刷是否正常、压力是否符合要求,接地线是否良好2、启动前将励磁变阻器的阻值放在最大位置上,断开输出开关,有离合器的发电机组应脱开离合器先将柴油机空载启动,运转平稳后再启动发电机3、发电机开始运转后,应随时注意有无机械杂音,异常振动等情况确认情况正常后,调整发电机至额定转速,电压调到额定值,然后合上输出开关,向外供电负荷应逐步增大,力求三相平衡4、运行中的发电机应密切注意发动机声音,观察各种仪表指示是否在正常围之检查运转局部是否正常,发电机温升是否过高并做好运行记录5、停车时,先减负荷,将励磁变阻器回复,使电压降到最小值,然后按顺序切断开关,最后停止柴油机运转6、移动式发电机,使用前必须将底架停放在平稳的根底上,运转时不准移动7、发电机在运转时,即使未加励磁,亦应认为带有电压禁止在旋转着的发电机引出线上工作与用手触与转子或进展清扫。
运转中的发电机不得使用帆布等物遮盖8、发电机经检修后必须仔细检查转子与定子槽间有无工具、材料与其它杂物,以免运转时损坏发电机9、一切电器设备必须可靠接地10、发电机周围禁止堆放杂物和易燃、易爆物品,除值班人员外,未经许可禁止其它人员靠近11、设有必要的消防器材,发生火灾事故时应立即停止送电,关闭发电机,并用二氧化碳或四氯化碳灭火器扑救十三、施工用电安全应急预案㈠、编制目的1、临时用电的原如此:一是必须采用 TN-S接地,接零保护系统;二是必须采用三级配电系统;三是必须采用两级漏电保护和两道防线2、根据本标段的实际情况,施工现场距离外电线路较近,往往会因施工人员搬运物料、器具,尤其是金属料具或操作不慎意外与外电线路,从而发生触电伤害事故,因此,为了防止外电线路对施工现场作业人员可能造成的触电伤害事故,必须采取以下外电防护措施:〔1〕屏护;〔2〕绝缘;〔3〕安全距离:〔4〕限制放电能量;〔5〕36V与以下安全特低电压3、本着“以人为本,预控风险,高效救援,确保安全〞的方针,在施工阶段的各个环节都要做到预防为主,控制为辅,防止事故蔓延,把损失减少到最低4、施工用电必须按国家相关的法规操作运行,否如此将存在很大的事故风险,同时要求所有的施工人员要有强烈的责任感与紧迫意识以确保用电安全和人员的安全。
鉴于上述情况,项目经理部建立项目施工用电应急预案,做好应急准备,以高效的预防工作减少人员伤亡和企业经济损失㈡、适用围本应急预案适用本标段所有从事生产的员工,在工作场所发生触电事故时,承当对他人触电实施紧急救护的责任;在其他场所发生触电事故时,承当对外人触电实施紧急救护的义务㈢、编制依据1、《中华人民全生产法》2、《中华人民国消防法》3、《建设工程安全生产管理条例》4、《施工现场临时用电安全技术规》5、《安全生产许可证条例》㈣、重要危险源辨识和风险评价根据施工现场实际情况分析,最可能发生触电事故的原因有:1、缺少漏电保护或开关设备老化2、用电安全制度不全,现场作业人员违规操作严重3、施工现场标识不明4、操作和指挥人员素质不良㈤、应急预案1、应急救援领导小组① 项目应急救援领导小组组 长:王相兵副组长:学军、徐宏居组 员:徐文锁、吴伟刚、克磊、徐国维组 员:各施工班组长② 应急救援与其他联系报警救援与其他联络单位或单位或火警119组长〔项目经理〕:王相兵公安110副组长:徐宏居医疗120副组长:学军0交通122北医院03③ 项目部应急救援领导小组成员组织机构与各部门任务分工如下:项目经理:在项目应急救援工作中全面负责,为应急救援总指挥。
项目副经理:现场组织、指挥应急救援工作,为救援现场人力、物力财力资源的总调度安质部长〔安质部〕:组织本部门人员监视现场抢险人员安全并提供安全技术指导与保障工作项目技术负责人:组织本部门人员制定应急救援技术方案和负责现场指导、监视方案的实施运行物资设备部长〔物资设备部〕;保证所需物资、设备和供给、配备、维护和提供服务财务部长(财务部):资金支持安全员:组织本部门人员做好、外联络和沟通负责在事故发生后保护现场,做好现场记录〔照片、录像或绘制草图等〕在事故应急过程中组织对受伤人员的疏散,对现场员工进展思想教育,稳定队伍,必要时,负责组织队员参与救援抢险2、应急救援预案的启动条件当有关项目在日常施工生产中突发性触电紧急安全事故〔状态〕时,由项目经理下达指令并运行本应急救援预案,权利挽救企业和员工生命财产安全,减少经济损失3、应急救援资源配备① 资金的配备由项目经理批准,项目财务本门必须配备相应的应急救援备用金,以备紧急或在时间发生时,有足够财力支持应急救援工作顺利落实② 应急救援物资、设备、设施的配备〔见下页表〕序号名称数量位置负责人1简易担架1副项目库房物资设备部负责人2灭火器6个项目库房物资设备部负责人3安全帽20个项目库房物资设备部负责人4扩音喇叭一个项目库房物资设备部负责人5绝缘手套10副项目库房物资设备部负责人6安全带5根项目库房物资设备部负责人7扫帚4把项目库房物资设备部负责人8铁锹6把项目库房物资设备部负责人9物质运输车一台项目部物资设备部负责人10电工钳5把项目库房物资设备部负责人11水桶10个项目库房物资设备部负责人12医疗箱1个项目库房物资设备部负责人4、触电应急措施① 触电症状a 强烈的电流通过人体中,在一瞬间,人立刻就会暴毙或因休克而昏倒,身体也会有局部的灼伤情形.b 局部表现有不同程度的烧伤,出血,焦黑等现象,烧伤区与周围正常组织界限清楚,有2处以上的创口,1个入口,1个或几个出口.重者创面深与皮下组织,肌肉,神经,甚至达骨骼,呈炭化状态.或全身机能障碍,如休克,呼吸心跳停止.② 应急步骤a一旦发生触电事故,第一发现人应立即切断电源,或用不导电物体如枯燥的木棍,木板,或干布等绝缘材料使触电人尽快脱离带电体.第一发现人切勿直接接触伤员,防止自身触电而影响抢救工作的进展.目击者应一边救人一边大声呼叫,容要明确,说明事故地点和发生的情况,尽快通知项目经理即现场第一安全责任人和安全工程师,工程师和工长应首先通知就近医院,并立即封锁现场,禁止其他人员误入现场.项目经理应立即安排专业电工关闭现场电源,防止其他人员再次发生触电危险.b 伤员脱离电源后医务人员到来之前的救护临时应急措施现场抢救要根据其受伤程度,决定采取适宜的救治方法.触电伤员如神志清醒,附近人员应准备木板,让伤员平躺,严密观察,暂时不要站立或走动,防止继发休克和心衰;触电伤员如神志不清,应就地仰面平躺,且确保呼吸道通畅,并用5s时间,呼叫伤员或轻拍其肩部,以判断伤员是否意识丧失,禁止摇动伤员头部呼叫伤员;触电伤员如意识丧失,应在10秒,用看,听,试的方法,判定伤员呼吸,心跳情况:看——看伤员的胸部,腹部有无起伏动作.听——用耳贴近伤员的口鼻处,听有无呼气声音.试——试测口鼻有无呼气的气流,再用两手指轻试一侧喉结旁凹陷处的颈动脉有无搏动.c假如伤者伤势过重,呼吸停止,心跳还有,就地平躺解开衣扣,通畅气道,立即口对口进展人工呼吸;假如呼吸和心跳均停止,在人工呼吸的同时实施胸外心脏按压,以建立呼吸和循环,恢复全身器官氧的供给,最好能由两人分别口对口人工呼吸与胸外心脏按压,以1:5的比例进展,即人工呼吸1次,心脏按压5次,抢救一定要坚持到底,在抢救时,不要随意移动伤员,在医务人员到来前救治不能终止.d处理电击伤时,还要注意有没有其它损伤,如触电后弹离电源或从高空跌下并发的脑外伤,脏破裂,骨折等,如有外伤,和灼伤均需同时治疗时,分析侧重点,通知或送往对口医院.e如果伤势严重,项目经理与时拨打120急救,并详细报告事故的地理位置,严重程度,受伤人数,联系,最好能派人到路口接应,与时运送伤者到医院抢救.(3)应急响应过程中应防止二次伤害的措施a未切断电源时抢救人员切勿直接接触触电者,否如此会造成救护人员的二次触电伤害.b心肺复应在现场就地坚持进展,不要为方便随意移动伤员,如确实需要移动时,抢救中断时间不应超过30秒.防止停止时间过长引起伤者的二次伤害.c移动或将伤员送往医院时,应使伤员平躺在担架上,并在移动或将伤员送往医院过程中应继续抢救,心跳呼吸停止者要继续心肺复抢救,防止引起二次伤害的发生.d抢救在高处进展时,应有专人维持秩序,划出警戒区,无关人员严禁入,防止抢救慌乱中引起其他人员的高处坠落等二次伤害事故.(4)发现人员触电后,现场会比拟混乱,会对现场作业人员使用电动工具与照明设施设备带来恐惧心理,项目经理应沉着冷静,有序的展开应急响应程序,安抚疏散围观人员,同时应防止信息误传,造成整个工地施工人员情绪波动,做好他们的心理辅导工作,舒缓他们的紧状态.(5)现场恢复复工前,要查清事故的原因,责任人要受到处理,对现场所有用电设施进展全面检查,对电动工具的绝缘电阻进展测试,对施工人员再次进展交底和安全用电常识教育,并把事故的全过程进展通报,消除事故的阴影,说明只要遵守操作规程,时刻注意安全,就不会再次发生事故,增强作业人员对临时用电系统和设备安全性的信心.最后需经公司,监理和项目部对临时用电系统重新验收后方能送电,重新恢复施工.(6)监测要求① 监测容a灭火器的配备,急救药包,药品,担架的配备;b紧急通道的设置和通畅情况;c应急过程中人员疏散的次序和与时性;d人员抢救中的方法是否正确;e人员抢救中预防二次伤害的措施是否到位;f事故现场的防护是否与时有效;g预案的演练和人员的熟练情况;h与时发现预案演练中的不足并持续改良.② 监测方法应急设备,设施准备情况由现场专职安全工程师每周检查一次,并做好检查记录,发现设备,设施和药品等不足或无效时,与时予以补充或维修更换.⑹ 应急预案的演练应急预案经项目负责人审核批准后,事故应急救援预案不能停留在纸上要进展宣传,督促现场施工人员熟悉和掌握相关知识和技能,定期进展培训和演练,以提高执行应急预案,协调配合的能力,才能在触电事故发生时做出快速反响,投入救援,缩短救援时间,通过对培训和演练情况进展总结,发现不足之处,与时改良和完善预案.仪征中建设联谊南苑C区一标段2015年4月目录一、工程建设概况 1二、现场电源情况 1三、临时施工用电方案编制依据 1四、临时用电管理小组人员、组织机构与职责 1〔一〕管理小组人员、组织机构 1〔二〕临时用电管理小组人员职责 2五、现场勘察与临时用电布置方案 3〔一〕配电系统 3〔二〕建立用电安全管理制度 5〔三〕合理配备人员和器材 5〔四〕线路和设备的验收和运行 6六、负荷计算 6七、施工现场用电备用回路电线选择 7〔一〕临时用电施工主干线选择 7〔二〕输电线路各级保护方式表 7八、线路敷设 7〔一〕电线〔缆〕分色 7〔二〕电缆线路的安全要求: 7〔三〕室配线的安全要求 8九、安全用电技术措施与电气防火措施 8〔一〕安全技术措施: 8〔二〕防火措施 10十、防雷、接地保护系统 10〔一〕机械设备接地 10〔二〕TN—S接零接地系统安全要求 11十一、临时施工用电安全管理制度 12〔一〕临电安装安全要求 12〔二〕验收程序和要求 12〔三〕资料管理 12〔四〕停电安全措施 12十二、各种操作规程 12㈠ 钢筋调直切断机安全操作规程 12㈡ 钢筋切断机安全操作规程 13㈢ 钢筋弯曲机安全操作规程 14㈤ 发电机安全操作规程 15十三、施工用电安全应急预案 1623 / 23。
