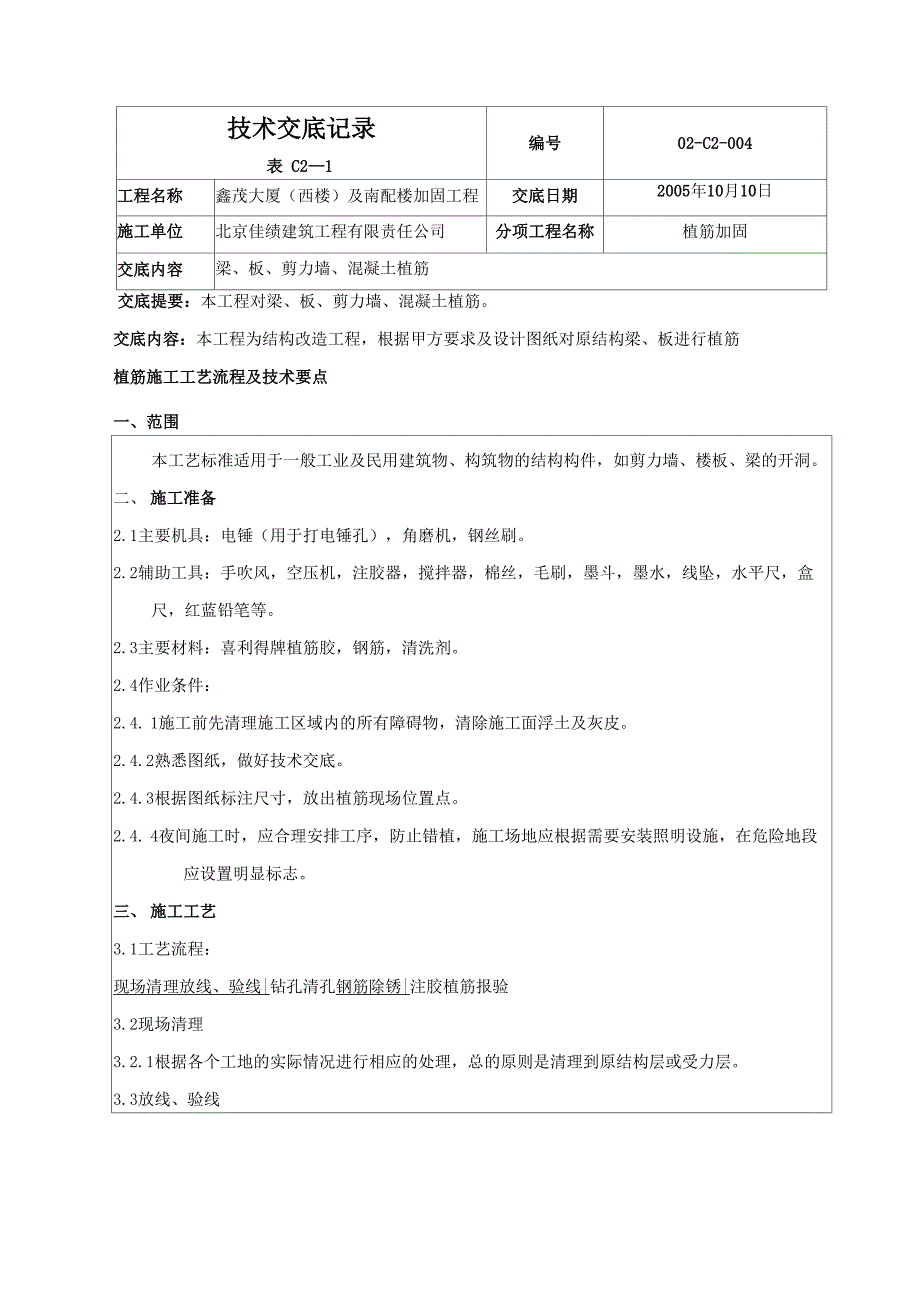

钢筋植筋技术交底

技术交底记录编号02-C2-004表 C2—1工程名称鑫茂大厦(西楼)及南配楼加固工程交底日期2005年10月10日施工单位北京佳绩建筑工程有限责任公司分项工程名称植筋加固交底内容梁、板、剪力墙、混凝土植筋交底提要:本工程对梁、板、剪力墙、混凝土植筋交底内容:本工程为结构改造工程,根据甲方要求及设计图纸对原结构梁、板进行植筋植筋施工工艺流程及技术要点一、范围本工艺标准适用于一般工业及民用建筑物、构筑物的结构构件,如剪力墙、楼板、梁的开洞二、 施工准备2.1主要机具:电锤(用于打电锤孔),角磨机,钢丝刷2.2辅助工具:手吹风,空压机,注胶器,搅拌器,棉丝,毛刷,墨斗,墨水,线坠,水平尺,盒 尺,红蓝铅笔等2.3主要材料:喜利得牌植筋胶,钢筋,清洗剂2.4作业条件:2.4. 1施工前先清理施工区域内的所有障碍物,清除施工面浮土及灰皮2.4.2熟悉图纸,做好技术交底2.4.3根据图纸标注尺寸,放出植筋现场位置点2.4. 4夜间施工时,应合理安排工序,防止错植,施工场地应根据需要安装照明设施,在危险地段 应设置明显标志三、 施工工艺3.1工艺流程:现场清理放线、验线|钻孔清孔钢筋除锈|注胶植筋报验3.2现场清理3.2.1根据各个工地的实际情况进行相应的处理,总的原则是清理到原结构层或受力层。
3.3放线、验线交底人接受交底人技术负责人技术交底记录表 C2—1编号02-C2-004工程名称鑫茂大厦(西楼)及南配楼加固工程交底日期2005年10月10日施工单位北京佳绩建筑工程有限责任公司分项工程名称植筋加固交底内容梁、板、剪力墙、混凝土植筋3.3. 1放出钢筋植筋的点位线3.3.2复核点位线位置无误后,采用电钻钻孔3.4钻孔3.4.1根据设计要求,确定植筋钻孔直径和植筋深度,本工程成孔直径分别为16 mm、18 mm、22 mm, 成孔及深度分别为140 mm、180 mm、220 mm3.4.2接好水钻(电锤)电源,进行钻孔施工,钻孔直径为14 mm、成孔深度分别为200 mm.3.4.3钻孔施工完成,检杳成孔直径及深度3.5清孔3.5.1用空压机或其它设备吹出植筋孔内灰尘3.5.2用毛刷或棉丝蘸丙酮将植筋孔擦拭干净3.5.3用棉丝封堵植筋孔口待用3.5.4请甲方、监理、总包负责人,对成孔进行验收3.6配胶植筋3.6.1将植筋胶中的A、B料进行充分混合,注入孔内,胶量应满足钢筋插入后孔内胶体填充饱满3.6.2将除锈后的钢筋旋转缓慢插入洞内,直至达到洞底部为止胶体从洞口溢出,贝y锚固合格。
3.6.3锚固完钢筋后,在2小时内不得人为扰动,以保证锚筋质量3.6.4填写单项工程验收单,并报请监理或总包验收3.7报验3.7.1待植筋完全固化后,报请监理或总包验收3.7.2然后填写隐检资料,分项/分部工程质量报验认可单,请甲方负责人、监理签字四、质量标准4.1保证项目:技术负责人 交底人 接受交底人技术交底记录编号02-C2-004表 C2—1工程名称鑫茂大厦(西楼)及南配楼加固工程交底日期2005年10月10日施工单位北京佳绩建筑工程有限责任公司分项工程名称植筋加固交底内容梁、板、剪力墙、混凝土植筋4.1.1植筋必须符合设计要求及加固行业施工规范4.2允许偏差项目,见表序号项目允许偏差(mm)检验方法1植筋深度+ 20,—5用盒尺检查2植筋孔径+4,用盒尺检查五、 成品保护5.1清完孔后,将成孔用棉丝封堵,避免灰尘落入5.2钢筋除完锈后,妥善保存,防止钢筋再次生锈5.3植筋完成后,应做好临时固定,固化期内不得人为扰动,必要时派专人看护六、 应注意的质量问题6.1植栓钻孔前必须放线,所钻植筋孔一定要保证与施工面垂直6.2植栓规格及孔深严格按照设计要求、行业规范施工6.3植筋孔必须清理干净并保持干燥。
七、 质量记录本施工工艺标准应具备以下质量记录:7.1螺杆材质单7.2胶的出厂合格证,检验报告7.3分项/分部工程质量报验认可单7.4隐检、预检记录7.5设计变更、洽商记录7.6其他技术文件交底人接受交底人技术负责人技术交底记录表 C2—1编号02-C2-004工程名称鑫茂大厦(西楼)及南配楼加固工程交底日期2005年10月10日施工单位北京佳绩建筑工程有限责任公司分项工程名称植筋加固交底内容梁、板、剪力墙、混凝土植筋八、 安全生产措施1. 各班组在组织包钢加固施工中,必须保证本班组施工人员的施工作业面,必须有本班组负责人在 现场值班,不得空岗,失控2. 严格执行施工现场安全生产管理的技术方案和措施,在执行中发现问题应及时向有关部门汇报 更改方案和措施时,应经原设计方案的技术主管部门领导申批签字后实施3. 建立并执行安全生产检查制度4•建立机械设备、临电设施和各类脚手架工程设置完成后的验收制度末经过验收和验收不合格的 严禁使用5•施工人员进入施工现场,必须戴好安全帽,高空作业要系好安全带6.严禁咼空物体抛郑7•通道口及主要出入口的黑暗处,应设置低压照明灯具九、 安全防护措施1•对现场的预留孔洞,必须进行封闭覆盖,危险处,在边沿处设置两道护身栏杆,并应于夜间设红 色标志灯。
2. 各施工用架严格按照脚手架安全技术防护标准和规范搭设钢管脚手架不得使用严重锈蚀、弯曲、 压扁或有裂纹的钢管脚手架不得钢木混搭3. 钢管脚手架的杆件连接必须使用合格的玛钢扣件,不得使用铅丝或其它材料绑扎4•脚手架必须与结构拉接牢固,拉接点拉接所用的材料强度不得低于8#铅丝的强度高大脚手架不 得使用柔性材料进行拉接在拉接点处设置可靠支撑5•脚手架的操作面必须满铺脚手板,离墙壁面不得大于20厘米,不得有空隙和探头板、飞跳板 施工层脚下一步架处设水平安全网操作面外侧应设两道护身栏杆和一道挡脚步板或设一道护身栏 杆,立挂安全网,下口封严,防护高度应为1.5米十、消防管理措施1•为加强本工程场内的消防工作,确保施工期间无火灾、火险事故,保障施工生产能正常进行,保 护国家和人民生命财产安全2•现场安置消防水桶、铁锹、钩子、铲子等消防用具3•建立各级消防责任制,制定消防制度,并监督严格执行4•建立明火申请用火证制度,施工现场禁止吸烟,控制火源技术负责人 交底人 接受交底人。
