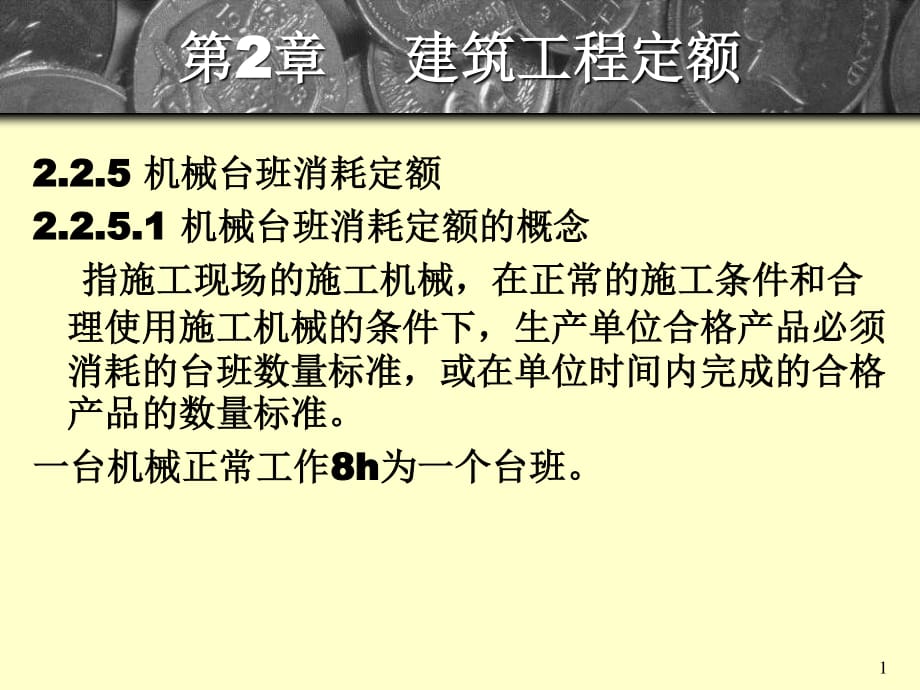

  • 第 2章 建筑工程定额 2.2.5 机械台班消耗定额 2.2.5.1 机械台班消耗定额的概念 指施工现场的施工机械,在正常的施工条件和合 理使用施工机械的条件下,生产单位合格产品必须 消耗的台班数量标准,或在单位时间内完成的合格 产品的数量标准 一台机械正常工作 8h为一个台班 1 第 2章 建筑工程定额 2.2.5.2 机械台班消耗定额的表现形式 机械台班消耗定额分为单人使用单台机械和机械配 合班组作业两类消耗定额表现形式为时间定额和 产量定额 2 第 2章 建筑工程定额 1机械时间定额 ( 1)定义: 机械时间定额是指某种机械,在正常的施工条件下, 完成单位合格产品 (如 m:、 m2、 m、 t、根、块 ) 所必 需消耗的台班数量 ( 2)表示 机械时间定额分为个人和班组两种情况按下面公式进行计算 个人:机械台班时间定额 1 每班产量 班组:机械时间定额 (人工 ) 小组成员数工日数总和 小组台班产量 3 第 2章 建筑工程定额 2机械台班产量定额 ( 1)定义: 机械台班产量定额是指某种机械在合理施工组织和 正常施工条件下,单位时间内完成的合格产品的数量。

    ( 2)表示 机械台班产量定额分为个人和班组两种情况按下面公式进行 计算 个人:机械台班产量定额 1 时间定额 班组:机械台班产量定额 小组成员数工日数总和 时间定额 4 第 2章 建筑工程定额 3机械台班时间定额与产量定额的关系 ( 1)个人完成的机械台班时间定额和产量定额互为 倒数 ( 2)对小组完成的机械台班时间定额和产量定额, 两者就不是通常所说的倒数关系 时间定额与产量定额之积,在数值上恰好等于 小组成员数总和 5 第 2章 建筑工程定额 例 1: 用 6t塔式起重机吊装某种混凝土构件,由 1名吊车司机, 7名安装起重机工和 2名电焊工组成的小组共同完成 班组每工日消耗吊车司机 1工日,消耗起重机工 0.8 工日,电焊工 0.3工日 已知:机械台班产量定额为 40块 求:吊装每一块构件的机械时间定额和人工时间定额 6 第 2章 建筑工程定额 解: ( 1)吊装每一块混凝土构件的机械时间定额 = 1/机械台班产量定额 =1/40台班 /块 =0.025台班 /块 ( 2)吊装每一块混凝土构件的人工时间定额 = 总工日数 /总产品数量 =( 1+7+2) 0.025 =0.25工日 /块 7 第 2章 建筑工程定额 例 2 用一台 20t平板拖车运输钢结构,由 1名司机和 5名 起重机工组成的小组共同完成。

    已知调车 10km以内,运距 5km,装载系数为 0.55, 台班车次为 4.4次 /台班,试计算: 1.平板拖车台班运输量; 2.运输 10t钢结构的时间定额; 3.吊车司机和起重机工的人工时间定额 8 第 2章 建筑工程定额 装载系数:为百分比,比如载重量为 1吨的车拉某类货物, 这类货物国家规定装载系数为 0.7,则,这车只能拉 0.7吨 的此类货物 解: 1.计算平板拖车的台版运输量 =台班车次 定额装载量 装 载系数 =4.4 20 0.55=48.4t/台班 2.计算运输 10t钢结构的时间定额 =1/机械产量定额 =1/48.4/10 台班 /10t =0.21台班 /10t 3.计算司机和起重机工的人工时间定额 司机的时间定额 =1 0.21工日 /10t=0.21工日 /10t 起重机工的时间定额 =5 0.21工日 /10t=1.05工日 /10t 9 第 2章 建筑工程定额 2.5.3机械工作时间的分类 机械工作时间的分类与工人工作时间的分类基本相同, 也分为定额时间和非定额时间 (一)定额时间 ,包括 有效工作时间 , 不可避免的无 负荷工作时间 和 不可避免的中断时间 。

    1、有效工作时间 包括 正常负荷下的工作时间,有根 据的降低负荷下的工作时间、低负荷下的工作时间 10 第 2章 建筑工程定额 ( 1)正常负荷下的工作时间 ,是机器在与机器说明 书规定的计算负荷相符的情况下进行工作的时间 ( 2)有根据的降低负荷下的工作时间 是在个别情 况下由于技术上的原因,机器在低于其计算负荷下 工作的时间 例如,汽车运输重量轻而体积大的货物时,不能充 分利用汽车的载重吨位因而不得不降低其计算负荷 ( 3)低负荷下的工作时间 是由于工人或技术人员 的过错所造成的施工机械在降低负荷下工作的时间 例如,工人装车的砂石数量不足引起的汽车在降低 负荷下的情况下工作所延续的时间 11 第 2章 建筑工程定额 2、不可避免的无负荷工作时间 是由于施工过程的 特点和机械结构的特点所造成的机械无负荷工作时 间 例如,筑路机在工作区末端掉头等 3、不可避免的中断时间 是与工艺过程的特点、机 械使用中的保养、工人休息等有关的中断时间 例如,汽车装卸货物的停车时间,给机械加油的时 间,工人休息时的停机时间等 12 第 2章 建筑工程定额 (二)非定额时间 1、机械多余的工作时间 ,指机械完成任务时无须包括的工作 占用时间。

    例如,砂浆搅拌机多运转的时间和工人没有及时供料而使机 械空运转的延续时间 2、机械停工时间 ,是指由于施工组织不善以及由于气候条件 影响所引起的停工时间 例如,未及时给机械加水、加油而引起的停工时间 3、违反劳动纪律的停工时间 ,指由于工人迟到、早退等原因 引起的机械停工时间 13 第 2章 建筑工程定额 定额时间 非定额时间 有效工作时间 不可避免的 中断时间 不可避免的 无负荷时间 有根 据地 降低 负荷 下的 工作 时间 工人 休息 时间 与机 械有 关的 中断 时间 与工 艺有 关的 中断 时间 停工时间 多余和偶然 工作时间 施工本 身造成 的停工 时间 非施工 本身造 成的 停工 时间 正常 负荷 下的 工作 时间 低负 荷下 的 工作 时间 违反劳动 纪律的时间 机械工作时间 14 第 2章 建筑工程定额 2.2.5.4机械台班消耗定额的编制 (一)拟定施工机械工作的正常条件 1、工作地点的合理组织 2、拟定合理的人员编制 (二)确定机械 1h纯工作的正常生产率 机械纯工作时间指 机械必需消耗的时间中与生产产品直接相关的 工作时间。

    机械 1h纯工作的正常生产率, 是在正常施工条件 下,由具有必需的知识和技能的技术工人操纵机 械工作 1h的生产率 循环式机械 连续式机械 建筑机械 15 第 2章 建筑工程定额 1、循环动作机械 纯工作 1h的正常生产率: Nh n m n 3600 一次循环的正常延续时间 m每一次循环中所生产的产品数量 2、连续动作机械 纯工作 1h的正常生产率: Nh m t t给定时间 m给定时间内完成的产品数量 16 第 2章 建筑工程定额 (四)计算施工机械定额 1、一次循环时间 1h的情况下 N台班 Nh T KB Nh 纯工作 1h的正常生产率 T 工作延续时间 KB 施工机械的正常利用系数 2、一次循环时间 1h的情况下 N台班 n m m每一次循环中所生产的产品数量 17 第 2章 建筑工程定额 例 1 某轮胎式起重机吊装大型屋面板,每一次吊装一 块,经过现场计时观察,测得循环一次的各组成 部分的平均延续时间如下: 挂钩时的停车 : 30.2 S 将屋面板吊至 15m高: 95.6 S 将屋面板下落就位: 54.3 S 解构时的停车: 38.7 S 回转悬臂、放下吊绳空回至构件堆放处: 51.4 S 该机械的正常利用系数为 0.4,求该起重机的时间 定额和产量定额。

    18 第 2章 建筑工程定额 例 2 已知某挖土机挖土的一次正常循环工作时间是 150 秒,每循环一次挖土 0.8m3,工作班的延续时间为 8小时,机械正常利用系数为 0.7,则其时间定额? 19 第 2章 建筑工程定额 例 3 某砂浆用 200L砂浆搅拌机现场搅拌,经过现场时间 测定,知每一次循环中:运料 150S;装料 50S;搅 拌 190S;卸料 60S;每个台班由于工人休息占 5, 由于施工原因造成的中断占 10,低负荷工作时间 占 5,砂浆搅拌机出料系数为 0.8 求该砂浆搅拌机的时间定额和产量定额 20 第 2章 建筑工程定额 例 4 已知塔式起重机吊装混凝土,测定塔节需用时 50s, 运行需时 60s,卸料需时 40s,返回需时 30s,工艺 性中断 20s,保养机械中断 10s,工人休息引起的中 断 10s,每次装混凝土 0.50m3,机械利用系数 0.85 求该塔式起重机的时间定额和产量定额 21 此课件下载可自行编辑修改,供参考! 感谢您的支持,我们努力做得更好! 22 。
